科威特Shagaya光热发电项目的最新进展及建设经验
发布者:本网记者catherine | 来源:CSPPLAZA光热发电网 | 0评论 | 5973查看 | 2018-07-10 14:06:00
  CSPPLAZA光热发电网报道:TSK是西班牙知名的工程公司,在光热发电领域拥有众多工程业绩,参与了摩洛哥瓦尔扎扎特160MW光热电站项目、南非Bokpoort光热电站、科威特Shagaya项目、西班牙Andasol1&2&3、La Africana等项目的开发建设。

  2018年6月20~22日,在北京召开的第五届中国国际光热电站大会暨CSPPLAZA年会2018(CPC2018)上,TSK Flagsol Engineering公司总经理Oliver Baudson出席大会并分享了科威特Shagaya光热发电项目的最新进展及建设经验。

  Oliver首先对整个项目进行了介绍,项目园区位于科威特城西部一百公里,处于沙漠腹地,规划总装机2000兆瓦;其中750兆瓦槽式光热项目,450兆瓦熔盐塔式光热项目以及142兆瓦的风电项目。Shagaya光热电站隶属该园区一期规划项目,包括50兆瓦光热项目、10兆瓦光伏和10兆瓦风电项目。

  根据招标要求,Shagaya光热电站选址于沙漠地带,多沙尘天气,因此选用抛物线槽式光热技术路线,配置双罐熔盐储热,储热时长不少于10小时,计划年发电180GWh,建设2×5单元模块直接空冷系统。同时,该区域风力较强,最大阵风速可达49米/秒,因此设置了21米/秒的安全运行风速要求,超过该标准值,需将集热器停止运行。

  项目基本的数据

  该项目占地面积约为247公顷,区域地面平整,约有100万方的场平工作,采用SKAL-ET槽,集热面积达673,620平方米,总计206个回路,安装275000面反射镜,10000支集热管,20000吨金属结构、3000吨导热油、33000吨熔盐。

  项目建设现场图片:

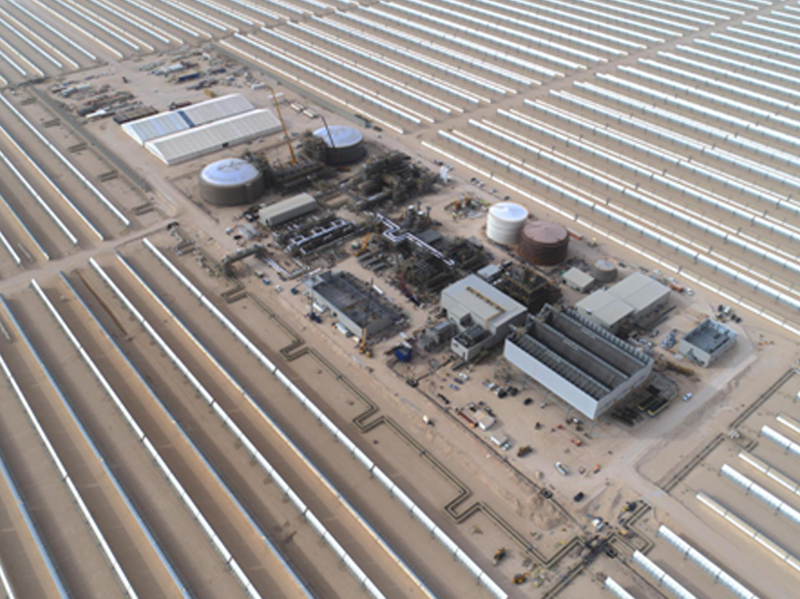

  图:2017年3月现场图

  图:2018年3月现场图

  图:2018年4月首次产生蒸汽

  图:2018年4月全景图

  据Oliver介绍,TSK的职责不仅仅是设计和建设电站,同时还负责前6年电站的运维工作,并对客户进行培训,让他们能够独立运营电站。包括进行现场培训、中控室培训、以及选拔员工赴德国接受系统培训。

  为了达到光热电站最低的度电成本,需要做很多的模拟和优化,下面是进行模拟优化所需的一些典型参数。

  • 回路数量(考虑行距)

  • 储热能力、充电负荷、放电负荷

  • 空气清洁度

  • 冷却方式

  • 年净发电能力

  • EPC投资成本估算

  • 运维成本估算

  •••

  Oliver表示,该项目在建设过程中也遇到了诸多问题和挑战,首先是紧张的工期,当时由于战争问题,有一些军事演习,需要暂停施工几个月的时间。同时,它是科威特第一个光热项目,所以物流、通关、许可方面都遇到一些问题。不过Oliver也表示这都跟光热技术、建设本身等没有什么关系,并且有信心能在今年下半年投产。

下面分享的为本次演讲的全程视频,视频总时长约20分钟,推荐观看。
