5月13日,由兰石重装子公司兰州兰石储能技术有限公司(简称“储能公司”)承建的国家能源集团敦煌“光热+”项目100MW熔盐线性菲涅尔光热项目储热岛系统科技项目高低温熔盐罐基础土建工程完工交付,顺利进入设备安装阶段。

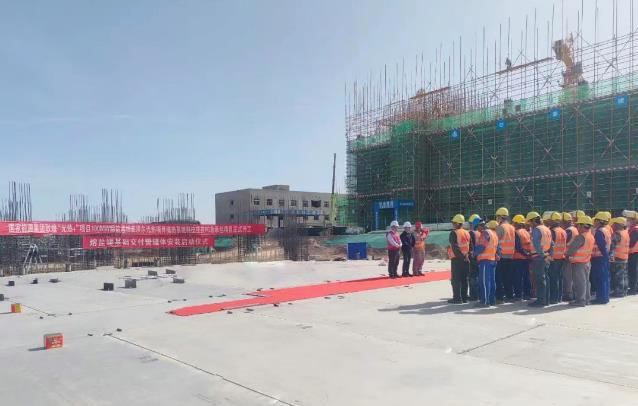

国家能源龙源电力、甘肃安装集团、敦煌大成科技等项目参建单位代表出席熔盐罐基础交付暨罐体安装启动仪式。该项目是国家发展改革委、国家能源局确定的首批以沙漠、戈壁、荒漠地区为重点的国家级大型风光电基地项目,采用“线性菲涅尔聚光+熔盐储热”技术。储热岛系统2台高低温熔盐储罐,直径33.8米、高15米,设计制造技术要求高、难度大,基础施工包括一系列繁杂精细的地下工程,从地基处理到混凝土浇筑等关键工序环环相扣。

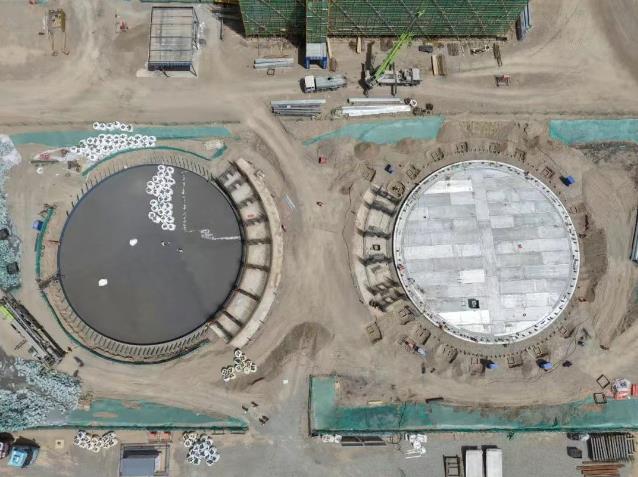

项目团队克服设计复杂、工期紧迫、作业面交叉、施工精度高等困难和挑战,保工期、求质量、抓安全,通过优化结构设计和施工方案,解决了冬季施工及作业面相互影响等问题,严格控制混凝土浇筑质量和预埋件精准定位。从原材料采购到施工过程管理,每一环节严格把关,实现了各施工环节质量“零缺陷”。历时50天紧张作业,高质量完成了熔盐储罐隔热基础施工任务,工期缩短了20%。
目前,2台高低温熔盐储罐主体安装工作已全面展开。储能公司表示,将在保障施工安全和工程质量的同时,科学统筹资源、强化过程管理,全力确保项目按计划竣工投产,助力客户打造国家级新能源示范工程。
据此前报道,龙源敦煌光热+发电项目,总规模为70万千瓦,其中光热发电10万千瓦,项目厂址位于敦煌市光热光伏协同示范基地内。项目拟新建光热发电装机规模100MW,采用熔盐线性菲涅尔式技术路线,选用二元熔盐作为传热储热介质,温度范围参数为290/545℃。储热时长8小时,有效储热容量1850MWht,设一台低温熔盐储罐和一台高温熔盐储罐。
转载自:兰石重装官微
