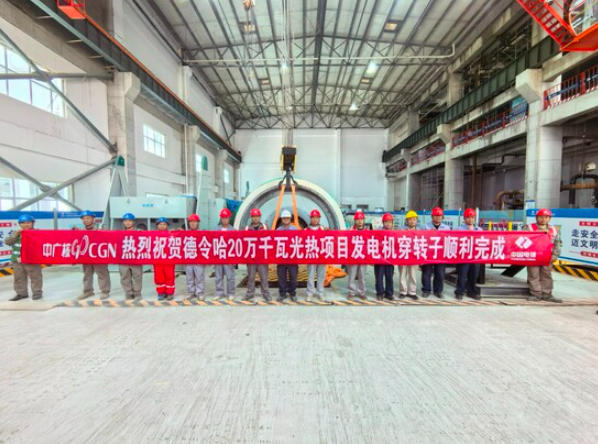

7月20日,青海德令哈光热项目发电机转子在多团队协同配合下成功穿入定子,标志着项目主体设备安装进入关键攻坚阶段,为后续机组调试及并网发电奠定了坚实基础。
德令哈光热项目发电机转子穿入定子一次成功
此次转子穿入作业是发电机安装的核心工序,技术精度要求极高。转子长11.55米、重49.5吨,需在毫米级误差范围内平稳穿入定子膛内,过程中需精准控制水平度与垂直度,避免部件碰撞损伤。现场总指挥下达指令后,技术人员各司其职,通过液压同步牵引系统缓慢推进。经过3小时20分钟的精细操作,转子顺利就位,各项参数均达设计标准。这一节点的突破,标志着项目建设跨过了最复杂的技术门槛,接下来,团队将继续发扬艰苦奋斗的精神,加快后续施工进度,确保项目按时、高质量完成。
该项目位于青海省海西州德令哈市光伏产业园区,规划面积约5.3万亩,项目总装机容量200万千瓦,配置光伏160万千瓦、光热储能40万千瓦,投产后年上网电量可达36.5亿度。其中,一期塔式光热20万千瓦项目是全国在建单机容量最大塔式光热发电项目。
