Ivanpah塔式电站发电量2015年Q1同比增加170%
发布者:本网记者Joyce | 来源:CSPPLAZA光热发电网 | 1评论 | 5321查看 | 2015-06-29 18:52:00
  CSPPLAZA光热发电网报道《华尔街日报》近期把关注焦点又转到了全球装机容量最大的光热电站Ivanpah塔式项目上,这个投资高达22亿美元、获得美国能源部巨额贷款担保支持的光热电站项目,其在2014年投运后实际的发电量不及预期使其成了备受争议的焦点。

  据《华尔街日报》此前报道,在电站开始运行的15个月内,这个位于加利福尼亚州的电站的发电输出电量仅为预期的40%。当时的文章介绍说,Ivanpah电站的项目方NRG能源公司预计,“一旦症结解开之后,Ivanpah电站就会达到预期的平稳发电目标。”

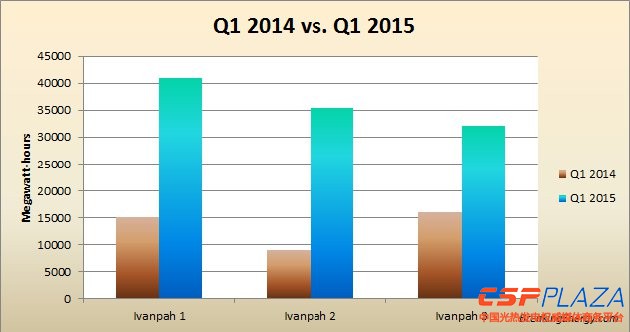

  而根据美国能源信息署EIA近期公布的数据显示,Ivanpah电站的表现甚至超出了去年的预计:在今年第一季度的时候,Ivanpah电站发电量与去年同比增长170%,达到108GWh,而去年同期仅40GWh。


  Ivanpah电站技术提供商BrightSource能源公司的发言人Jennifer Z. Rigney通过NRG能源公司发布了一个声明,表示这个上升趋势在四月份仍会持续下去,虽然这个月的具体数据没有提供(EIA四月的数据尚未公布)。

  “如我们的预期,随着我们操作人员的专业技术日益熟练,电站发电量也会不断增长。三月份是Ivanpah电站发电量自其投运以来的第二大月份。而在四月,其将会在2/3个月的时间内内就完成这个发电量目标,并刷新电站单月发电量记录。”

  如我们今年一月份的报道(《Ivanpah光热发电站发电量正稳步提升》)Ivanpah电站增加使用天然气的原因也助力该电站发电量的提升——天然气用量比预期高出60%,这使得电站从早晨就可以开始运行,并且避免了短暂多云期间蒸汽温度的降低。


  加州能源委员CEC在去年8月份允许该项目使用更多的天然气,CEC的工作人员称,“在合格的可再生能源设备中限定天然气的允许使用量…该数量需要确保设备将继续有资格作为可再生能源的设备使用,以降低碳排放。”

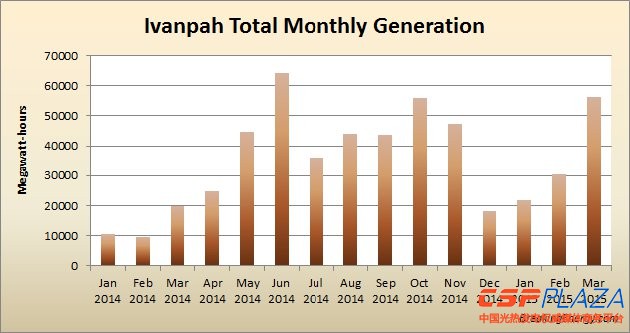

  近日从CEC历年的信息中可以看到,2014年的Ivanpah天然气的使用量似乎在该请求被批准之后呈下降趋势。同时,每立方米的天然气用量带来的能源生产总量也增加了。例如,电站在3月份用50,536百万英热单位的天然气生产19,954MWh的电力;然而在11月的时候,它用43,094百万英热单位的天然气却生产了56013MWh的电力。

  Ivanpah电站通过把太阳光聚焦在高450英尺的集热塔上,并加热水来产生蒸汽以推动汽轮机的运作。

  Ivanpah电站的表现正被密切关注着,因为塔式电站似乎正成为光热发电的最佳选择。虽然该项技术在过去5年间被廉价的、越来越多的光伏发电项目(并且已经陷入环境问题)所压制,但其拥护者依然坚信,低成本储能的兼容性会使塔式电站成为最后的赢家。Ivanpah电站虽不具备储热功能,但SolarReserve公司的Crescent Dunes电站具备。在看似无穷无尽的延迟之后,在美国内华达州的Crescent Dunes电站据称将会在这个夏天正式入网。

  BrightSource 能源公司与 NRG能源公司虽然承认电站曾陷入短暂低迷状态,但是均对Ivanpah电站远低于预期发电量这一观点持反对意见,他们表示,一直以来他们都知道需要用四年的时间才能将电站各方面逐步完善。这种说法未免有些狡猾,看起来像是电站初期惨淡输出被曝光之后的自圆其说。但事实上,这个说法是由BrightSource 能源公司在2011年联邦备案中就提出的。

  “集新生与创新技术于一身的光热电站,在运行初期都会有不稳定的情况并且需要一个过渡阶段。同样地,电站初期的电力输出量会比计划的要低;然而,随着时间的推移,电站发电量会逐步向年度平均水平(成熟年运行表现)靠拢。这种增长是由于电站运营者需要一个学习过渡曲线,对程序优化、设备操作的能力的逐步提升,增强电站的系统性能。对于Ivanpah项目,BrightSource能源公司提出这个斜坡上升过程可能长达四年。”

  据说,也有迹象显示该电站第一年的电力输出量低于两个加州公用事业公司购买Ivanpah电站输出电力购买协议中的预期水平。

  PPA全部的细节是保密的,但根据国家监管机构的备案,太平洋煤气与电力的合同规定,每年从Ivanpah 1接受304GWh的电力,从Ivanpah 3接受336 GWh的电力。南加州 Edison公司预计从Ivanpah 2收购336GWh的电力。

  由BrightSource提交给美国证券交易委员会(SEC)的备案文件中提到,合同的“最低性能标准”指的是在头两年的运行中,平均达到“预计电力输出值”的70%,然后在第三年年底以及以后的运行中达到80%。

  该光热电站其中三个项目的PPA的起始计算日期不同,Ivanpah 1是在2014年1月10日,Ivanpah 2是在2014年1月31日,Ivanpah 3是在2014年1月15日


  根据EIA的相关资料,Ivanpah 1号和3号在2014年末时共计发电290GWh,在一年的运行之中只有几个星期的发电量达到预期,相当于每年PG&E合同购电量的45%。但在头两年的观察期中达到了预计发电量的70%(895GWh),Ivanpah1&3两个项目看起来今年能发电605GWh,或者接近单年合同量的95%。Ivanpah 2第一年的发电量比较惨淡,只生产了134 GWh(也就是每年合同量的40%)。这就意味着Ivanpah2还需要再生产336 GWh的电量才能百分百的达到年合同量的目标——只有这样才能满足SEC备案文件中提出的最低发电量要求。
相关阅读
最新评论
1人参与
zjchuaran
Ivanpah塔式电站设计使用天然气发电的比例为2%,但亮源公司实际争取到5%,但据上述报道看实际为60%,我估计这跟该电站的热循环设计有关,只要气候发生变化,必然切断光热蒸发器,同时增大天然气发电,所以天然气消耗比率依然较大也不足为怪。其实,另一个重要因素是美国的天然气价格相对较低,20美分的电价足以让他盈利,因此加大天然气发电也是利益使然。
2015-07-09 15:12:44
0
马上参与
最新资讯
