智利Atacama1光热发电项目拟贷款8亿美元以重新启动建设工作
发布者:本网记者Zoe | 来源:CSPPLAZA光热发电网 | 0评论 | 5838查看 | 2017-08-30 15:11:00
       CSPPLAZA光热发电网讯:据知情人透露,位于智利北部Antofagasta地区已停建的Cerro Dominador光热电站目前正依托其所有方——美国资产管理公司EIG Global Energy Partners(简称EIG,成立于1982年,总部设在美国,是一家只投资能源、资源和相关基础设施的资产管理公司)积极寻求大约8亿美元的贷款来重新启动项目的建设工作。

  据该项目CEO Fernando Gonzalez在周一的一封邮件中表示,EIG自去年接手总投资1亿美元的Cerro Dominador太阳能电站后,陆续有“多家国际银行”对该项目表达了投资兴趣。EIG希望今年之内可以将此事敲定。

  Atacama1光热发电项目命途多舛

  该装机110MW的塔式熔盐电站Cerro Dominador和一个100MW的光伏发电项目组成了Atacama1混合太阳能发电园区。Cerro Dominador光热电站此前原本是由EIG和前西班牙可再生能源巨头Abengoa组成的联合体共同开发,该项目于2014年开工建设,截止2016年初,已投资了2亿美元。

  后因Abengoa陷入破产危机,2016年10月,双方签订协议,Abengoa将其所拥有的Atacama1项目股权转让给了EIG。所有权转手后,Abengoa仍负责项目的EPC总包工作,2016年底再次重启项目。

  按照设计,集热塔高达200米的Cerro Dominador塔式光热电站将会利用大约10000面广告牌大小的定日镜从太阳光中收集能量,再通过加热液态熔盐,以驱动后端的汽轮发电机组发电。虽然光热发电技术的成本远高于传统的光伏发电技术,但配置了17.5小时超长储热系统的Cerro Dominador电站可以实现连续24小时稳定供电,容量因子可达80%以上。

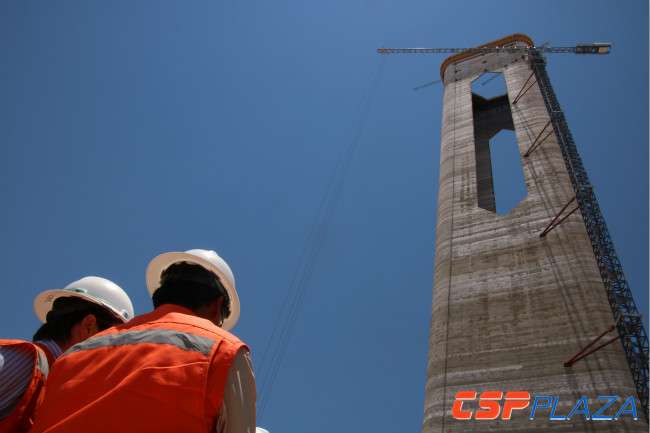

       图:已开工又被迫停建的CerroDominador光热电站

       预计2019年方可建成

  虽然具备持续稳定的电力输出能力,但鉴于目前全球范围内光热发电技术仍未完全发展成熟,Cerro Dominador光热电站的融资工作或许会面临一定压力。

  彭博新能源经济资讯(Bloomberg New Energy Finance)驻苏黎世太阳能研究分析师Jenny Chase在周二的采访中表示:“由于全球其它地区类似的光热发电项目运行效果欠佳,有可能影响Cerro Dominador电站的融资进程。”

  “相比光伏和风电,光热发电技术还有待进一步发展成熟,开发光热电站无疑风险也会更大,若要尽快完成融资电站持股方或许需要承诺出让更多的股权,或者能有一些工程公司对项目给予担保。”Jenny Chase补充道。

  Gonzalez透露,Atacama1混合太阳能发电园区的100MW光伏发电项目中,已经有62MW投入运行,剩下的年底前即可全部完成;而光热发电项目则预计到2019年才能完工。
