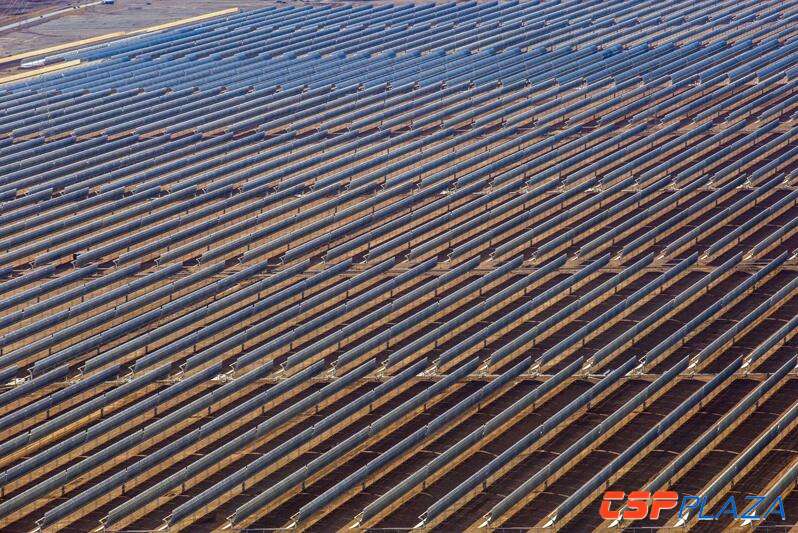

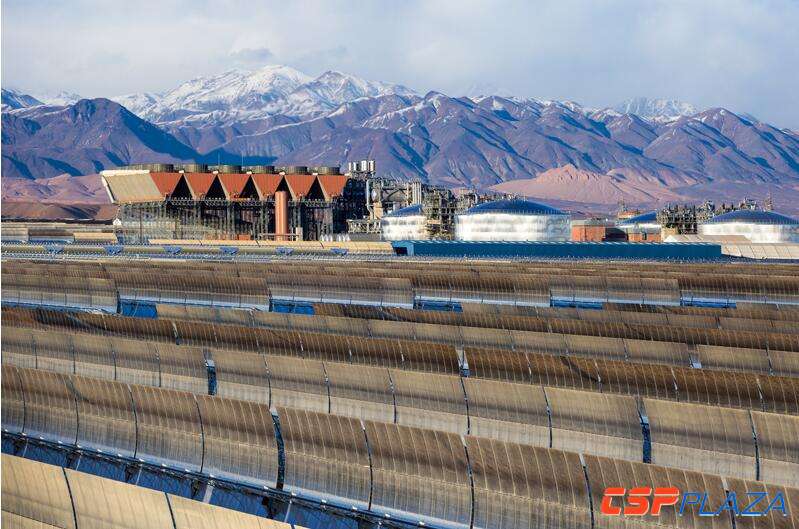

摩洛哥Noor2槽式光热项目顺利完成机组十天可靠性运行
来源:山东电建三公司 | 0评论 | 4118查看 | 2018-03-15 16:19:00
       摩洛哥时间2018年3月13日00:00,摩洛哥努奥二期光热项目顺利完成机组十天可靠性运行,标志着项目又一重要工程节点圆满完成。可靠性运行期间,机组运行良好,太阳能利用效率大于80%,各项性能指标均到达了合同要求。

  可靠性运行期间机组要完成各项指标的验证试验。合同规定可靠性运行期间,机组跳闸到重新并网时间小于等于45分钟且机组跳闸次数小于2次,实际运行过程中,机组跳闸次数为零;合同规定10天总累计发电量大于等于太阳总辐射能量模型计算值的80%以上,机组实际10天总累计发电量达到太阳总辐射能量模型计算值的87%。


  同时,机组还在可靠性运行期间完成了满负荷试验等性能试验,所有试验均一次通过,指标优良。可靠性运行的顺利完成向各方充分展现了设备良好的性能和可靠过硬的施工及安装质量。


注:本文转自CSPPLAZA会员单位山东电力建设第三工程公司,文中观点不代表本网立场。
