发布者:admin | 来源:CSPPLAZA光热发电网 | 0评论 | 6330查看 | 2018-06-22 16:15:00
CSPPLAZA光热发电网报道:“目前常规岛土建施工已经完成,设备安装、单体调试已经完成,管道吹扫完成,通过机组整套启动前的质检,计划近期首次并网;传热岛已于2017年底投入运行,储热岛在2018年6月15日已经开始化盐,目前化盐进度约15%;太阳岛2017年底整个基建工作已经完成,目前导热油已经投入循环。在进行管道蒸汽吹扫过程中投运了太阳岛集热器,实际验证集热效果良好。”
2018年6月20~22日,在北京召开的第五届中国国际光热电站大会暨CSPPLAZA年会2018(CPC2018)上,中广核太阳能德令哈有限公司总经理王志刚分享了中广核德令哈50MW光热电站的最新建设进展与相关建设经验。
针对项目投资方面,王志刚给出了几点宝贵建议:第一,制定完善的项目计划并落实;第二,选择技术路线要慎重;第三,项目管理方面还要做好关键设备的调研工作;第四,做好设计方面的沉淀。针对技术方面,王志刚也指出了几个关键点:1、集热器支架基础与安装;2、集热器聚焦精度;3、融盐罐基础;4、油盐防凝防火;5、流量平衡与模式切换。
王志刚表示,得益于光热发电的储能优势、成本优势与创新优势,加之可再生能源相关政策的支持,光热行业发展前景广阔,投资者应坚定信心,同时业内人士应协力抓住宝贵机遇,将光热规模化和国产化做到位。
此外,王志刚指出,发展初期加大政策支持是保障光热行业快速发展的基础,而配套政策,如土地、限电、补贴发放时间等会对项目财务测算产生巨大影响。
更多精彩内容,请阅读下面刊出的王志刚的演讲全文:
大家下午好!
借着2018年中国国际光热电站大会召开的计划,我跟大家分享一下中广核德令哈50兆瓦槽式光热项目的建设经验。我的分享主要分四个部分:第一,项目概况;第二,项目进展;第三,项目管理建议;第四,项目投资建议。
一、项目概况
中广核德令哈光热项目装机规模50兆瓦,总共投资17亿元。上网电价1.15元,主要技术路线是槽式+熔盐储热,2015年8月主体开工。
该项目采用一套储热系统,可供发电系统满负荷9小时连续运行。主要储热介质是二元硝酸盐,传热介质温度393℃。全厂集热面积为62万平方米,主汽温度381℃。该项目年发电量1.975亿度电。
我们中广核新能源德令哈公司作为投资公司、电力生产的运营商,除了做好项目建设、生产运营以外,也希望通过首个光热项目培养一支人才队伍,形成我们在光热领域的核心能力。同时,中广核新能源公司在青海德令哈成立了首个国家能源太阳能热发电技术研发中心,我们希望利用这个平台搭建一个产业联盟,建立一套标准体系,打造一种核心能力,为后续大规模的光热发展奠定基础。我们将和各位光热同仁一起为我国后续光热大规模的发展共同努力。
二、项目进展

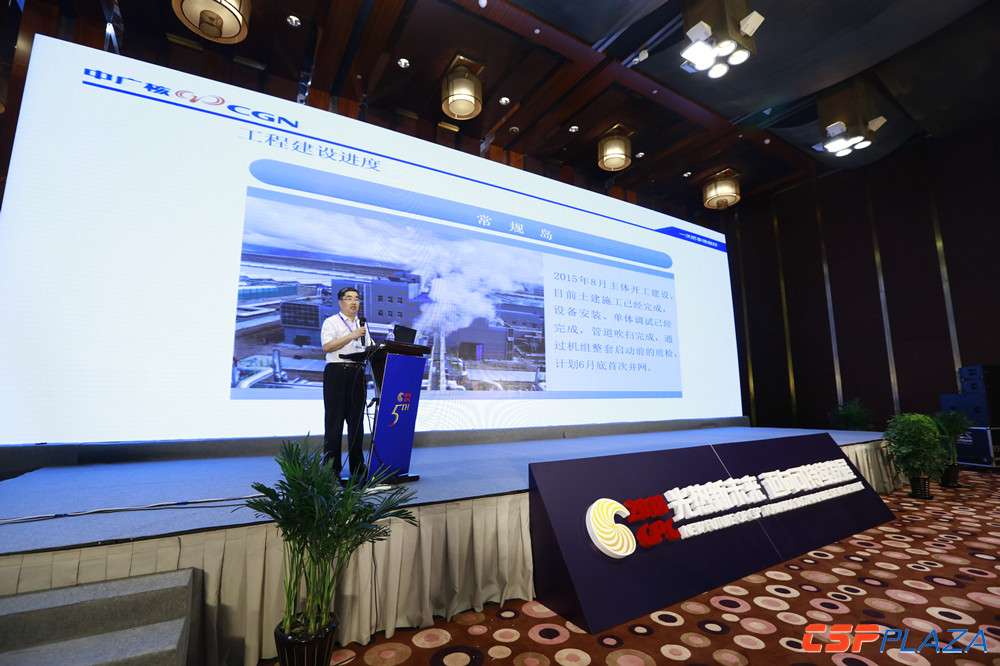

目前,常规岛土建施工已经完成,设备安装、单体调试已经完成,管道吹扫完成,已通过机组整套启动前的质检,计划近期并网。
传储热岛已于2017年底投入运行,从2018年6月15日开始化盐,目前化盐进度约15%。太阳岛2017年底整个基建已经完工,导热油已经投入循环,在进行主蒸汽管道吹扫过程中,我们投用了部分太阳岛集热器回路,实际验证了集热器良好的集热效果。
因为中广核严格的安全管理标准,中广核新能源德令哈公司的安全管理工作获得肯定,被评为2017年度海西州安全标准化建设标杆企业、安全生产监督管理先进单位和安全生产先进企业。
三、项目管理建议
第一,制定完善的项目计划并落实。实际上整个光热系统比较复杂,外部影响因素也比较多。在项目计划过程中,一定要给出足够的时间裕度,尤其是国外设备采购、设计等方面,还有三岛之间的联调部分,要留出足够的时间。因为项目推进过程中由于经验不足变化非常多,计划一定要做完善。
第二,技术路线的选择要慎重。技术路线确定以后不能轻易地改变。首批20个光热示范项目中有一部分在技术路线选择上出现了一些问题,由于各种原因,包括可研不够深入,技术路线产生变化。因为光热技术路线选择较多,如果改变路线,那么前期所做的工作可能全部白费了,这对项目整个进度包括项目的成败影响比较大。
第三,做好关键设备的调研。比如导热油泵、盐泵、加热炉、旋转接头等等关键设备、部件出现问题以后,带来的是系统的风险,对项目影响非常大,有些甚至是致命的。
第四,建议做好设计方面的沉淀。在建设中广核德令哈50兆瓦光热项目之前,中国广核集团于2012年进行了一个国家能源局支撑的科研项目,建设了一条槽式集热回路,一条菲涅耳式集热回路,包括固体储热,2015年试验完成形成结论。正是这个试验结论,为中广核后续大规模商业化项目的投资奠定了基础,所以在设计尤其在基础设计方面,建议积累相应的经验,这样项目推动过程中才能按计划完成。
技术方面的建议,由于光热技术引进到国内得有一个适应的过程,我们在施工过程中,可能关注有些技术要点,第一,控制集热器支架土建基础施工过程中的精密度。众所周知,整个槽式集热器的支架属于刚性连接,如果土建基础误差过大,整个集热器支架受力将不均匀,长此以往,支架就会遭到变形、破坏。因为土建施工误差是厘米级的、支架安装精度要求是毫米级的,所以土建施工的实际难度比较大。第二,防止导热油跟熔融盐的凝固和燃烧、爆炸。熔融盐属于危化品,导热油在温度低于12℃时就会凝固,都需要针对各自的风险点制定措施。如果按国外经验导热油注油的温度条件,在德令哈地区注油的适宜时间只能在7月份到8月份,我们经过严密的技术论证和措施准备,在2017年冬天成功注油,这是我们项目建设团队在进行技术论证后的一个创新之举。这一项创新,让工期提前了9个月。如果按发电量计算的话,能提前创收1.5亿,同时为国内光热在高寒地区的工程建设提供了非常有价值的经验。
四、项目投资方面建议
中广核新能源是综合实力排名国内同行业前列的发电企业,2006年开始建设风电项目,目前中广核新能源风电装机容量已经超过1134万千瓦。2009年中广核建设了第一个国内示范性的敦煌光伏项目,当时光伏电价是1.09元,现在最便宜的光伏电价是0.31元。只有八、九年的时间,光伏电价从我们最早投标时的1.09元降至目前的0.31元,每千瓦造价从2万降至现在的5千左右。年市场规模突破5000万千瓦,光伏行业发展迅猛。通过前面风电和光伏的发展经验,可以为光热后续发展提供良好的实践经验。
希望通过今天经验分享,我有几个建议:第一,要坚定信心,光热行业发展前景广阔,主要有以下几个原因:
第一,国家的可再生能源战略政策没有变。青海省去年开展“7天绿电”,今年也在进行。从6月19日到28日开展“9天绿电”——9天全部靠可再生能源发电。这也是一个发展趋势,不管是国家层面,还是青海省,对可再生能源的战略政策是没有变的,所以,我们这个行业战略方向上还是国家支持的项目。
第二,储能、分布式、大电网是支撑可再生能源发展的三个重要基础。新能源行业的人都知道,可再生能源最大弊端是对电网的冲击较大大。可再生能源后续要发展的话,储能、分布式、大电网这三个基础必不可少。分布式是国家支持的主力,不管是分布式光伏,还是分散式风电,包括国外的经验——德国的百万屋顶实际上都是分布式,就地发电、就地消纳。之前跟几位专家讨论过,跨省、甚至跨国、跨州的大电网实施起来,难度比较大,但也是可再生能源发展的一个方向。储能,从
