发布者:admin | 来源:CSPPLAZA光热发电网 | 0评论 | 6055查看 | 2018-07-04 10:42:00
CSPPLAZA光热发电网报道:“masen认为光伏和光热的结合将会是未来太阳能发展的方向。通过不同比例的配置,可以开发出3种组合模式;高CSP低PV,此种模式中,光热昼夜运行;CSP&PV平均分配,白天光伏用于发电,光热仅在部分时间发电,夜间光热满负荷发电;高PV和低CSP的模式,光伏白天发电,光热储能用于夜间发电。这种太阳能混合发电的概念正逐渐在全球范围内被广泛认识。”
2018年6月20~22日,在北京召开的第五届中国国际光热电站大会暨CSPPLAZA年会2018(CPC2018)上,masen高级代表Adil Bouabdallah在大会上分享了关于摩洛哥在光热开发上的经验和光伏&光热联合开发的创新模式。
摩洛哥作为一个高度依赖能源进口的国家,如何解决能源之荒,同时能够更好的挖掘新的技术、部署新的能源战略成为了摩洛哥当前能源工作的重中之重。为此,masen提出了到2020年将可再生能源发电比重提高到42%;在2030年可再生能源发电占比达到52%的目标,并规划了6GW的可再生能源装机容量。同时,摩洛哥很好地践行了太阳能混合发电的创新战略,为未来的可再生能源发展提供了一种新的模式。
更多精彩内容,请阅读下面刊出的Adil Bouabdallah的演讲全文(注:本文根据速记和录音资料整理,文章内容未经演讲者本人审阅,仅供参考):
女士们、先生们,下午好!
我来介绍下摩洛哥光热发展的经验和模式创新。介绍的内容包括六个部分:首先介绍摩洛哥的能源战略、摩洛哥相关的工作计划、摩洛哥已建成与在建光热电站、未来摩洛哥的光热项目、操作方法和总结。
摩洛哥的能源战略

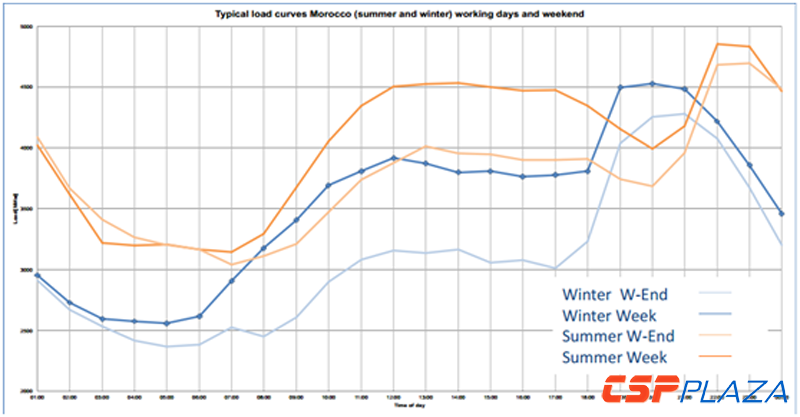

首先介绍摩洛哥在电力方面的需求。这张图展示的分别是在周中和周末典型天的用电需求,可以看到一天中出现了两个峰值,夏季和冬季需求也有明显区别。2009年,摩洛哥能源消耗以每年6%的速度不断的增加,现在对能源的依赖度达到了95%,近几年,摩洛哥的现状是很大程度上依赖于在国际市场上进口能源。
所以masen要考虑以摩洛哥的自然条件,如何解决能源之荒,同时能够更好的挖掘新的技术、部署新的能源战略。2009年摩洛哥新能源装机容量中28%是可再生能源,到2020年将会把比重增加到42%;到2030年,规划新增14%光电、14%的水电和14%的风电的新能源电力,每种电力装机均为2GW,剩余48%来源于其他能源,Masen很好的执行了这样的战略。目前已有1.2GW风电项目投运,另外1GW项目在建,太阳能光热电站截止到目前,已有180MW光热电站投运,350MW在最后的调试阶段,最终总体光热容量达到800兆瓦。希望在2030年可再生能源发电占比能达到52%,为此masen规划了6GW的装机容量。
masen的职能
masen是2009年建立起来的国家级公共事业机构,目标是在2020年实现不少于2000MW的太阳能装机容量。masen可以部署实施大规模的项目,提供很强的政策框架,并且满足国际合作伙伴的需求。
在摩洛哥签署巴黎协定之后,宣布了可再生能源发展计划,实现了更多能源的协作、协同效应。masen承诺开发包括光热、水电和风能以及其他新能源形式,比如潮汐和海洋能源等等。masen的职能除了开发电站以外,也负责行业整合,形成行业竞争力;进行区域化本土开发;以及推动新技术发展并进行培训。
摩洛哥光热电站的计划与成就

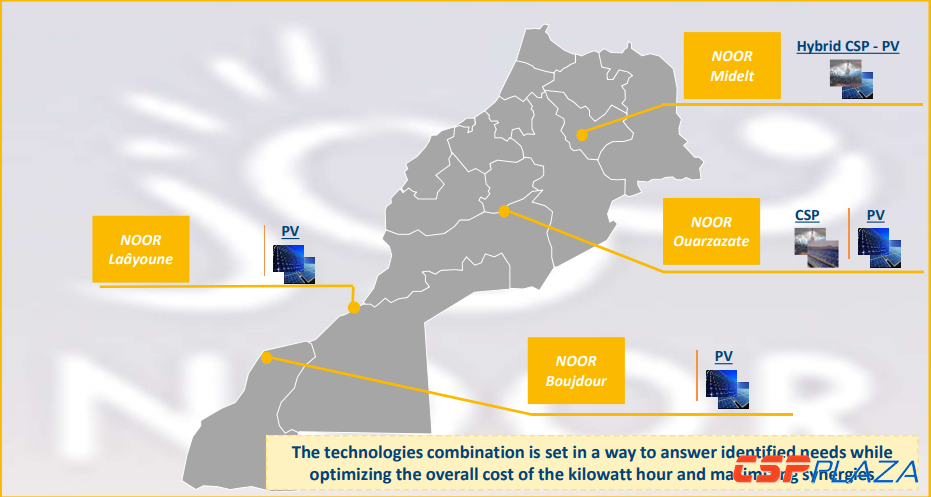

图:摩洛哥太阳能项目规划
为实现2020年整体计划,masen已经开发超过1500MW的太阳能项目,未来还会在摩洛哥西部、中部和东部开发总装机800MW的Noor Midelt太阳能复合电站,在接下来几周会发布下一阶段招标文件。
摩洛哥已建成和在建的项目
Noor Quarzazate的项目的基本情况,占地三千公顷,DNI达到2700kWh/m2/y。Noor计划是2012年11月份落地,2013年5月份举办开工仪式,Noor1号2015年11月开工,整合项目包括三个光热电站和一个光伏电站,光热总装机510MW、光伏电站72MW,另外还有500公顷的空地,建成了一个研发平台,用于新技术的实验,另外还有一些其他的基础配套设施。
Noor1号,是当时全球范围内单机装机最大的抛物面槽式,160兆瓦的装机容量、储热3小时。开发商是ACWA Power,EPC是西班牙公司Acciona、Sener和TSK,在经过两年的运营后它的性能表现良好,已经超越了设计值和期望值。
第二个项目Noor2吸取了Noor1号的经验教训,单机200MW,是世界范围内最大单机项目,使用空冷,配置超过7小时储热系统,开发商还是ACWA Power,EPC是Sener和中国电建集团山东电建三公司,这个项目已经进行了第一阶段的成功试车,现在正在进行性能考核,预计在接下来的几周时间内宣布正式投入商业化运营。
Noor3号,跟Noor2项目一同招标,所以建设单位同上,是一个塔式项目,250米高的中央集热塔,装机容量150MW,空冷,配置7小时储热系统,已经在两平方公里土地上安装7500面定日镜,单面定日镜的面积达115平方米。目前由Hergolas公司承接的化盐工作已经完成,集热器预热也在进行中。一旦各项检验工作完成,将开始注盐工作,让熔盐在管道内循环,使吸热器达到运行温度。对于Noor2号和3号而言,本地的比例是很高的,36%资本投资是用于本地化采购的。
Noor4号,是一个装机72MW的光伏电站。

图:Noor 1号电站

图:Noor 2号电站

图:Noor 3号电站

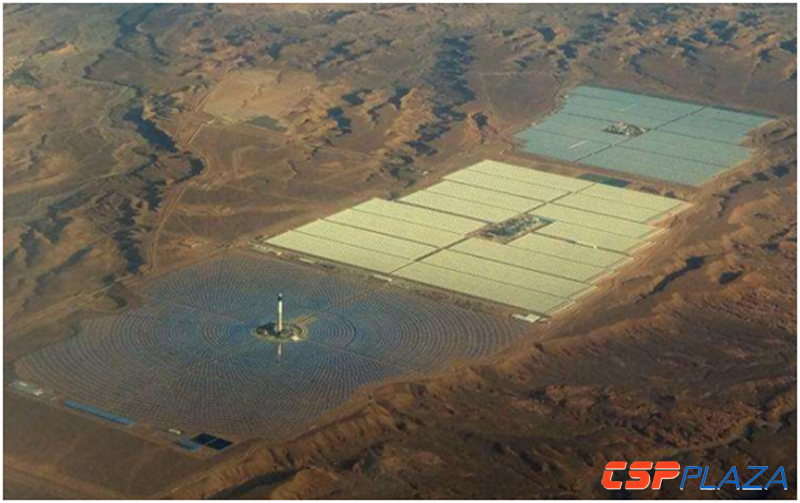

图:Noor项目整体鸟瞰图。
摩洛哥未来规划的项目
今天早上讲到关于太阳能发电的创新战略,我们坚信通过资源整合进行创新模式开发是解决方案,光伏和光热的结合将会是未来的方向。随着这两种技术的成熟,这种组合风险也在降低,通过不同比例的组合配置,可以开发出3种模式;高CSP低PV,此种模式中,光热昼夜运行;CSP&PV平均分配,白天光伏用于发电,光热仅在部分时间发电,夜间光热满负荷发电;高PV和低CSP的模式,光伏白天发电,光热储能用于夜间发电。每钟方案都有优劣势,技术上这种解决方案是可行的,也没有太多的风险,这种光伏光热混合发电的概念逐渐在全球范围内被广泛认识。
摩洛哥在下个月中旬会发布一个新的招标,使用光伏和光热的混合,也就是Noor Midelt太阳能混合项目,我们会在全球范围内邀请投标商来提供投标方案,masen的要求是光热装机在150MW到190MW之间,储能小时数不低于5小时,光伏装机容量由投标方自己设定,同时要求电站白天净发电能力不得超过晚上净发电能力的20%,以便于实现最低的度电成本、最大的发电效率。
Noor未来项目有两个阶段,第一阶段包括两个混合发电站,产能400MW,每一个电站容量取决于投标商的决定,DNI为2359kWh/m2/y、土地平整,总面积超过3153公顷,还额外留有953公顷的余量,我们的选址已经充分考虑到可以容纳混合式的发电项目,同时,为了给投标商最大的方便,我们已经对现场进行调研,并且和投标商分享相关信息,摩洛哥已经建设了必要的道路来满足需求,还有一
