CSPPLAZA光热发电网讯:国家主席习近平日前在阿联酋《联邦报》、《国民报》发表题为《携手前行,共创未来》的署名文章,文章在表述中阿两国合作取得的标志性成就时提及了光热发电,原文评述称,中阿两国在高新领域合作逐步兴起。中阿合作建设中的迪拜700MW光热发电项目是世界上规模最大、技术最先进的光热发电站。
提及迪拜的这个700MW光热发电项目,光热发电行业已较为了解,但在圈外人士看来,还相对陌生。借习大大这波操作,CSPPLAZA简单梳理下这个明星项目,以帮助推动光热发电在社会大众层面获得更高的认知度(为了光热发电的发展壮大,也请大家转发起来吧)。
项目基本概况
迪拜700MW光热发电项目是迪拜Mohammed bin Rashid Al Maktoum太阳能园区第四阶段项目,由迪拜水电局DEWA和沙特ACWA电力公司联合开发。整个工程目前为止已进行四个阶段,前三个阶段使用的都是光伏技术,第四阶段项目就是习大大提及的这个700MW的光热电站。
该项目由3个装机为200MW的槽式电站(世界上单体装机最大的槽式电站)以及1个装机为100MW的塔式电站组成,总计700MW。项目配备世界上最大的储热能力,每年能够为迪拜270000多家住户提供清洁电力,每年可减少140万吨碳排放量。
项目总投资约40亿美元,由迪拜水电局,沙特电力ACWA和中国丝路基金等共同投资,上海电气为总包商,西班牙Abengoa和上海电气亮源光热工程有限公司为技术供应商,沙特电力(ACWA)全资子公司NOMAC将负责运营,项目购电方为迪拜水电局。中国工商银行、中国银行、中国农业银行等多家中资金融机构参与了该项目融资。
项目关键数据
●7.3美分/kWh:世界上已启动建设的电价最低的光热电站
●35年:世界上首个PPA期限达到35年的光热电站
●700MW:世界上装机最大的光热发电综合体项目
●142亿迪拉姆:总投资约合美元40亿美元,人民币253亿元
●15小时/11小时:超长时间储能:塔式储能15小时,槽式储能11小时
●260米:塔式电站的集热塔高度达260米(世界最高)
●140万吨:项目建成投运后可实现年减排二氧化碳140万吨
●270000家:电站发电能力可满足270000家的日常用电需求。
●塔式镜场技术提供方:Brightsource;槽式镜场技术提供方:Abengoa
关键时间节点
2017年6月份,迪拜200MW光热发电项目开标,ACWAPower、上海电气集团、BrightSource等组成的联合体投出了最低价9.45美分/KWh,约合人民币0.64元/KWh。
2017年9月份,Mohammed bin Rashid Al Maktoum太阳能园区第四阶段的700MW光热发电项目的中标结果对外宣布,ACWA和上海电气联合体在该项目中投了最低价(平准化电价)7.3美分/kWh,成功中标。
据了解,在该项目最初投标时,招标方迪拜水电局DEWA给出的基础投标方案是200MW,但也允许投标方根据情况投标700MW等备选方案,各投标方重点对200MW项目给出了投标方案,但最终,DEWA选择了更具规模化优势的700MW备选方案,并由此获得了更佳的规模化效益,从而进一步拉低中标电价至7.3美分/kWh。
2018年3月19日,该项目举行了动工仪式,迪拜酋长、阿联酋副总统兼总理Sheikh Mohammed bin Rashid Al Maktoum、迪拜水电局(DEWA)首席执行官Saeed Mohammad Ahmad AI Tayer、ACWAPower主席Mohammad Abunayyan、上海电气电站集团总裁曹敏等各方代表出席了动工仪式。
图:迪拜项目开工仪式
2018年4月13日,该项目的总包合同在上海正式签约。上海电气(集团)总公司\上海电气集团股份有限公司董事长郑建华表示:“迪拜700MW光热电厂的建设标志着光热发电技术进入到新的发展阶段,并促进上海电气与世界一流开发商在新能源领域的合作,也将在全球新能源发展历史上树立里程碑。”
图:上海EPC签约仪式
中国公司的机遇
在该项目的超低中标电价下,在中国公司上海电气作为EPC的重要参与下,该项目的建设将极大推动中国光热发电产业链走出去的步伐,中国的优秀供应商将有望籍此项目实现海外光热发电市场的重大突破。
时至今日,该项目的前期工作正在推进中,多家中国公司已经获得了参与该项目的机会。如中建三局二公司海外分公司中标阿联酋迪拜700MW光热发电项目施工A标工程,中标额7.19亿元人民币。中国电力工程顾问集团华东电力设计院有限公司中标常规岛勘察设计服务合同。内蒙古电力勘测设计院有限责任公司将为该项目提供设计审查服务。相信未来将有更多中国公司通过这一项目走向海外光热发电市场。
项目地现状

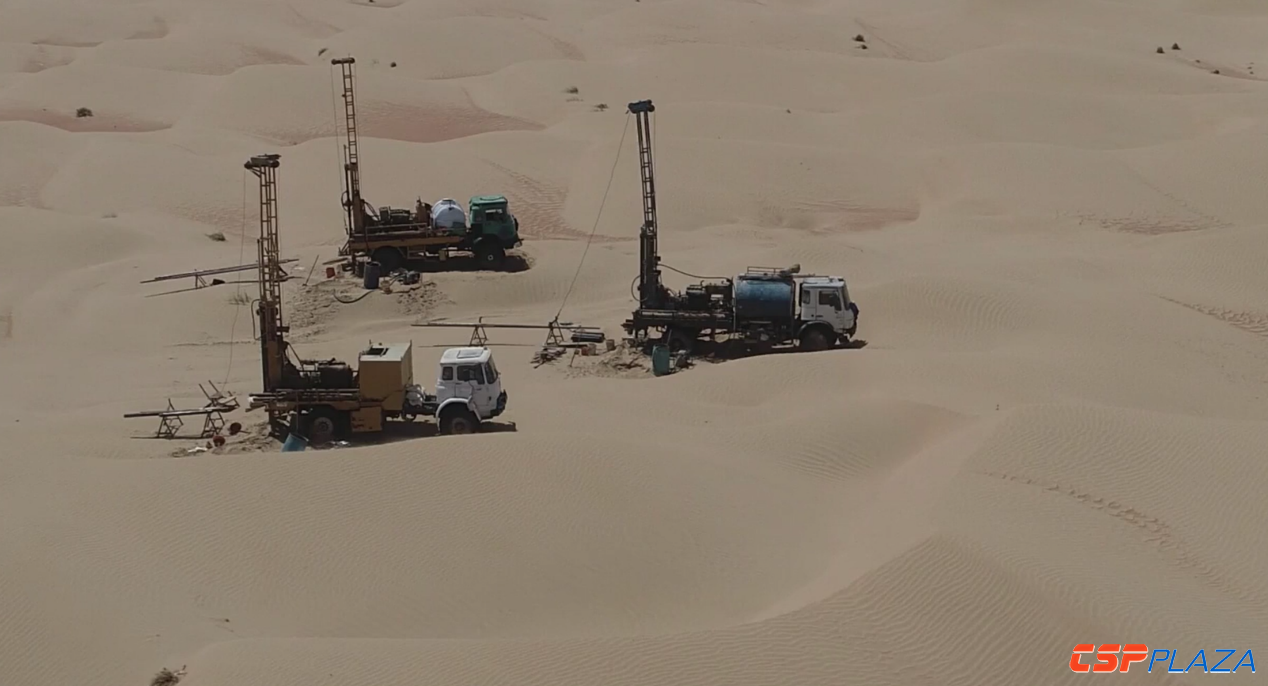

该项目目前正在进行全面建设前的准备工作,日前,环球网发布了一则实地视频,我们从这则视频中可见这个项目的当前现状。从视频可见,该项目将建于真实的沙漠之上,连绵起伏的沙丘横亘在项目地,项目建设的难度无疑要增大不少。
图:项目地临时设施
根据规划,该项目的第一阶段工程将于2020年迪拜世博会召开之前投运,而迪拜世博会将于2020年10月20日至2021年4月举行。该项目届时将成为迪拜世博会的供电源之一。
附:环球网迪拜项目采访视频:
