发布者:admin | 来源:CSPPLAZA光热发电网 | 0评论 | 6486查看 | 2018-08-20 11:21:00
CSPPLAZA光热发电网报道:智利装机110MW的塔式熔盐电站Cerro Dominador项目将重新启动建设工作,该项目配置17.5小时超长储热系统。
Cerro Dominador项目是拉丁美洲首个光伏光热混合电站,由一个装机100MW的光伏电站和上述110MW的塔式光热电站组成。
Cerro Dominador项目并非唯一的CSP&PV电站。除上面提到的Cerro Dominador项目外,以色列Ashalim太阳能综合体以及摩洛哥Noor Midelt光热光伏混合电站等都采用了光热+光伏开发模式。
目前,光热发电与光伏发电的结合也越来越受到开发商们的关注与认可。有关市场专家表示,CSP&PV混合电站可作为基荷电力24小时不间断的提供电能,且发电成本低于单一的CSP或PV电站。
对此,TSK-Flagsol董事总经理Oliver Baudson表示,CSP&PV的设计理念相较单一的光热电站可以将LCOE(平准化电力成本)降低约50%,至40-80欧元/MWh(约合313.75元-627.5元/MWh)。具体数值则取决于项目当地建设的实际情况。
远期效益显著
CSP&PV技术的整合有助于降低电站单位兆瓦时的建设和运营成本。Mott McDonald太阳能项目主任Johana Trujillo表示,在一个CSP&PV电站中,光热发电会借助储能进行夜间调峰,整体电站对太阳岛面积的需求降低,可以达到节省资本支出的目的。对塔式电站而言,吸热器部分的体积也会缩小,这也会促进成本降低。
Cerro Dominador项目业主公司首席执行官Fernando Gonzalez则表示,未来新建的混合项目可以通过光热部分的储能能力来确定CSP与PV的配置比例,从而优化整体电站工作效率,并最大限度地减少两者的“工作重叠”。
另外,在项目建设和运营阶段,CSP&PV混合项目的优势还体现在后勤和劳动力成本方面。
Trujillo指出,对CSP&PV混合电站的综合运维可以降低运维成本。可以节省劳动力,而且仓库,车间和行政大楼等可以共享。
Gonzalez则表示,从业经验的累计会降低施工期间突发事件发生的几率,并且随着更多电站的建成,融资方案的可行性增加,总体资本成本将会下降,这些都会使CSP&PV项目更具竞争力。”

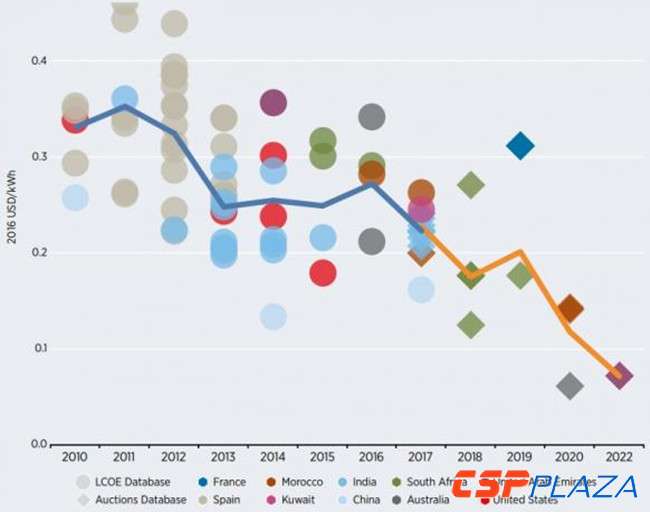

图:光热LCOE走势
资料来源:国际可再生能源署(Irena),2018年1月。
光热新兴市场将成主力军
拥有丰富的太阳能资源的发展中国家将会是CSP和CSP&PV混合项目的主要增长市场。
24-7Solar首席执行官Bruce Anderson表示,发展中国家对电力的需求正在增长,因此会越来越重视像CSP这样可做基荷电力的发电技术。
以摩洛哥为例,继成功开发单一的光热项目后,其目前正在推动CSP&PV技术的发展。Noor Midelt光热光伏混合电站总装机规模预计为400MW,按照初步设想,该项目将建于Midelt东北方向约25公里处,总占地面积达3000公顷,其中光热发电装机将达150-190MW、储热时长可达5小时以上,而光伏电站装机量由投标人自行决定,但不能超过光热电站夜间净容量的20%。
根据Trujillo的说法,白天阳光充足适合光伏发电而夜间调峰需求高的地方最适合CSP&PV技术的发展。
摩洛哥可持续能源署(Masen)的可持续发展官员Meryem Lakhssassi在介绍NoorMidelt项目的最新情况时也强调了这一点,“摩洛哥能源战略的主要目标是使可再生能源的装机容量达到52%,鉴于摩洛哥的高峰用电时段是在日落之后,因此能量储存是必不可少的。”
标准化开发模式亟待确立
较大规模的混合发电项目可以从规模经济中获益,而混合发电项目的更广泛部署则可以在设计层面带来更高效的优势。
Trujillo表示,“随着时间的推移,标准化的开发模式将会建立,可以预期,在设计阶段以及后来的调试和运营阶段,效率优势将变得明显。”
Lakhssassi表示,创新设计和有利的发展框架会使摩洛哥Noor Midelt CSP&PV混合项目的成本价降至最低。
目前,摩洛哥的光热电价已经大幅下降,于2015年投运的NoorI光热项目的电价为1.62迪拉姆/kWh(约合189美元/MWh),而预计于今年年底投运的NoorII项目的电价则降为1.36迪拉姆/kWh(约合140美元/MWh)。
摩洛哥已经搭建起了一个光热开发框架,在此框架内,Masen承担了很多开发和金融风险。Lakhssassi表示,这个开发框架允许开发商专注于优化项目成本,并且有可能使得Noor Midelt混合项目的电价低于之前的的单一CSP项目。我们希望电价能继续降低,这是我们的最终目标。
