CSPPLAZA光热发电网报道:近日,沙特可再生能源项目开发办公室发布了《沙特2030年可再生能源规划》,规划到2030年,沙特可再生能源装机目标为58.7GW,包括光伏40GW、风电16GW、光热发电2.7GW。
2018年,全球光热发电建成装机容量新增936MW,实现大幅增长。展望2019年以及未来几年,更大规模的装机量增长可以期待。这一信心基础来自于,除沙特外,全球其它主要光热发电新兴市场的发展规划。
CSPPLAZA统计的下表给出了各主要光热市场的规划数字。但因不同地区对规划二字的理解有所不同,故仅作参考。

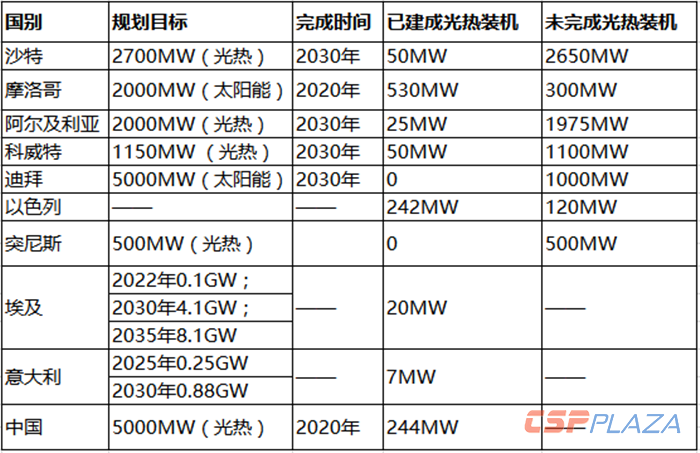

表:各主要光热市场光热规划
摩洛哥
摩洛哥计划到2020年,建成2000MW太阳能发电装机。截至2018年底,其已完成总装机580MW的瓦尔扎扎特NOOR光热光伏发电综合体项目中的510MW光热装机,以及AIN BENI MAHTAR燃气联合循环电站的光热装机20MW。
下一阶段即将开建的Noor Midelt项目一期规划总装机已经确定为825MW,由光热装机300MW,光伏装机525MW构成。后续光热装机规划不确定。
阿尔及利亚
阿尔及利亚规划到2030年,可再生能源发电占比达27%,计划新增2000MW的光热发电装机。目前建成装机25MW,如规划落地,后续市场空间较大。
科威特
科威特计划于2030年前实现2000MW的可再生能源装机。该计划的实施主体为Shagaya RE Park项目,其中包括光热发电装机1150MW,占比57.5%。
Shagaya RE Park是一个综合性的发电园区,其建设共分为三个阶段:第一阶段:总发电装机70MW,包括一个50MW的槽式光热电站、一个10MW的光伏电站和一个10MW的风电场。第二阶段:将园区扩容至1000MW(其中光热装机550MW,光伏装机380MW,风电装机70MW),预计到2020年建成投产。第三阶段:将园区最终扩容至2000MW(其中光热装机1150MW,光伏装机723MW,风电装机127 MW),预计到2030年建成投产。
阿联酋 迪拜
阿联酋已建成一座100MW的Shams1槽式电站,其主导工程迪拜Mohammed bin Rashid Al Maktoum太阳能园区规划将于2030年前实现5000MW的装机容量。其中光热发电装机规模达到1000MW。目前已开始建设装机700MW,后续尚有300MW项目未释放。
以色列
以色列计划于2020年前实现可再生能源发电占比达10%的目标。其正在推进Ashalim太阳能综合体的建设工作。Ashalim太阳能综合体包括两个光热发电项目和一个光伏发电项目。两个光热电站装机均为121MW,除此之外,以色列还规划于Ze'elim建设装机为120MW的槽式光热电站。
突尼斯
根据该国早前发布的可再生能源规划方案,该国计划于2030年前实现500MW的光热发电装机。
埃及

埃及计划于2022年/2030年/2035年前分别实现0.1GW、4.1GW与8.1GW的光热发电装机。
来源:IRENA_Outlook_Egypt_2018
意大利
近日,意大利发布了《2030年国家气候与能源综合规划》 (National Integrated Plan for Climate and Energy 2030),规划中指出,到2025年,意大利计划新增250MW的光热发电装机,到2030年,光热发电装机量将增至880MW。
图片来源:Renewables Now
中国
中国市场近几年来,一方面,国家和各地方政府相继出台光热发电装机规划,另一方面,各意向投资商在各地储备光热项目以备后续示范项目启动。但多停留在规划层面,如果要计算中国的光热装机规划容量,很难有一个统一标准,也没有太大意义。

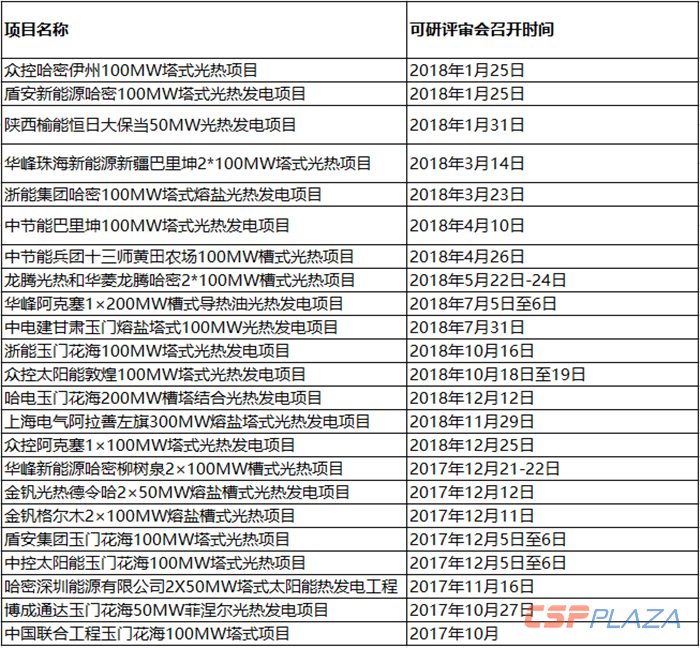

中国除首批20个光热发电示范项目以及鲁能格尔木50MW示范项目外,当前已经开展前期工作的项目数量很多。但所有项目都需要后续政策的支持方可落地。下表列出了2017-2018年度我国已基本完成可研的光热发电项目(以可研评审会召开为标准),总装机量为3000MW。
在后续政策落地后,包括在一批项目申报时已完成前期工作的项目如博昱德令哈50MW槽式光热电站等,以及表中所列的项目(仅作参考,如有纰漏,敬请指正)可能因准备工作更为充分,入选后续示范的可能性更大。
