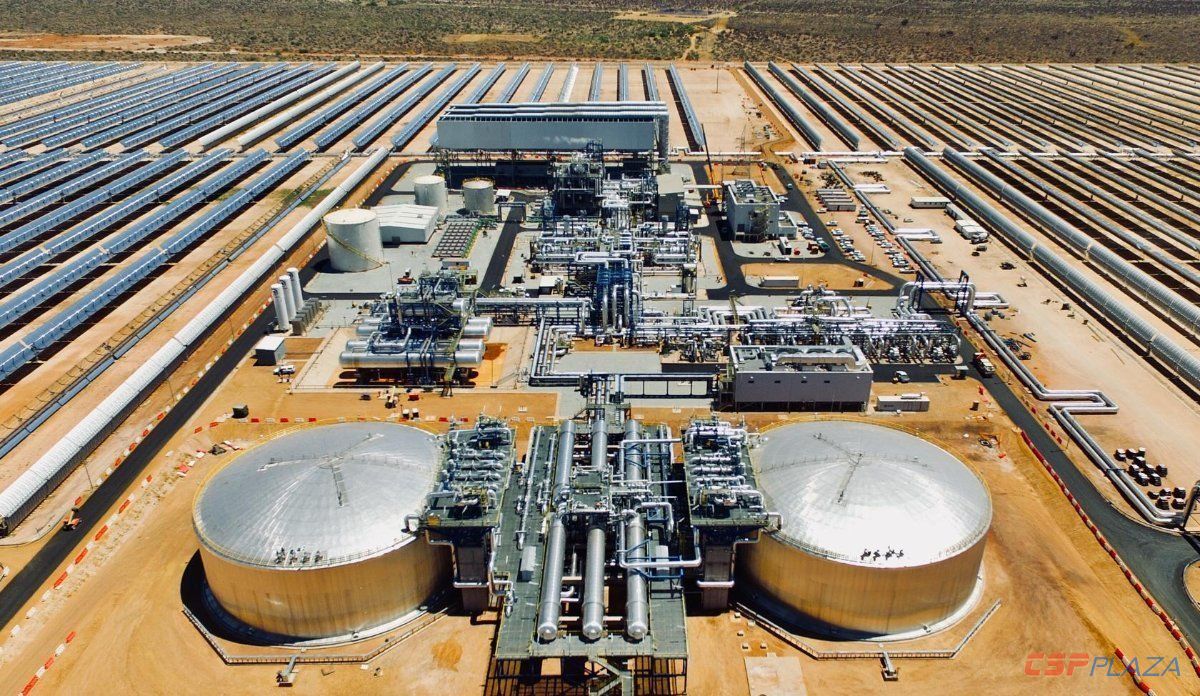

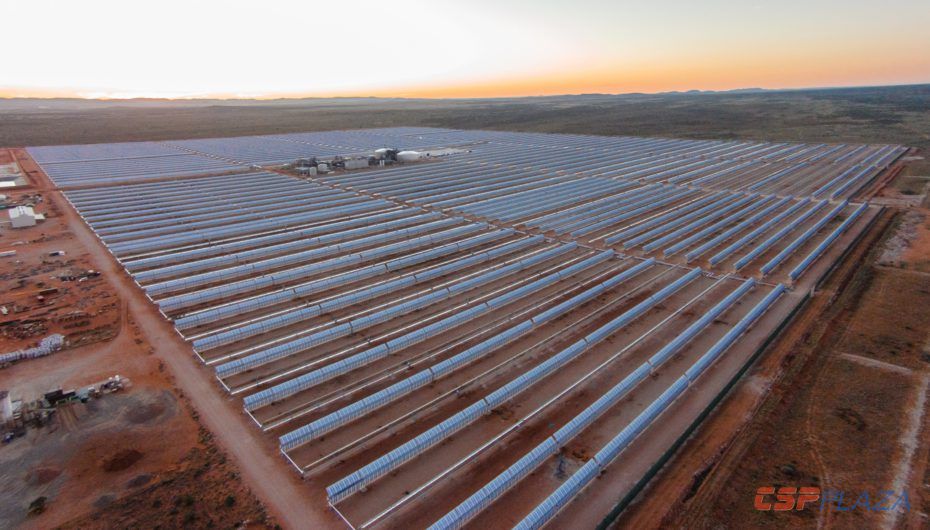

南非100MW的Kathu槽式光热电站开始商业化运行
发布者:cspplaza | 来源:CSPPLAZA光热发电网 | 0评论 | 5353查看 | 2019-02-11 12:13:00

CSPPLAZA光热发电网讯:法国Engie集团2月6日宣布,由其开发的南非装机100MW的Kathu槽式光热电站已经于1月30日正式进入商业化运行阶段。




Kathu电站建于南非北开普省,是南非REIPPPP计划第三阶段B轮招标项目之一。由苏伊士环能集团GDFSuez(于2015年4月更名为Engie)开发,西班牙Sener和Acciona组成的联合体为该项目的EPC总承包商。


Kathu电站采用了SENERTrough2大开口槽式集热器。这是继摩洛哥装机200MW的NOOR2槽式光热电站之后又一个采用SENERTrough2大开口槽式集热器的商业化电站。


项目占地面积4.5平方公里,配置4.5小时储热系统,安装384000面反射镜,250个回路,总采光面积1047000平方米。


该项目PPA协议期为20年,可为逾179,000户家庭提供清洁稳定的电力,可在未来20年内减排600万吨二氧化碳。




附项目推进过程:


2014年12月12日,南非能源部发布REIPPPP计划第三阶段B轮招标中标结果,苏伊士环能集团(GDFSuez)投标的Kathu槽式电站中标。


2015年4月,西班牙Sener和Acciona组成的联合体被选为南非Kathu光热电站的交钥匙承包商。


2016年5月,法国ENGIE宣布就南非100MW的Kathu槽式光热电站与南非国家电力公司Eskom签署了为期20年的PPA购电协议。


2016年6月,Sener和Acciona联合体宣布正式启动南非Kathu光热电站的建设工作。


2016年7月,该项目完成融资。项目投资方是一个由ENGIE主导的财团,成员包括SIOC社区发展信托基金、天达银行、LerekoMetier及公共投资公司等投资机构,其中,ENGIE集团持股48.5%。


2016年10月,项目正式动工建设。


2018年11月,项目首次实现并网成功。


2019年1月30日,项目实现商业化运行。


注:光热电站首次并网后,仍需一段时间的调试进入全面商运,而全面商运距离达到电站的设计发电预期,仍需一定时间周期的调试学习,根本原因在于光热电站是一个多系统集成项目,各子系统及整体系统实现完美匹配运行方能达到最佳运行表现。


最新评论
0人参与
马上参与
最新资讯
