兰州大成敦煌50MW光热发电项目计划于今年9月30日并网发电
发布者:wwh | 来源:CSPPLAZA光热发电网 | 0评论 | 4738查看 | 2019-04-09 17:42:28

CSPPLAZA光热发电网讯:近日获悉,兰州大成敦煌50MW线性菲涅尔式光热发电项目正在稳步推进中,太阳岛、储热岛、常规岛、厂前区、行政办公楼及夜班休息楼都在并行施工,项目计划于2019年9月30日并网发电。

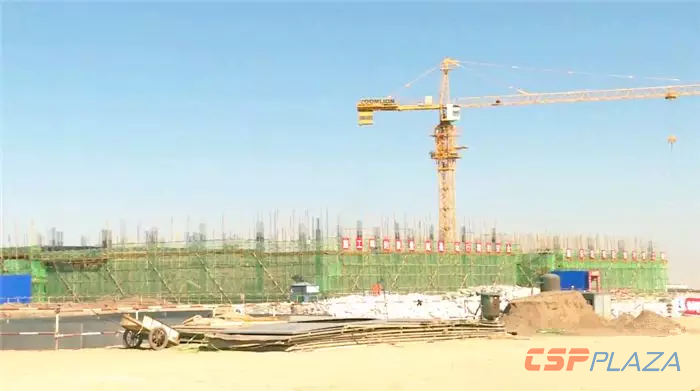

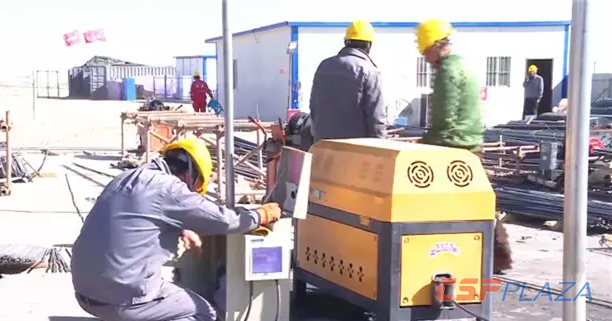

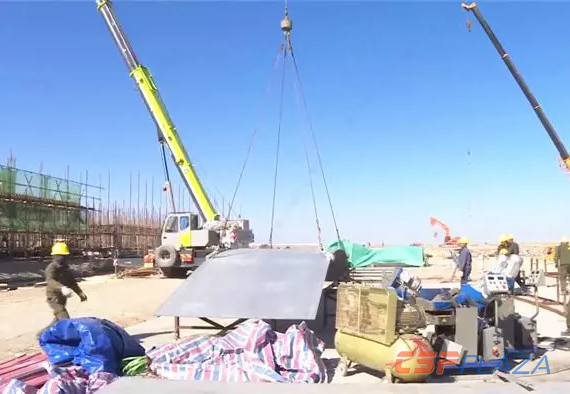

据CSPPLAZA此前报道,截至2月27日,该项目综合办公楼框架已完成,正准备进行内外部装修工作,计划5月份投入使用;生产值班楼已完成地基浇筑;储热岛、发电岛的基础完成开挖和部分基础混凝土浇筑工作;集热岛基础土建工程完成百分之五十;集热岛结构件开始安装;组装车间建设和试生产工作已完成。






兰州大成5万千瓦光热发电项目于2016年9月成功入选我国首批光热发电示范项目,项目位于甘肃省敦煌市七里镇光电产业园区,项目EPC总包方为中国电建集团中南勘测设计研究院有限公司。


本项目规划装机容量50MW,采用兰州大成具有自主知识产权的线性菲涅尔聚光集热技术,并采用熔盐作为集热、传热和储热的统一介质。
