CSPPLAZA光热发电网讯:近日获悉,玉门鑫能50MW塔式光热发电项目正在加紧建设中,预计今年9月30日实现镜场三个模块并网发电。

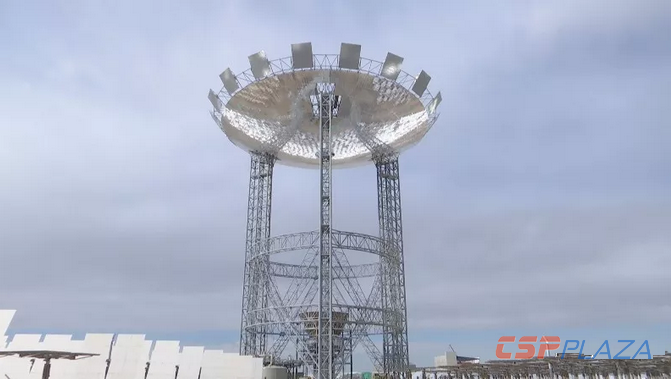

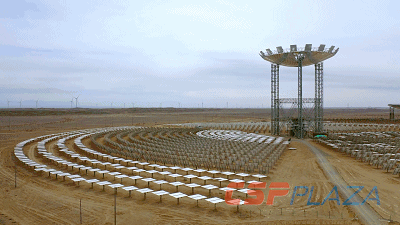

截至目前,该项目1号模块二次反射塔网架提升置顶,附属设施已全部完成,并完成调试;2号、3号模块正在进行二次塔拼装和定日镜安装,其中,2号模块二次塔正在提升,定日镜安装1736套;4-10号模块土建工程正在有序推进中;中央冷、热熔盐罐具备交付条件;常规岛部分,汽轮发电机组已完成吊装,空冷岛、原水处理车间等正在施工,办公住宿临舍已完工,主厂房主体已完工,办公楼正在施工中。
玉门鑫能50MW光热发电项目为国家首批20个光热发电示范项目之一,占地面积约3.69平方公里,计划总投资17.9亿元,设计年发电量2.16亿千瓦时。
项目建成后将有15个集热模块,配置9小时熔盐储能系统。并网发电后,每年可为2万户家庭提供100%的清洁电力,经济效益和节能减排效益显著。
