CSPPLAZA光热发电网讯:近日,迪拜水电局(DEWA)CEO兼总经理Saeed Mohammed Al Tayer对迪拜950MW光热光伏混合发电项目建设现场进行了视察访问。陪同访问人员有DEWA业务发展部门执行副总裁Waleed Salman、DEWA清洁能源与多样化部门副总裁Jamal Shaheen Al Hammadi等。
访问期间,沙特ACWA Power资产管理总监兼Noor Energy 1执行董事Abdulhameed Al-Muhaidib向Al Tayer一行介绍了项目建设的进展情况。

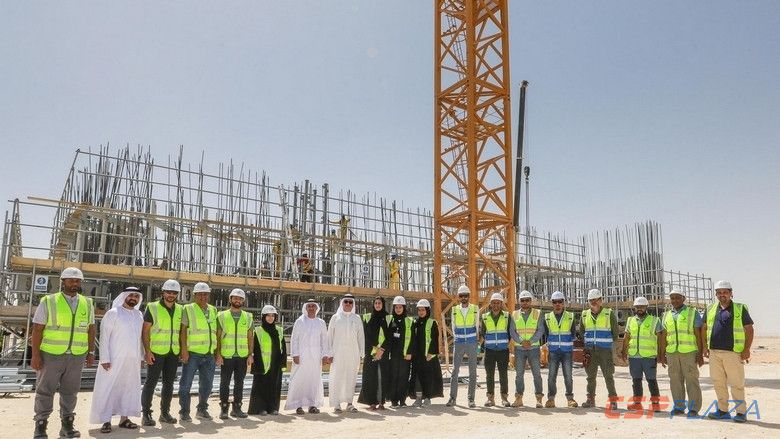

图:视察现场
Al Muhaidib表示,100MW塔式光热电站配置15小时的储热时长,集热塔高度达260米,为全球最高。目前集热塔的建设进度较计划进度提前了7%,场平工程已完成约73%。
迪拜950MW光热光伏发电项目是迪拜水电局DEWA与沙特ACWAPower联合开发的马克图姆太阳能园区第一阶段第四期太阳能发电项目,上海电气为该项目EPC,DEWA、ACWA Power以及中国的丝路基金为该项目业主方。
该项目包括1*100MW熔盐塔式+3*200MW槽式共计700MW光热发电装机,以及250MW光伏发电装机,总投资额达157.8亿迪拉姆(约合人民币288.5739亿元),在投资规模和成本效益上均创下世界纪录,建成后,每年将能够为迪拜320,000多家住户提供清洁电力,每年减少160万吨碳排放量。
附英文原文链接:DEWA MD & CEO Reviews Construction of Dubai 950MW CSP-PV Project
