鲁能海西州50MW塔式光热示范电站力争8月30日前并网发电
发布者:lzx | 来源:CSPPLAZA光热发电网 | 0评论 | 5632查看 | 2019-07-16 16:38:54

CSPPLAZA光热发电网讯:近日,由CSPPLAZA主办、中控太阳能和龙腾光热联合主办、兆阳光热冠名晚宴的2019第六届中国国际光热大会暨CSPPLAZA年会在苏州盛大召开。在会上,鲁能青海格尔木新能源有限公司副总经理曾需要就鲁能海西州50MW光热电站的建设情况作了主题发言,并表示将力争于8月30日实现机组并网发电。

据曾需要介绍,当前,鲁能海西州50MW熔盐塔式光热发电项目进展大致如下:

吸热塔部分:钢结构安装已完成98%,管道安装完成80%,吸热塔内部的电缆桥架安装完成92%,电气电缆铺设完成50%,吸热器入口、出口熔盐罐、吸热器管屏吊装及调整均已完成。

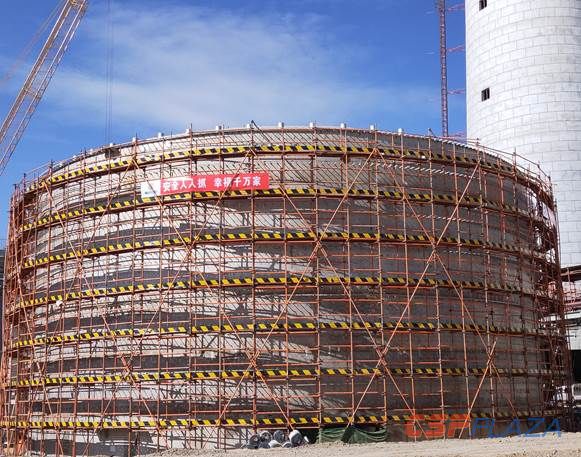

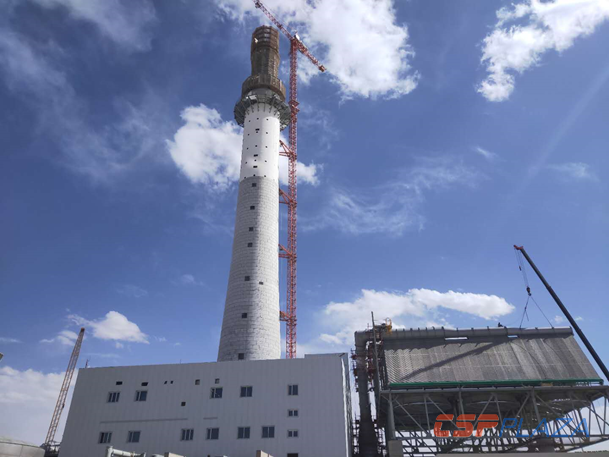

图:吸热塔部分

主厂房及集控楼部分:集控楼装饰装修基本完成,主厂房辅机设备安装完成90%,主厂房电气电缆铺设完成88%,热工仪表管路铺设完成40%,仪表取样设备安装完成50%,电缆铺设完成50%。

图:主厂房

定日镜部分:定日镜吊装完成90%,定日镜立柱吊装完成100%,定日单体调试完成47%,镜场控制系统安装完成并投入使用,镜场动力电缆铺设及防雷接地施工均已完成。

图:定日镜场

空冷岛部分:钢结构及设备管道、热控仪表取样设备已完成安装;控制电缆铺设完成100%;空冷岛电气电缆铺设完成80%。

图:空冷岛

熔盐区部分:冷熔盐罐主体、热熔盐罐主体安装完成,冷盐罐内分配管安装完成,并于6月30日已开始进行注水试验。冷熔盐泵、调温泵安装完成,蒸汽发生系统已经完成全部的水压试验。

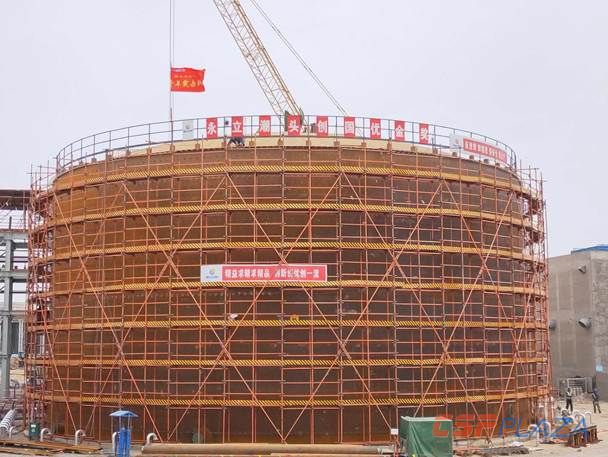

图:冷熔盐罐

图:热熔盐罐

其他部分:工业水系统、废水系统、压缩空气系统均已调试完成。

曾需要指出,鲁能集团格尔木鲁能新能源有限公司投资建设的海西州多能互补集成优化示范工程装机700MW,通过电池储能和光热储热组成的混合储能系统,将风电、光伏波动性的出力在一定程度上转化为能够调节的电源出力,实现小时级的平稳功率输出,分钟级平滑功率输出,进一步提升电力的品质。

其中,鲁能海西州50MW光热示范工程项目采用塔式熔盐太阳能热发电技术,占地约6400亩,位于太阳能资源及丰富的地区,年直接辐射量达1898.2千瓦时每平方米。工程新建1套聚光集热系统(由一座188米高吸热塔和4400个定日镜组成)、1套储热和蒸汽发生系统(12小时储热)、1套高温高压再热纯凝汽轮发电机系统以及其他辅助设施和1座110千伏升压站等。

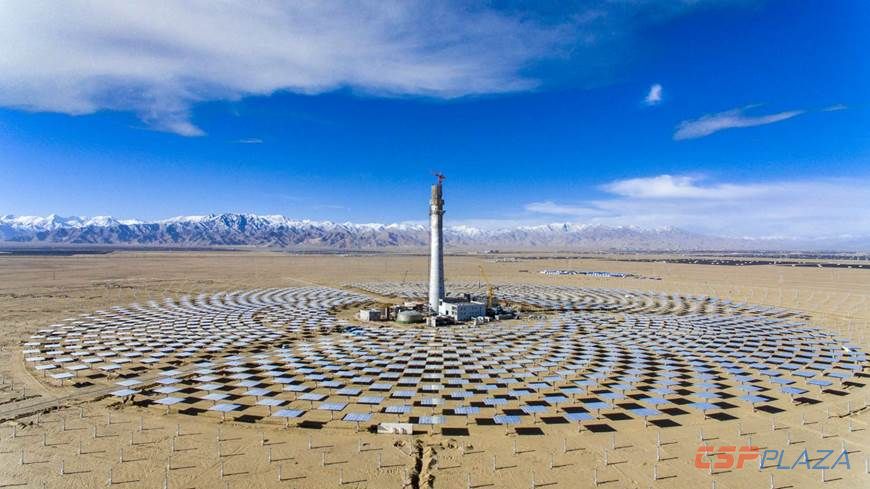

图:鲁能海西州50MW熔盐塔式光热发电项目

鲁能海西州50MW塔式光热电站总造价超16亿元,关键部分选用了国际、国内先进设备,其中吸热器选用比利时CMI,镜场选用西班牙ABG,汽轮发电机选用德国西门子,熔盐泵选择美国福斯,其他部件也均选用国内外先进产品。

曾需要认为,开展全球化合作的举措不仅可以实现示范工程技术和设备与国际领先标准的接轨,确保项目建成后能够最大限度的发挥引领示范作用,同时能够确保项目产生良好的经济和社会效益,加快推进光热产业化的升级。

此外,曾需要表示,作为示范项目的核心工程,海西州多能互补光热项目对实现风、光、热、储多种能源的优化组合解决用电高峰期和低谷期电力输出的不平衡问题和提高电网的稳定性具有重要意义。下一步鲁能青海新能源公司将继续严把安全质量关,认真落实各项管控措施,力争实现于8月30日机组并网发电的目标。
