哈密50MW光热发电项目全面进入核心设备安装阶段 计划10月30日实现首次发电
发布者:lzx | 来源:哈密广播电视台 | 0评论 | 4622查看 | 2019-08-19 11:24:02

CSPPLAZA光热发电网讯:近日,据哈密广播电视台报道,中电工程哈密50MW塔式光热发电项目首面定日镜安装成功,这标志着该项目全面进入核心设备安装阶段。


中电哈密太阳能热发电有限公司副总经理张勇在接受记者采访时表示,截至目前,哈密50MW塔式光热发电项目吸热塔、集热场、熔盐罐、熔盐泵、汽机房、定日镜组装厂房等重点设施的基础建设已经完工,正在进行聚光集热系统的安装工作,计划于10月30日实现首次发电。


据中电哈密太阳能热发电有限公司董事长张军介绍,该项目镜场采用独特的巨蜥定日镜设计,每面定日镜面积48.5㎡,会根据云朵的状况自动调节、预警跟踪,将待检测的定日镜数据与电脑中已有数据进行比对,就可判断其是否合格。通过高精端自动控制系统,镜场可随时调整角度实现聚焦。

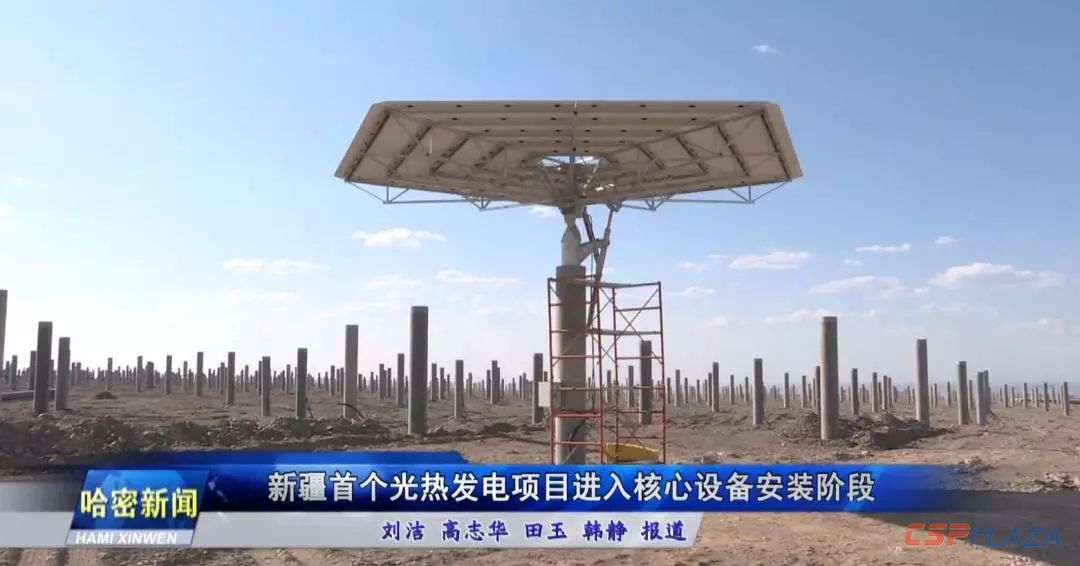

图:哈密50MW塔式光热发电项目首面定日镜安装成功


中电工程哈密50MW熔盐塔式光热发电项目于2016年9月被国家能源局确定为国家第一批太阳能热发电示范项目。该项目总投资16亿元,占地440公顷,项目规划容量2x50MW,首期建设1x50MW塔式熔盐太阳能热发电站。


项目建成投产后,预计可实现年供1.983亿度清洁电力,每年可节约标煤6.19万吨,可减排燃煤所产生的二氧化硫每年约61.89吨,减排氮氧化物约每年61.89吨,减排烟尘约19.84吨,相应减排温室效应气体二氧化碳15.48万吨,对推动整个新疆光热发电产业技术进步具有积极的示范效应。


请点击观看以下视频(时长约4分钟)


最新评论
0人参与
马上参与
最新资讯
