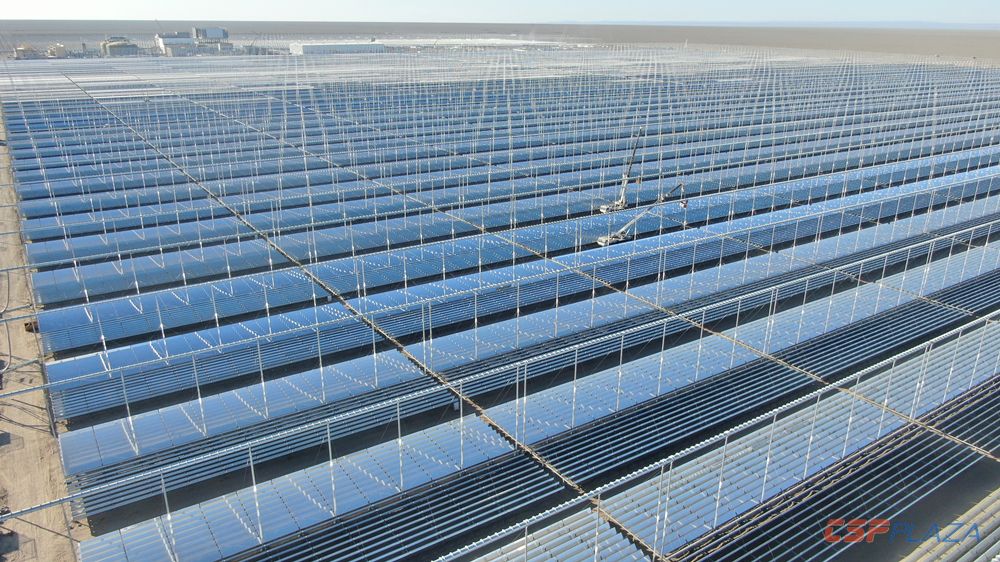

CSPPLAZA光热发电网讯:2019年11月5日晚21时17分,兰州大成敦煌50MW熔盐线性菲涅尔光热项目厂用带电一次成功。厂用带电整个过程从下午1:20分开始,运维团队、总包、建设单位、调试人员对每个过程严格把控,各项参数均在正常范围内。
此次厂用带电一次成功,为下一步启动锅炉制汽、化水制水以及各分系统调试奠定了基础。
据CSPPLAZA此前报道,2019年9月26日,兰州大成敦煌50MW熔盐菲涅尔光热项目一举完成汽轮机扣缸工作,标志着汽机本体主体安装工程基本结束;10月29日17时34分,该项目第一台热罐熔盐泵顺利吊装就位;截至11月1日,该项目土建任务收尾、安装工作进入高峰期,并将全面开始调试工作的关键阶段。
兰州大成敦煌50MW光热发电示范项目于2016年9月成功入选我国首批光热发电示范项目,项目位于甘肃省敦煌市七里镇光电产业园区,总投资约16.88亿元,规划装机容量50MW。
该项目采用兰州大成具有自主知识产权的线性菲涅尔聚光集热技术,并采用熔盐作为集热、传热和储热的统一介质,储热时长15小时,具备24小时持续发电能力。项目EPC总包方为中国电建集团中南勘测设计研究院有限公司。
