玉门鑫能熔盐塔式50MW光热项目110KV输电线路全线贯通
发布者:lzx | 来源:中机国能电力工程有限公司 | 0评论 | 5337查看 | 2020-05-08 11:33:43

近日,玉门鑫能塔式熔盐50MW光热发电项目110KV输电线路顺利跨越兰新高铁、兰新客运专线,实现全线贯通!


据悉,玉门鑫能塔式熔盐50MW光热发电项目110kV输电线路是实现玉门鑫能光热项目投产发电的关键路径之一,该输电线路总长30.2千米,先后跨越昌马河、连霍高速、312国道,钻越110KV玉阳线、阳气线、阳安一、二线、330KV玉福鑫线、兰新高铁和兰新客运专线。

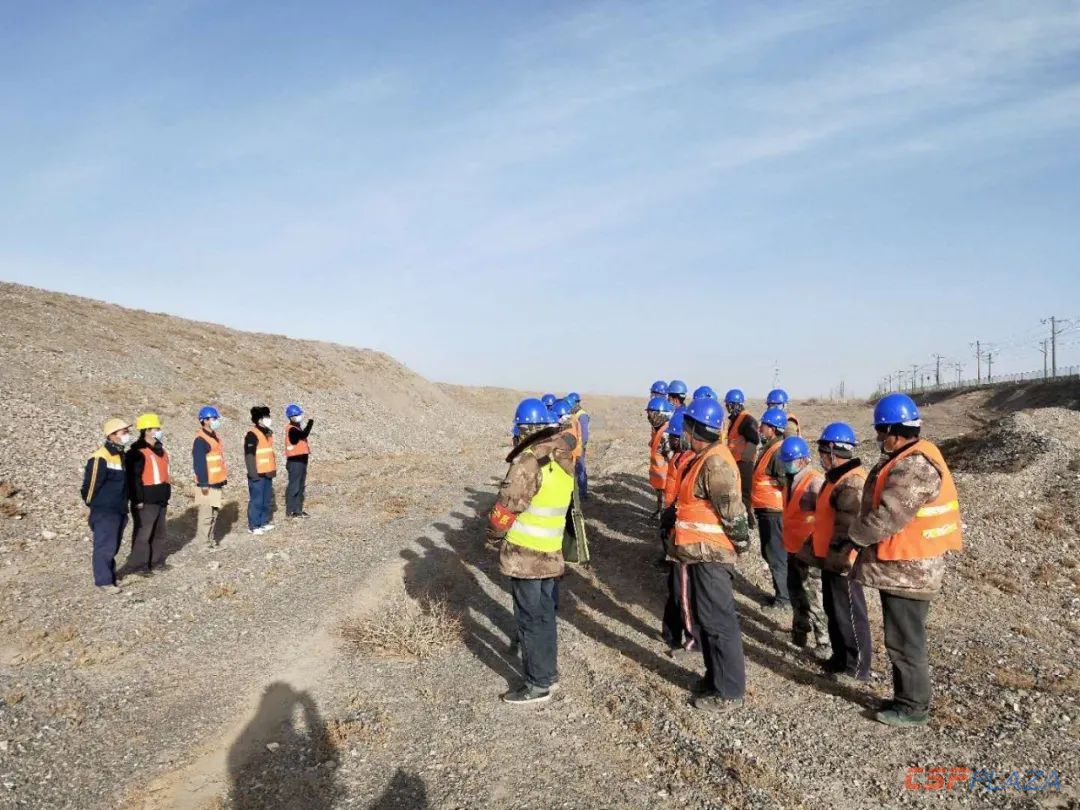

由于受到新型冠状肺炎疫情的影响,110kV输电线路最关键的跨越铁路工作时间窗口一直未能确定,项目部和甘肃庆丰电力公司召开多次专题会议讨论研究,克服重重困难,终于在4月10日前完成所有涉铁施工资料报备和批准手续,并确定铁路跨越时间。


该项目比原计划提前一天完成,工程重要节点整理如下:


● 4月10日,涉铁施工资料报备和批准手续完成




● 4月16日,施工人员、材料、机械全部到位

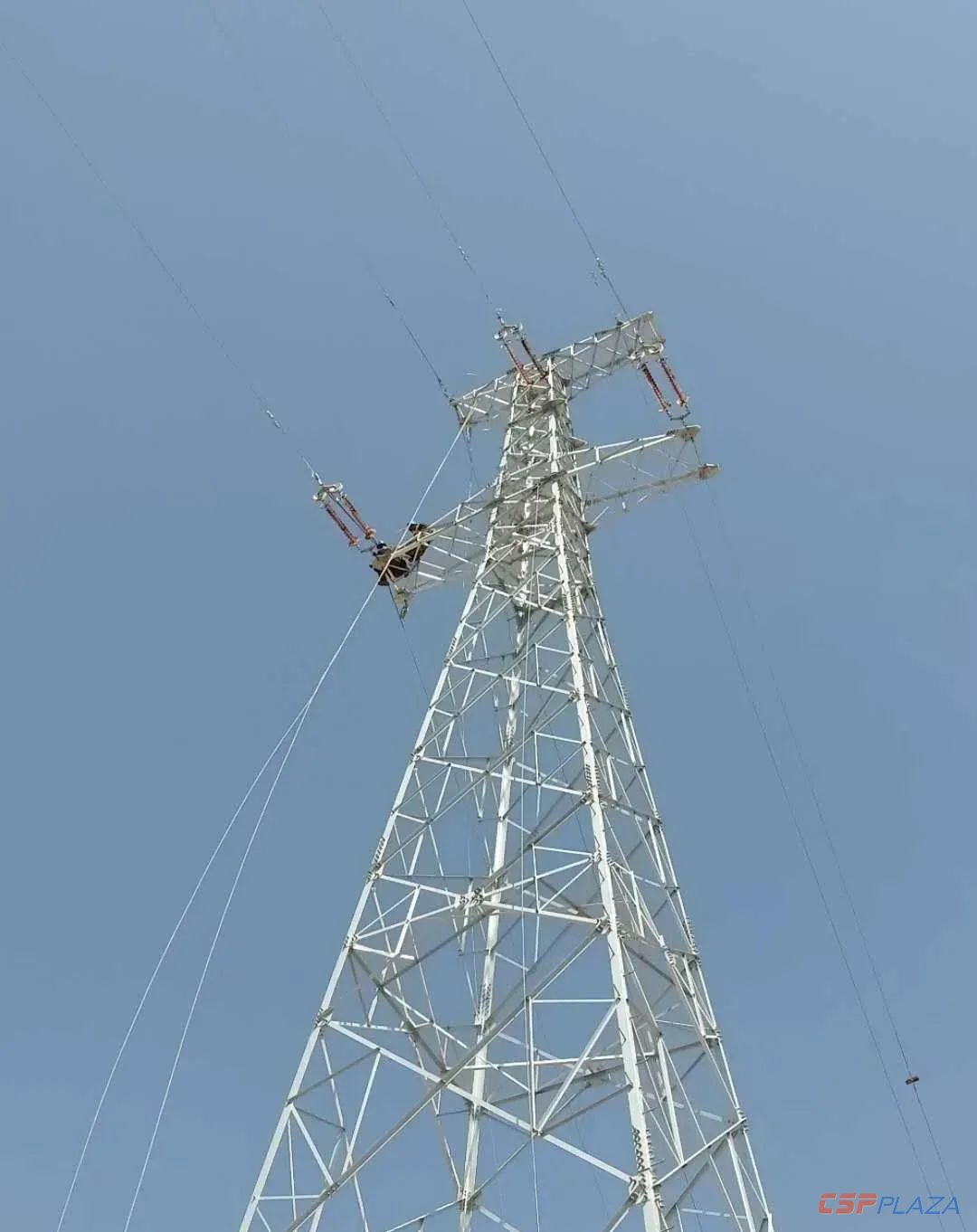

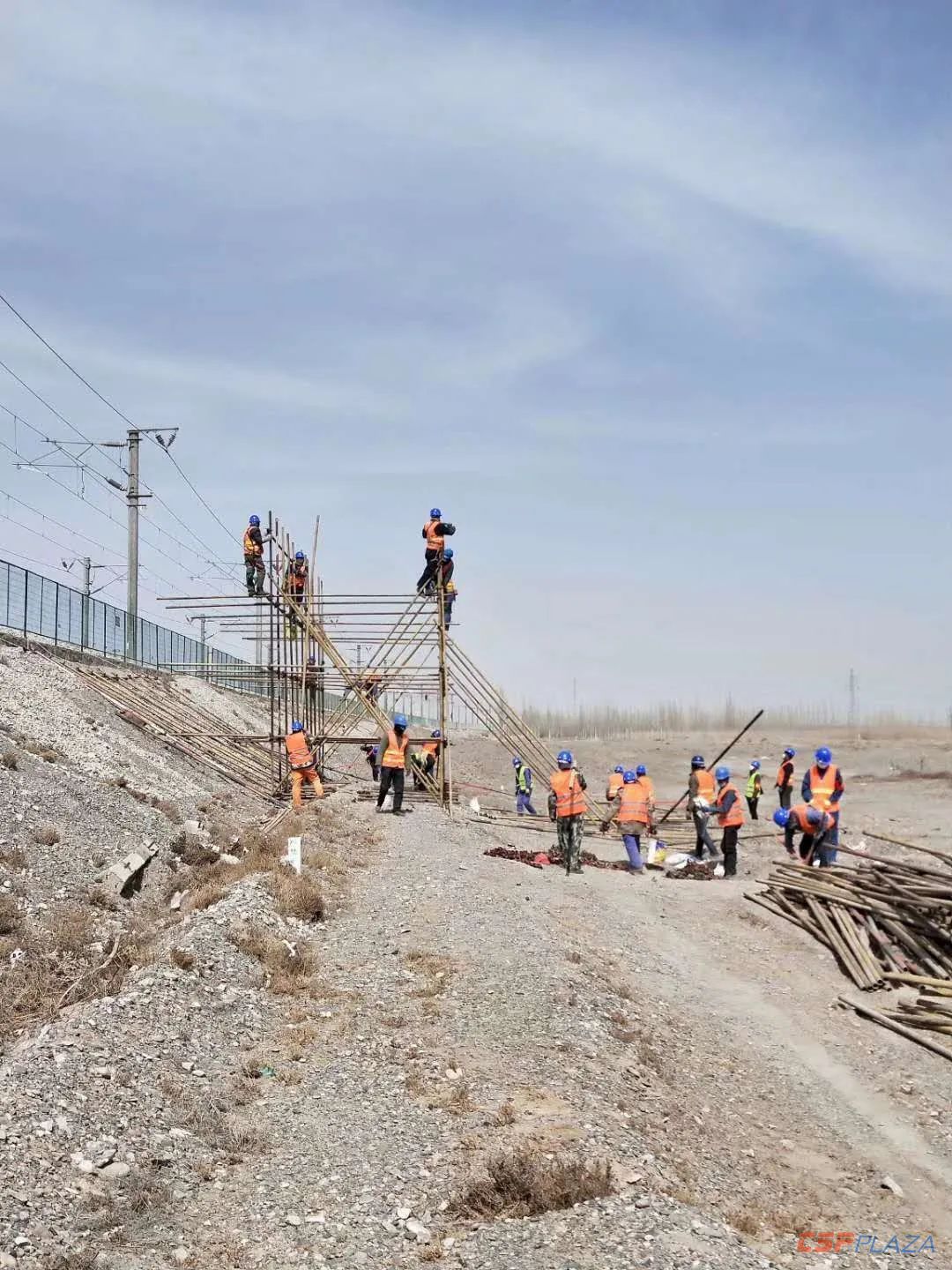

● 4月21日,跨越架施工完成,验收合格



● 4月22日,天窗封网施工完成

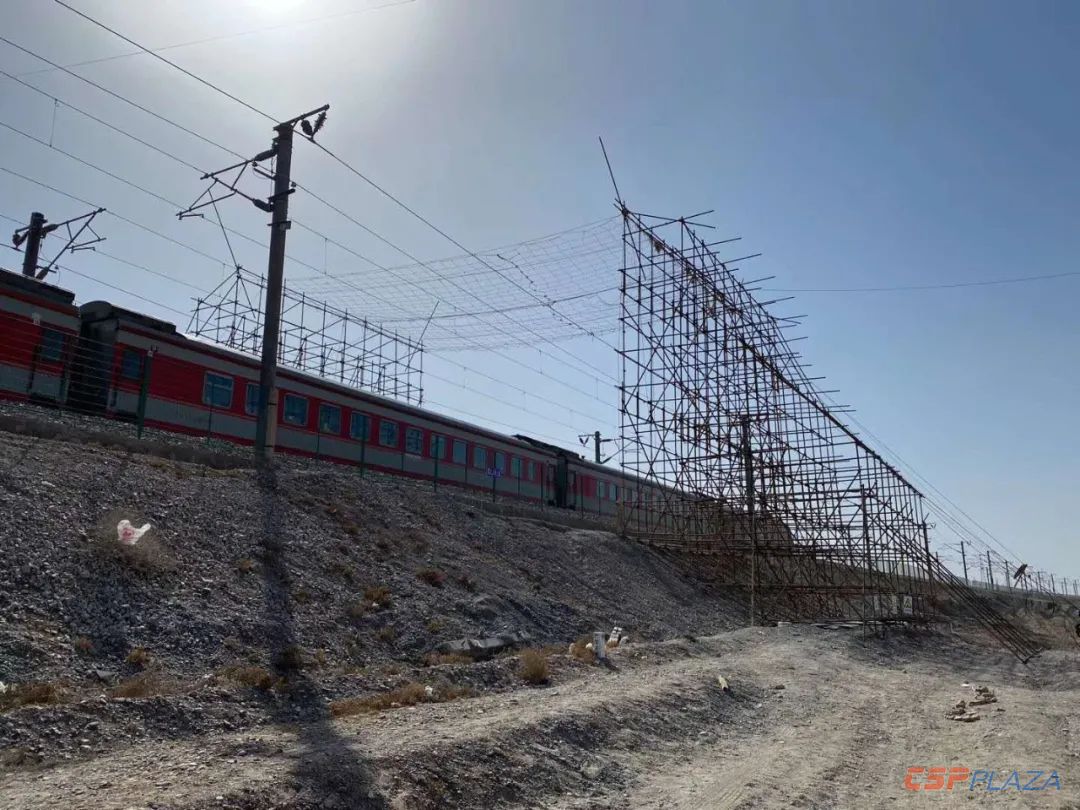

● 4月23日,G6-G7号铁塔跨越兰新客运专线的导地线施工完成

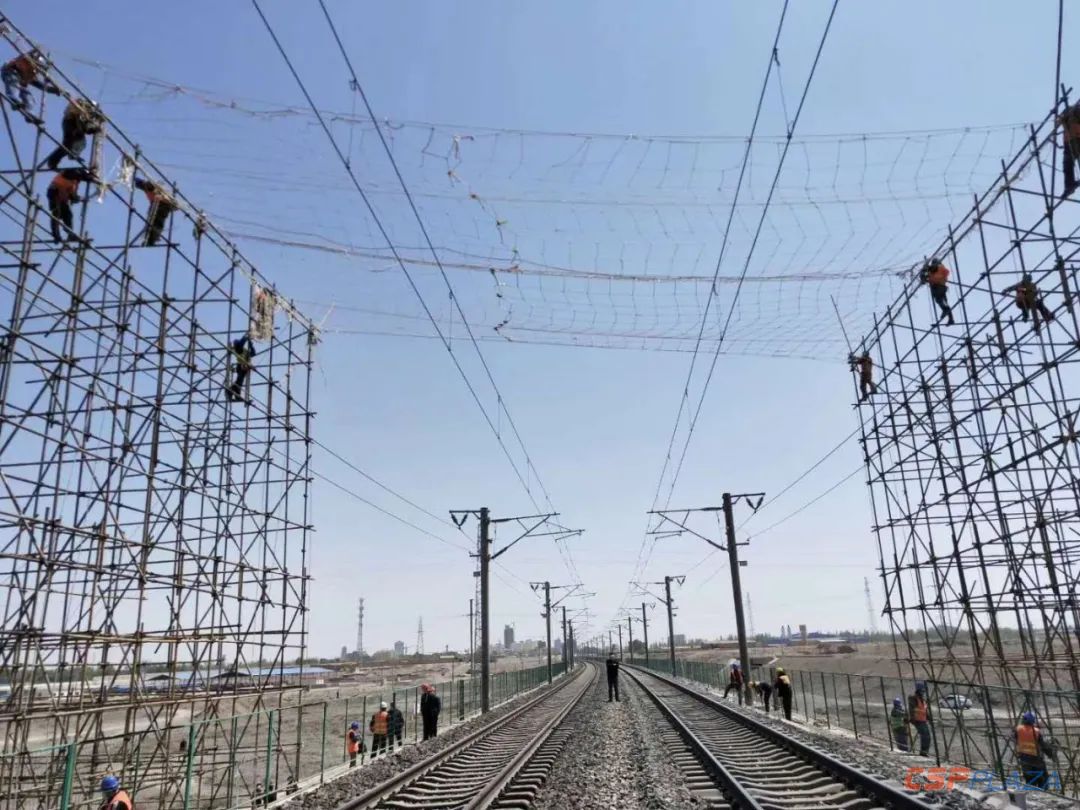

● 4月24日,铁路保护网整点安全拆除,G6-G7号铁塔跨越兰新客运专线的导地线施工结束




● 4月27日,兰新高铁天窗时间跨越夜间施工开始




● 4月28日,兰新高铁G8-G9号铁塔导地线展放施工完成




玉门鑫能50MW光热发电项目为国家首批20个光热发电示范项目之一,也是全球首个大型商业化二次反射光热项目。项目采用模块化建设,实现占地率更低、效率更高;可以分步建设、并行调试;投资灵活、风险可控。




该项目占地面积约3.69平方公里,计划总投资17.9亿元,设计年发电量2.16亿千瓦时。项目建成后将有15个集热模块,配置9小时熔盐储能系统。并网发电后,每年可为2万户家庭提供100%的清洁电力,经济效益和节能减排效益显著。


注:文章转载自中机国能电力工程有限公司。
