重要节点!迪拜四期光热项目槽式二号场区9台溢流罐全部吊装就位
发布者:admin | 来源:上海电气电站集团 | 0评论 | 3623查看 | 2020-10-27 13:49:04

据上海电气电站集团方面消息,当地时间10月22日,迪拜四期光热项目槽式二号场区9台溢流罐全部吊装就位。在各参建单位共同努力下,现场工程建设完成又一重要节点。

图:第一台溢流罐吊装

溢流罐单体长52米,9台总净重约2000吨,超长超重的溢流罐对运输和安装要求都很高,项目部在取得槽式一号场区溢流罐运输和吊装经验基础上,提前策划发运计划和大件运输路线,及时对照运输和吊装计划,并主动通报大件运输信息,使得本次吊装顺利就位。

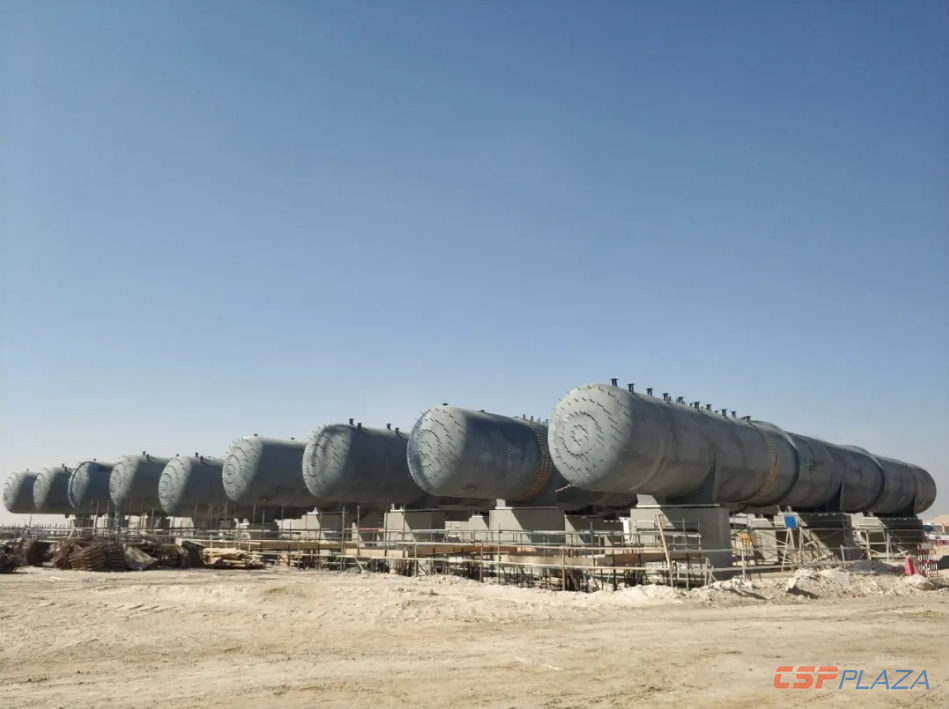

图:9台溢流罐全部吊装就位

尽管疫情形势依旧严峻,但项目部在做好疫情防控前提下,积极协调运输公司、港口、迪拜路政部及警察局等相关单位,仅用20天便完成全部吊装,比一号场区节省一半时间,充分保障了项目整体进度。

项目部表示,后续将继续努力,在保障海外人员安全的同时,推进项目建设,为项目早日投产而奋斗。

迪拜950MW光伏光热发电项目采用全球领先的“塔式+槽式”集中式光热发电技术,其配置包括1x100MW塔式熔盐储热发电机组和3x200MW槽式熔盐储热发电机组,塔式机组配置15小时储热系统,每台槽式机组配置13.5小时储热系统,光热部分合计发电容量达700MW。

该项目是全球迄今为止最大的太阳能发电项目。由迪拜电力水务局DEWA、中国丝路基金、沙特国际电力和水务集团联合投资,是我国“一带一路”的国家重点工程项目,也是中东市场的标志性项目。

注:本文转自CSPPLAZA光热发电平台会员单位上海电气电站集团。

相关阅读
最新评论
0人参与
马上参与
最新资讯
