青海:未纳入2021年新能源开发方案的市场化项目一律暂缓实施
发布者:admin | 来源:青海省能源局 | 0评论 | 2277查看 | 2022-05-04 21:53:53

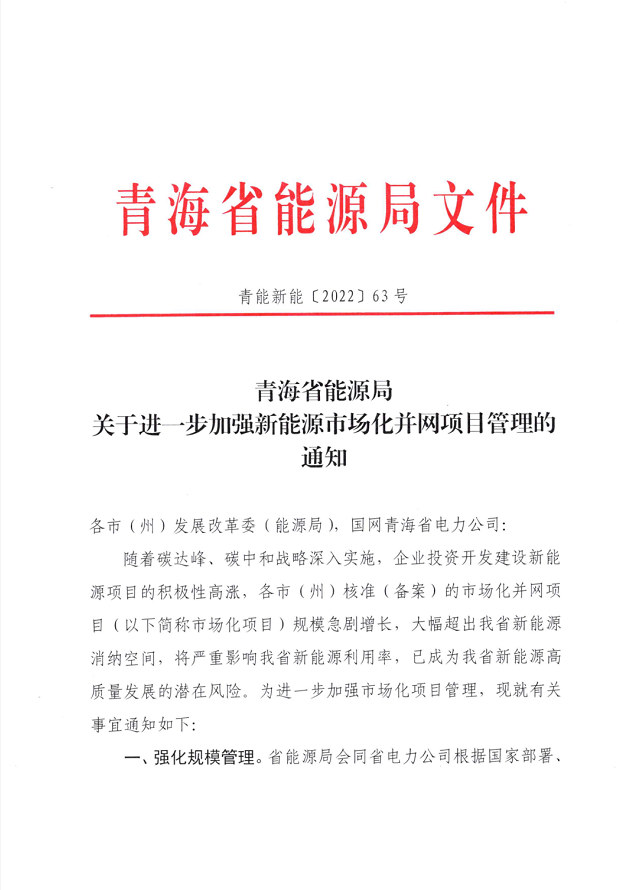

日前,青海省能源局印发《关于进一步加强新能源市场化并网管项目管理的通知》。文件称,各市州核准备案的市场化并网规模急剧增长,严重超出我省新能源消纳空间,将严重影响我省新能源利用率。

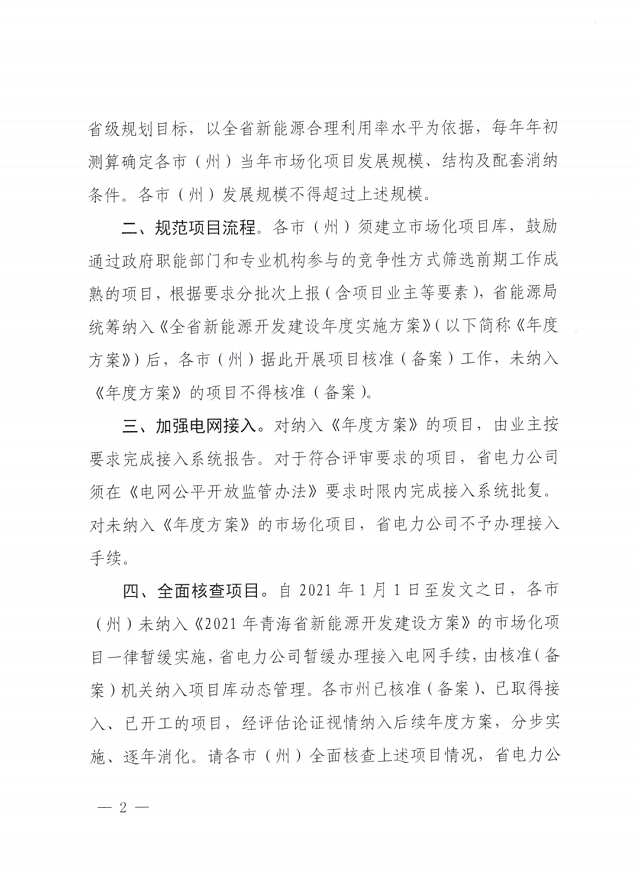

为进一步强化市场化项目管理,明确省能源局会同省电力公司根据国家部署、省级规划目标,以全省新能源合理利用率水平为依据,每年年初测算确定各市州当年市场化项目发展规模、结构及配套消纳条件,各市州发展规模不得超过上述规模。


同时,文件还进一步规范了项目流程,全面核查项目。自2021年1月1日发文之日,各市州未纳入《2021年青海省新能源开发建设方案》(文件请点击链接查看)的市场化项目一律暂缓实施,省电力公司暂缓办理接入电网手续,由核准机关纳入项目库动态管理。各市州已核准、已取得接入、已开工项目,经评估论证视情况纳入后续年度方案,分步实施、逐年消化。


原文件如下:
