发布者:admin | 来源:上海希斯芮科技 | 0评论 | 3190查看 | 2022-05-05 19:56:17

据上海希斯芮科技方面消息,目前南非红石100MW熔盐塔式光热电站项目光热塔塔体连续浇筑设备已安装完毕,并于2022年4月29日正式开始塔体浇筑工作,预计可在80天内完成塔体浇筑。

南非红石100MW熔盐塔式光热电站项目位于南非北开普省Kimberley附近的波斯特马斯堡(Postmasburg),业主为沙特电力ACWA Power,总承包单位为中国电建山东电力建设第三工程公司(SEPCOⅢ),项目总投资约116亿兰特(53亿人民币)。

本项目紧邻SolarReserve和其合作方已开发的75MW的Lesedi光伏电站和96MW的Jasper光伏电站。当地太阳能辐射值2707kWh/平米/年。这三个电站组成了一个光伏和光热发电综合体,总装机达到271MW。

本项目是南非截至目前最大的可再生能源投资项目,该项目计划于2023年第四季度开始商业运营,可为南非210000户家庭提供清洁能源。项目配置12小时熔盐储热系统,一旦投入运行,它将能够每年向电网输送466GWh的电力,此外,该项目的战略重要性得到了南非国家能源协会(SANEA)的认可和大力支持。

希斯芮公司作为该项目光热塔总承包单位,是公司继以色列Ashalim项目后在光热发电领域的又一里程碑。作为专业的高耸构筑物EPC建设公司,我们代表世界领先的工程技术和管理水平成功打入非洲光热发电市场,对希斯芮公司进一步提升在全球光热塔建设领域的话语权大有增益。

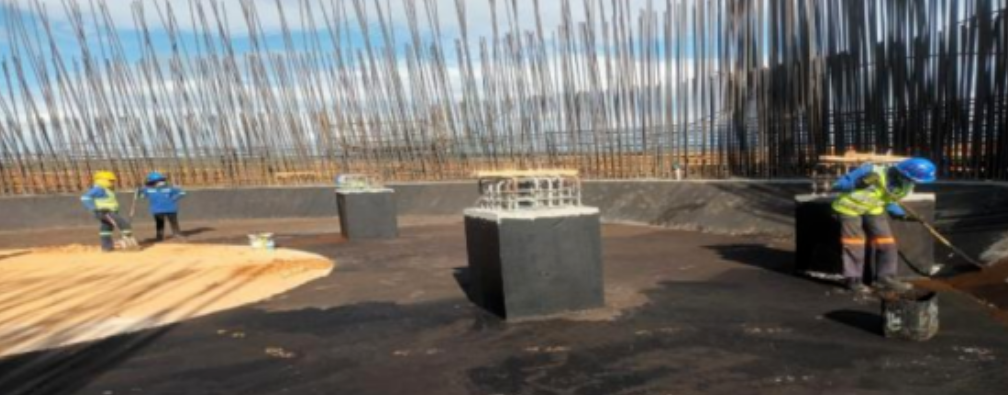

图:基础沥青涂抹

此项目混凝土光热塔顶部标高200m,顶部直径20m。吸热器高50m,直径15m,容量565MWt,每个吸热器由14个面板组成,可以将熔盐从288℃加热到566℃,总体吊装重量约1900t。

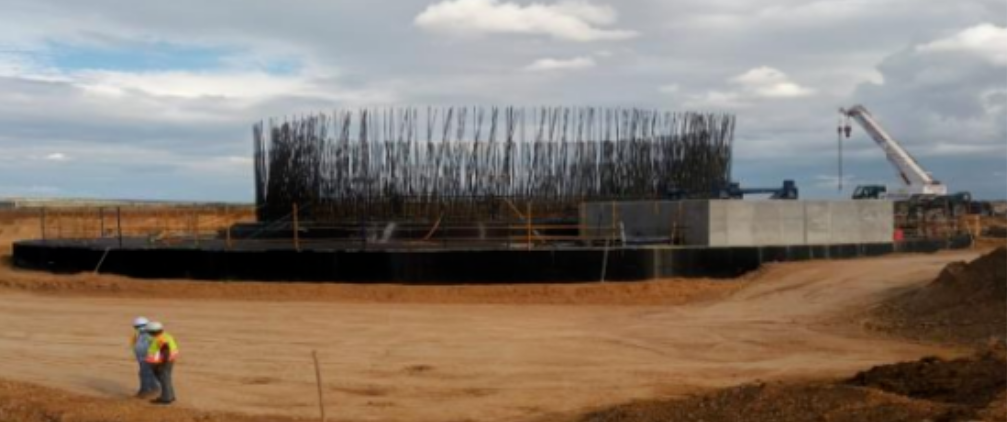

设备组装完毕开始浇筑

本工程光热塔建设采用连续浇筑系统,是常规模板系统的升级换代设备,也是当前国际最领先的施工设备和工艺,施工质量有质的提升,施工周期显著缩短,可有效保证项目保质、保量、按期完工。
