三峡恒基能脉瓜州70万千瓦“光热储能+”项目吸热塔基础正在浇筑
发布者:admin | 0评论 | 3594查看 | 2022-07-21 20:56:04

据最新消息,位于甘肃酒泉瓜州县正在建设的三峡恒基能脉瓜州70万千瓦“光热储能+”项目目前各项工作正在按计划有序推进。


该项目总装机容量70万千瓦,其中:光热发电装机10万千瓦,光伏发电装机20万千瓦,风力发电装机40万千瓦,是甘肃第一批大型风电光伏基地建设项目,是2021年10月酒泉市集中开工新能源项目。


据CSPPLAZA此前报道,该项目光热发电部分采用塔式熔盐技术路线,装机规模为2×50MW,双塔一机模式,配套两座吸热塔、一台超高压、一次中间再热、8级回热(暂定)、轴向排汽、直接空冷凝汽式汽轮机,汽轮机额定容量为1×100MW。


今年5月下旬,该项目已完成规划选址、土地使用、光热地勘、取水打井、前期招标等准备工作,已完成进场道路、施工临舍、测风塔和10KV供电线路电缆穿越G215公路等施工。

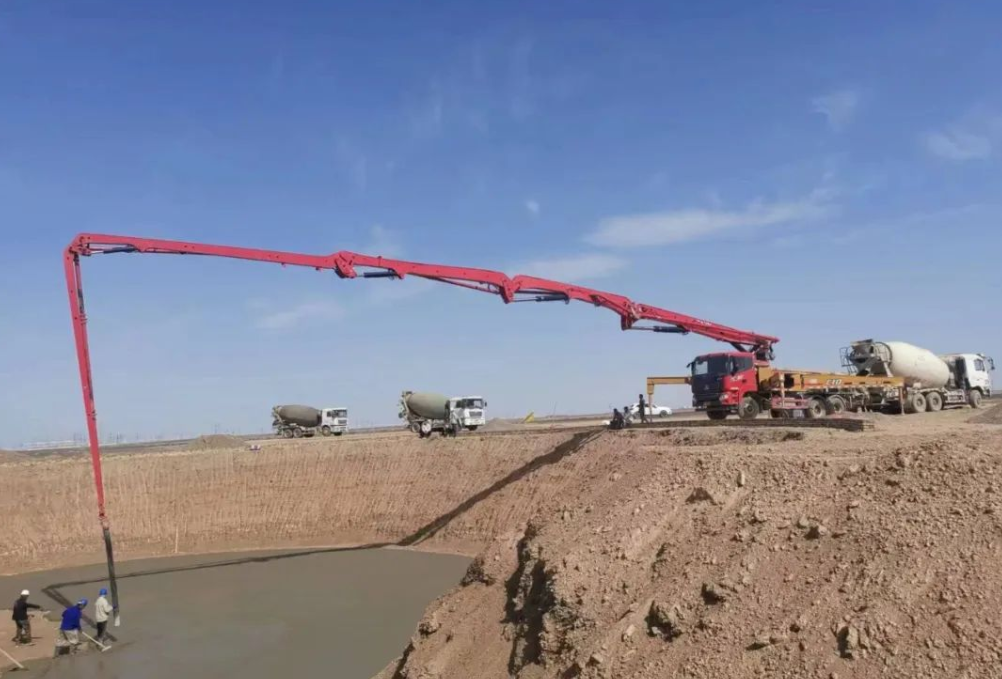

目前,10万千瓦光热项目的两座吸热塔基础正在浇筑;风电、光伏和光热全部主设备已完成采购选型。


该项目由三峡恒基能脉(酒泉)新能源发电有限公司开发投资及建设运营,由姚志豪博士担任法人代表兼董事长。恒基能脉新能源科技有限公司控股51%,中国三峡新能源(集团)股份有限公司持股49%。


按照相关计划,该项目将于2023年12月31日前各单项实现并网发电。

相关阅读
最新评论
0人参与
马上参与
最新资讯
