开年以来,中国广核集团牢牢把握高质量发展这个首要任务,聚焦重点项目全力推进建设进度,助力经济高质量发展。

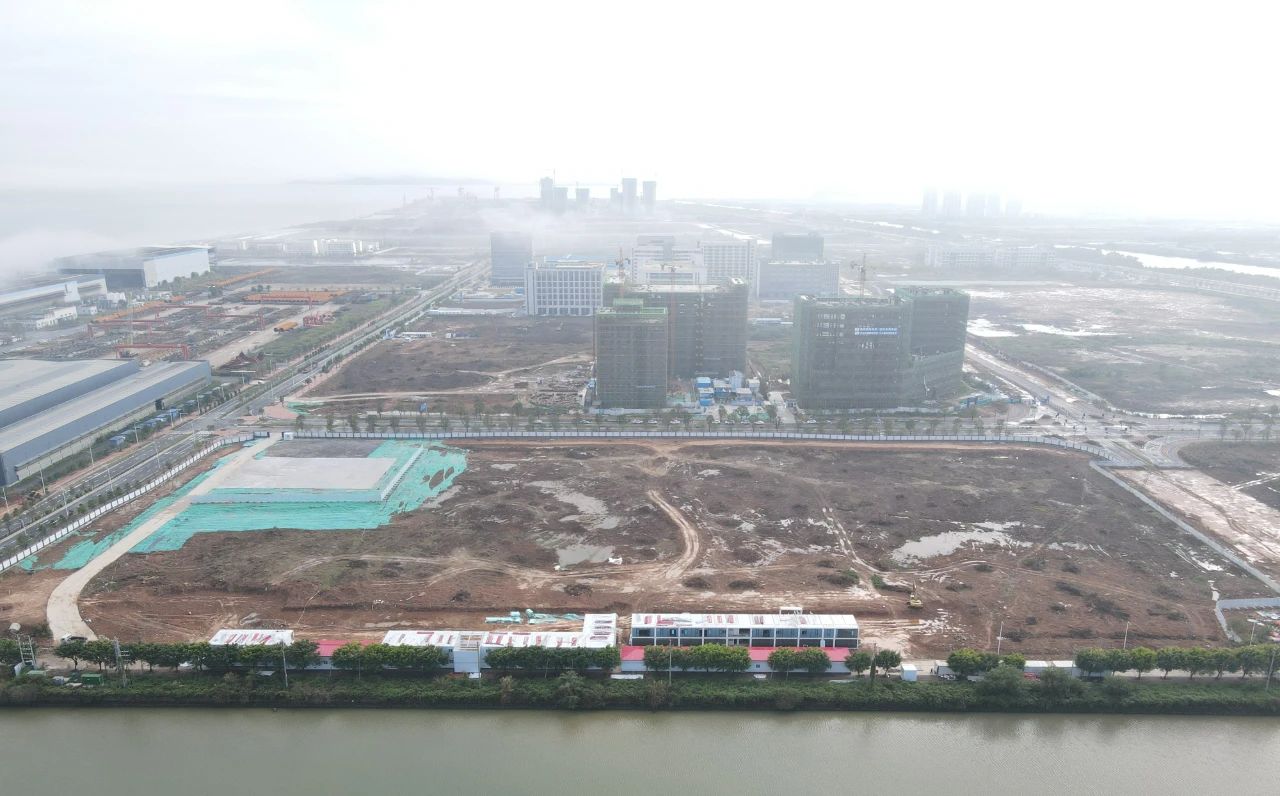

图:中国南方原子能科学与技术创新中心先进核能研发基地

中国南方原子能科学与技术创新中心先进核能研发基地于2022年12月28日在广东省中山市马鞍岛正式开工,进入工程建设阶段。

当前,该基地各项施工准备工作均已取得较大进展,已完成施工通水、通电、通路和场地平整工作,办公、宿舍、餐厅等临时建筑已搭设完毕,完成基坑工程专项施工方案专家评审,同时,该基地积极推动基坑工程施工机械和人员进场,科研地块已完成初步设计。

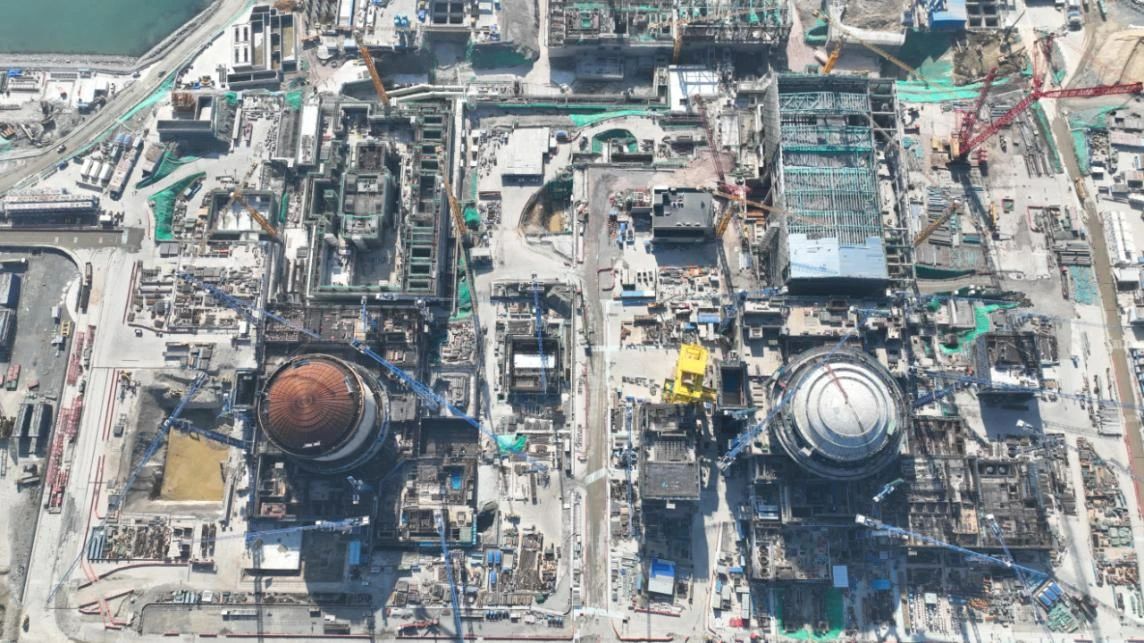

图:防城港核电4号机组

截至目前,我国西部地区首台“华龙一号”——防城港核电3号机组已完成30%功率机组性能考核试验和消缺检查,为后续更高平台机组性能试验和商业运行做好充分准备。防城港核电4号机组已完成电源系统调试和主系统安装。

根据工作计划,防城港核电3号机组后续将按计划执行联网调试、各类瞬态试验进一步验证机组可靠性,最终通过168小时试运行验证后,预计将于今年上半年正式投入商业运行;防城港核电4号机组将在今年完成冷态功能试验和热态功能试验两个里程碑节点任务。

图:广东太平岭核电项目1、2号机组

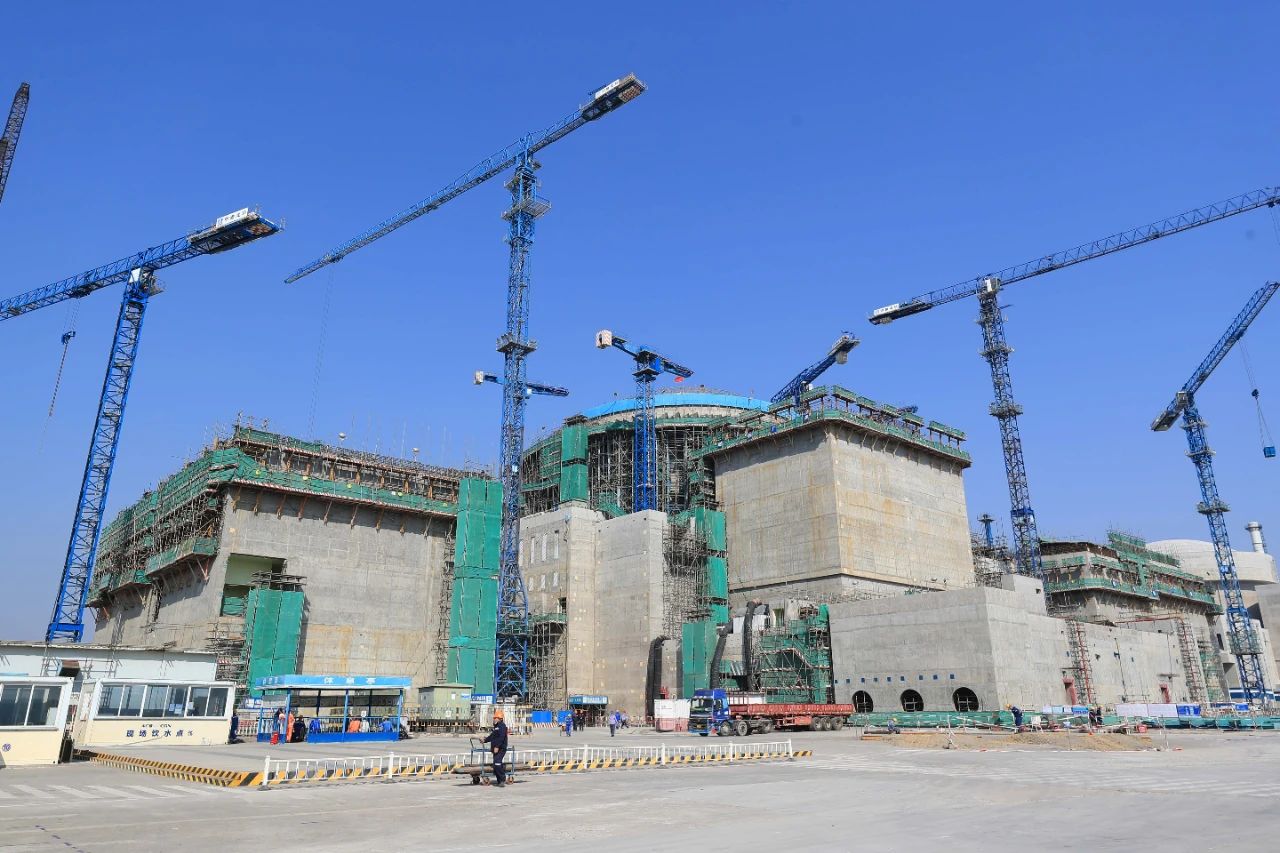

广东太平岭核电项目1、2号机组采用我国自主知识产权三代核电技术“华龙一号”。截至目前,太平岭核电1、2号机组均已完成穹顶吊装,其中1号机组已进入设备安装阶段的高峰期,惠州核电一线员工深入践行“严慎细实”工作作风,项目建设稳步推进。建设中的两台“华龙一号”核电机组,建成后预计每台年发电量达近100亿度,投运后将为大湾区提供更加清洁稳定的电能。

图:三澳核电1号机组建设现场

目前,浙江三澳核电项目一期工程设计基本完成、设备采购完成99%,工程建设进入高峰期。1号机组于2022年5月底实现核岛安装开工,11月3日完成核岛穹顶吊装,从土建施工阶段全面转入设备安装阶段。目前,土建方面,正开展核岛内壳环梁D1层、外壳第9层、常规岛汽轮机厂房施工;设备安装方面,正在进行支架安装,逐渐开展设备引入工作。2号机组常规岛、泵站均已正式开工,核岛钢衬里筒体5层焊接完成,正在进行内壳5层、外壳2层及廊道施工。在工程建设稳步推进的同时,项目在组织运作、人员准备、工程参与、技术准备等领域重点发力,责任前移,高效推进生产准备。

图:陆丰核电5号机组常规岛混凝土浇筑现场

陆丰核电项目建设正在全力推进中,核岛方面,已于1月9日完成核岛钢衬里模块2吊装工作,常规岛主体工程也于1月16日正式开工,标志着常规岛土建全面具备施工条件。开年后,陆丰核电项目5号机组持续开展核岛反应堆厂房内部结构施工和周边厂房筏基施工相关工作。2023年,陆丰核电项目将全面实施一体化全贯通进度管理,稳步推进项目现场施工,确保核岛安全厂房、燃料厂房0米板以下结构完工。同时,项目6号机组的开工也将按计划平稳推进。

图:前端业务部对骨架自动点焊机等生产设备进行全面的安全检查

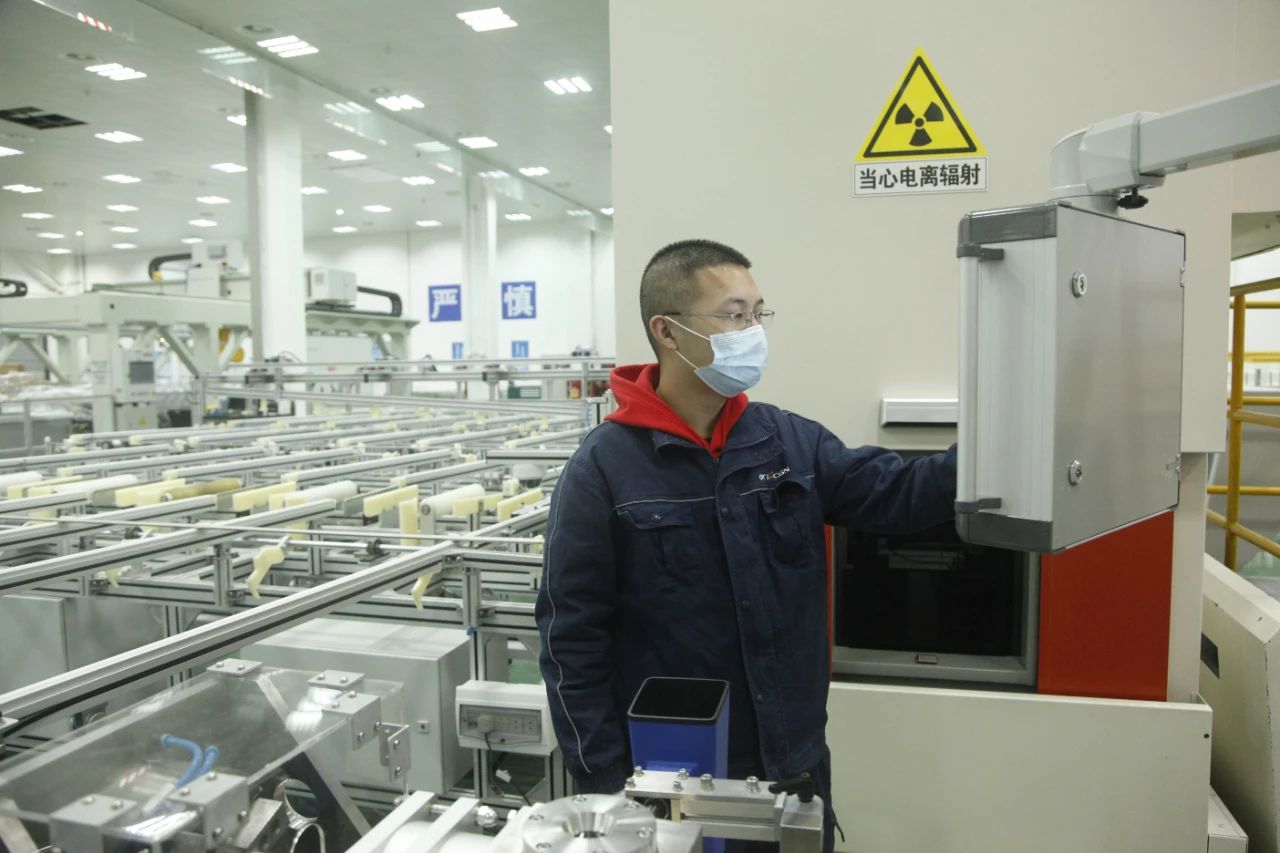

2023年,中广核先进燃料研制中心建设将进入冲刺阶段,中广核自主品牌燃料组件制造的首场战役也将在此打响。中广核铀业发展有限公司前端业务部铆足干劲,统筹项目各项工作,持续做好项目进度、安全和质量控制。春节复工后,前端业务部对骨架自动点焊机等生产设备进行全面安全检查,持续提升关键零件生产效率和产品质量,保证后续工作正常开展。

图:中广核兴安盟二期200万千瓦风电项目

中广核兴安盟300万千瓦风电基地是革命老区风电产业帮扶项目,一期100万千瓦项目已于2022年6月29日全容量投产,成为全国首个百万千瓦级陆上风电大基地。目前,二期200万千瓦项目正在建设中,二期项目共安装472台风力发电机组,目前已完成吊装166台。依托该项目,中广核在兴安盟布局了“一园一校一地二场”,形成了以重大项目整体带动区域经济、拉动产业、改善民生的“新能源产业循环帮扶模式”。

图:中广核阿里雪域高原“零碳”光储热电示范项目

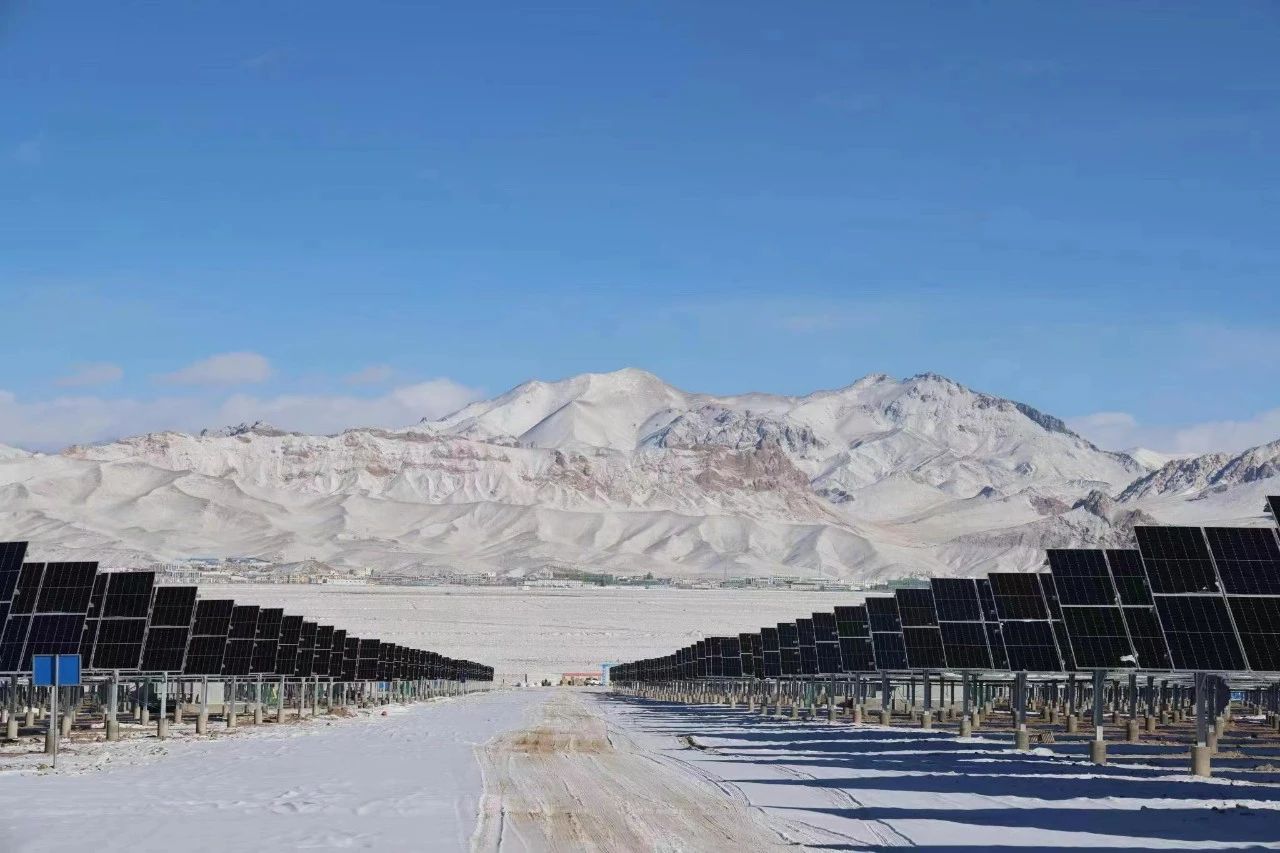

中广核阿里雪域高原“零碳”光储热电示范项目位于西藏自治区阿里地区噶尔县,海拔4350米,是国内目前海拔最高的光储热电项目。项目装机容量170MW,其中光热50MW,光伏加储能规模为120MW+120MWh(含新增20MW保供项目)。该项目是西藏自治区首个核准的“光伏+光热”项目,也是西藏自治区电力能源重点保供项目。2022年12月12日,该项目100MW光伏全容量并网发电,有效解决了阿里电网的电力缺口,为阿里地区提供了持续的电力供应。目前,该项目50MW光热部分开工准备工作正有序推进,新增20MW光储项目工程在紧张建设当中。

图:中方外派员工对巴西TN风电项目施工现场开展联合检查

在万里之遥的巴西东北部巴伊亚州,由中广核建设的巴西TN风电项目正在如火如荼建设中。该项目总装机容量18万千瓦,是中广核在巴西自主开发和管理的第二个绿地风电项目,也是继巴西LDB风电扩建项目后,更大规模将中国风机设备产业链引进巴西新能源市场的项目。当前,项目已完成20余台风机整机吊装,以及所有风机基础浇筑工作,进入联合调试的关键时期。现场500多名中巴建设者正齐心协力,高标准、高质量推进风机运输、风机吊装、高压线路架线、升压站设备调试等工作,向二季度高质量投产目标迈进。
