据阿克塞县人民政府方面消息,近期成功复工复启的甘肃光热50兆瓦槽式光热发电项目目前已进场人员89人,正在进行综合办公楼、主厂房基础部分施工,已安装检测集热器20组,正在准备现场吊装,项目计划于2024年年底前并网发电。

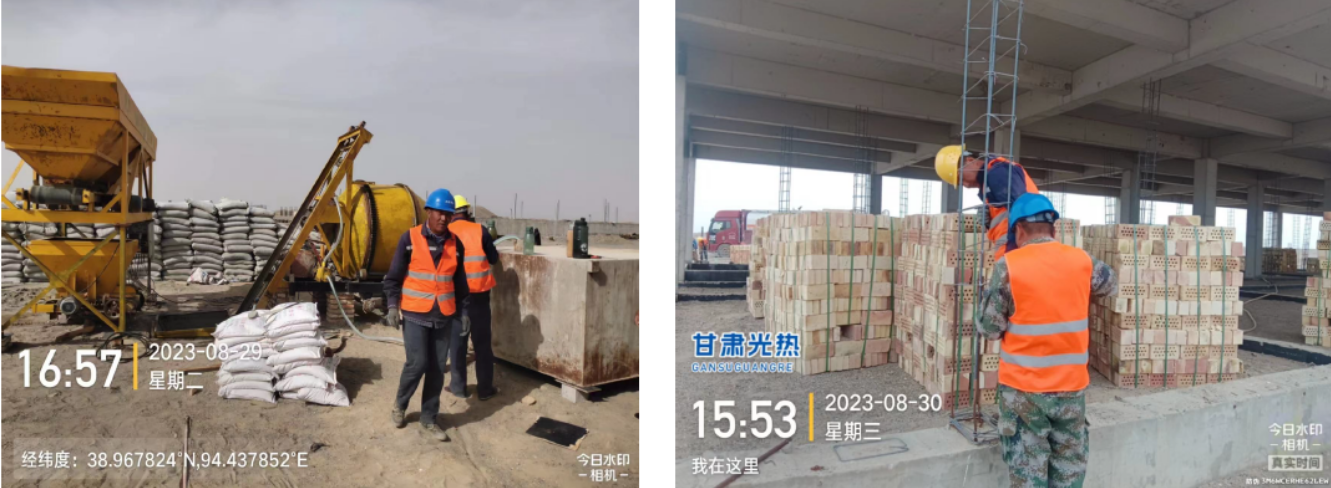

图:土建工程(左:主厂房钢筋除锈右:拌合站维修完毕具备生产条件)
图:行政办公楼材料进场

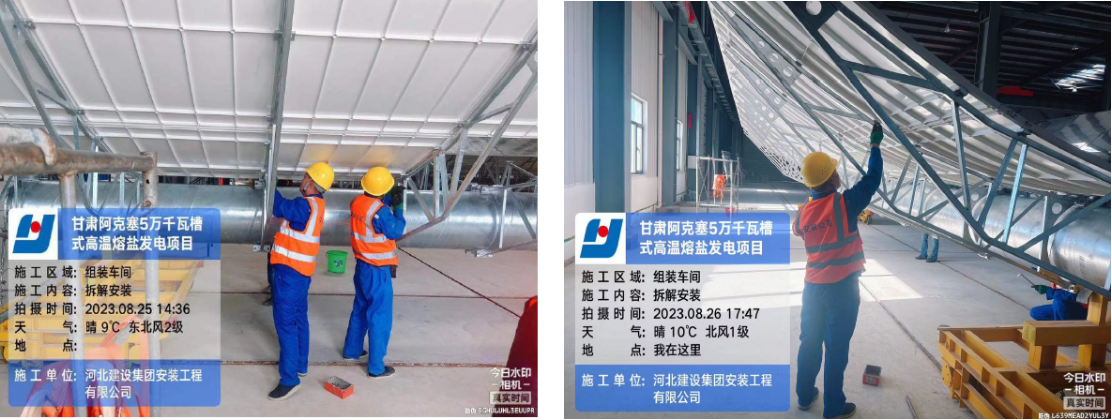

图:SCE组装
图:集热区设备基础复核
图:场外材料设备倒运

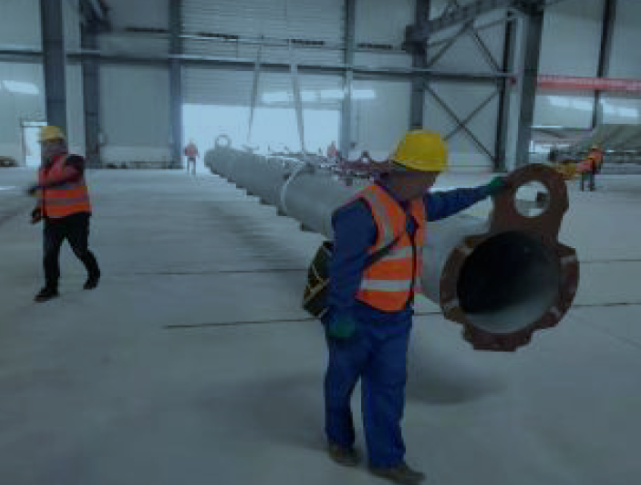

图:扭矩管转运
据甘肃光热发电有限公司董事长苏坚健此前介绍,目前,项目主体工程完成情况:土建工程完成30%,安装工程完成10%,主要设备汽轮机、发动机组已完成订购并监造完成,集热器设备材料进场已达40%。
项目配套工程完成情况:1万平方米的组装车间已建成并具备投用条件,38公里引水工程已建成并具备通水条件,70公里输电线路及开关站已完成基础工程,23公里天然气输送管道工程已完成80%,20兆瓦光伏自备电厂已完成。阿克塞50兆瓦光热发电项目主体及配套工程目前累计完成投资约11.5亿元。
