吸热塔建设双双迈进新节点!甘肃瓜州、新疆博州两光热项目最新进展
发布者:cspplaza | 来源:甘肃省安装建设集团有限公司 | 0评论 | 1181查看 | 2024-03-06 14:15:09

据甘肃省安装建设集团有限公司消息,近期,安装公司20余个项目有序推进复工复产工作,其中三峡恒基能脉瓜州70万千瓦“光热储能+”项目及新疆博州10万千瓦储热型光热配建90万千瓦新能源项目人员陆续到岗,进入紧张施工状态,为加快重大项目建设,实现首季开门红打好头阵。


瓜州光热项目

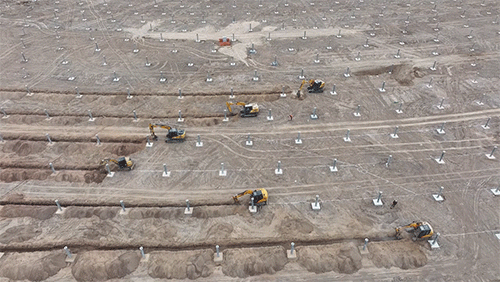

2月29日,安装公司承建的全球首个“双塔一机”储热型光热发电项目三峡恒基能脉瓜州70万千瓦“光热储能+”项目,完成西侧吸热塔第一榀转换平台桥架吊装,标志着塔内桥架吊装工作正式启动。桁架最大跨度12.6米,重量达28.5吨,按照专项施工方案,项目施工中采用地面预拼装及部分焊接、塔顶定位放线等一系列措施,有效解决该结构吨位大、跨度大、难运输的问题,为后期吸热器安装奠定了坚实的基础。




复工后,项目部将安全生产工作放在首位,为尽早实现并网发电营造安全可靠的施工环境、办公环境和生活环境。自正月初八以来,项目部组织开展安全生产教育培训,对进场工人进行三级安全教育,严格要求每个细节和每道工序,进一步强化安全生产意识,上紧节后“安全弦”。同时,全面开展节后复工检查,对发现的隐患进行了详细记录,建立隐患档案,并制定了整改措施,确保检查不留死角、整改不留后患,施工区域安全出口通畅,消防器材完备且在有效期内,照明设施运行正常。




博州光热项目


3月5日,安装公司承建的新疆博州10万千瓦储热型光热配建90万千瓦新能源项目开启吸热塔基础浇筑。本次施工预计浇筑混凝土3300立方米,计划连续浇筑36小时。

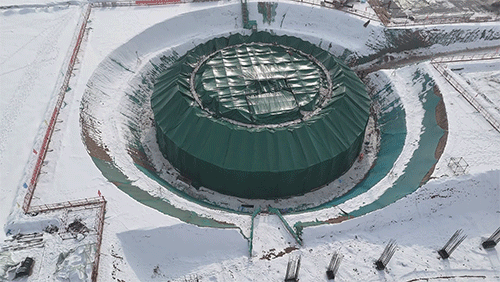

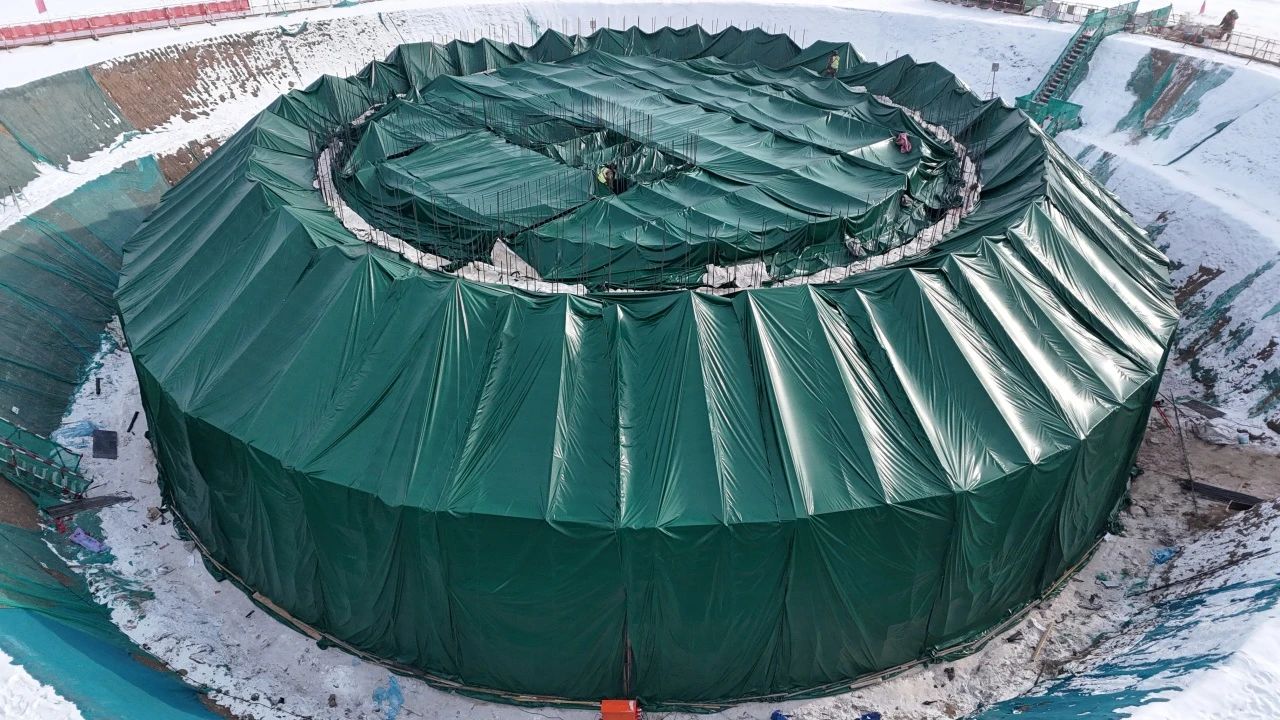

正月初八,项目人员陆续到岗,进行吸热塔基础浇筑前期准备工作。由于近期当地天气严寒,气温持续低于零度,达到适宜施工的温度条件是当前面临的最大挑战。为此,项目部制定了详细的施工方案,完成基础施工保温棚搭设,利用暖风机供热,并采取一系列措施实时监控、动态调整混凝土养护温度。




自复工以来,项目部严格落实现场外来务工人员排查登记,认真组织开展安全教育培训,严格新进场人员管理,全面落实安全三级教育,对全体进场人员进行教育培训,明确复工后的安全注意事项。同时对节后复工安全进行了排查,重点检查了施工用电、临边防护、警示标示标牌、消防安全、深基坑、脚手架等内容。




目前,项目厂前区办公楼、宿舍楼、地下车库、食堂主体全部封顶,组装车间完成墙面屋面彩钢板及门窗安装工作,主厂房完成厂房基础及汽轮发电机基础筏板的浇筑,吸热塔基础工程完成钢筋模板验收。



相关阅读
最新评论
0人参与
马上参与
最新资讯
