中广核阿里50MW太阳能热发电与供暖工程常规岛、储热岛及供暖部分EPC总承包工程凝结水泵采购
发布者:Catherine | 0评论 | 449查看 | 2024-06-04 14:14:54

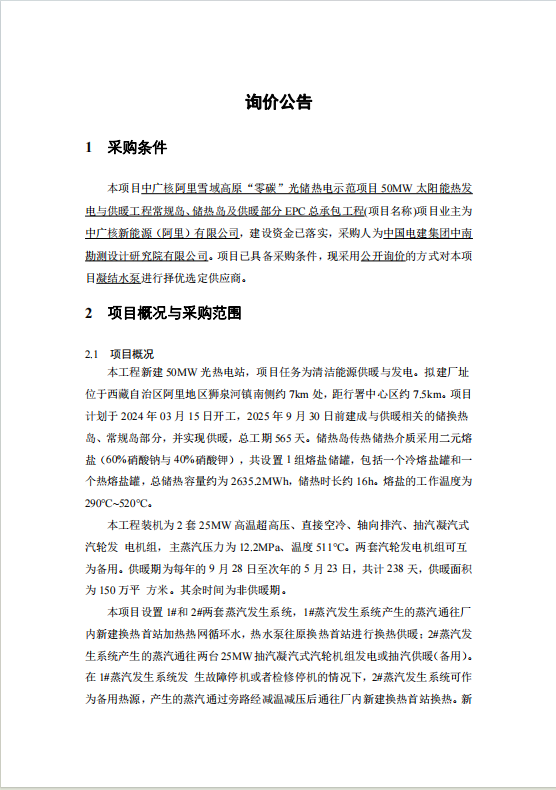

6月4日,中国电建中南院就中广核阿里雪域高原“零碳”光储热电示范项目50MW光热发电项目常规岛、储热岛及供暖部分EPC总承包工程凝结水泵采购项目发布询价公告。


项目概况:


本工程新建50MW光热电站,项目任务为清洁能源供暖与发电。拟建厂址位于西藏自治区阿里地区狮泉河镇南侧约7km处,距行署中心区约7.5km。项目计划于2024年03月15日开工,2025年9月30日前建成与供暖相关的储换热岛、常规岛部分,并实现供暖,总工期565天。储热岛传热储热介质采用二元熔盐(60%硝酸钠与40%硝酸钾),共设置1组熔盐储罐,包括一个冷熔盐罐和一个热熔盐罐,总储热容量约为2635.2MWh,储热时长约16h。熔盐的工作温度为290°C~520°C。


本工程装机为2套25MW高温超高压、直接空冷、轴向排汽、抽汽凝汽式汽轮发电机组,主蒸汽压力为12.2MPa、温度511°C。两套汽轮发电机组可互为备用。供暖期为每年的9月28日至次年的5月23日,共计238天,供暖面积为150万平方米。其余时间为非供暖期。


本项目设置1#和2#两套蒸汽发生系统,1#蒸汽发生系统产生的蒸汽通往厂内新建换热首站加热热网循环水,热水泵往原换热首站进行换热供暖;2#蒸汽发生系统产生的蒸汽通往两台25MW抽汽凝汽式汽轮机组发电或抽汽供暖(备用)。在1#蒸汽发生系统发生故障停机或者检修停机的情况下,2#蒸汽发生系统可作为备用热源,产生的蒸汽通过旁路经减温减压后通往厂内新建换热首站换热。新建换热首站通过汽水换热加热循环水,热网循环水温度为130/70°C,采用闭式双管制系统。热网调节方式为“质、量共同调节”。新建一次热力管网接入原换热首站,与原有一次管网接驳。原换热首站保留作为中继泵站,以及极端工况下的备用热源点。


本工程拟建厂址位于西藏自治区阿里地区狮泉河镇南侧约7km处,距行署中心区约7.5km。狮泉河镇地处安狮公路和新藏公路的交汇处,位于噶尔县最北侧,北靠阿里日土县,南倚昆莎乡,西临扎西岗乡,东接左左乡,是阿里地区行署与噶尔县政府所在地,对外交通便利。


采购范围:


本标段采购范围包括但不限于:中广核阿里雪域高原“零碳”光储热电示范项目50MW太阳能热发电与供暖工程常规岛、储热岛及供暖部分EPC总承包工程凝结水泵的设计、设备和材料的采购、制造、检验和出厂前测试、清洗、标记、打包、装运保护、运输至现场、车板交货、检测监督、试运行测试监督、性能测试监督、售后咨询服务、现场技术支持、安装及调试指导等,并提供包括安装和试运行需要的全部的辅助设备和专用工具。


报价人应确保供货范围完整,以能满足用户安装、运行要求为原则,在技术规范中涉及的供货要求也作为本供货范围的补充,若在安装、调试、运行中发现缺项(属响应方供货范围)由报价人进行补充。具体采购范围及技术要求,详见询价文件技术规范书。

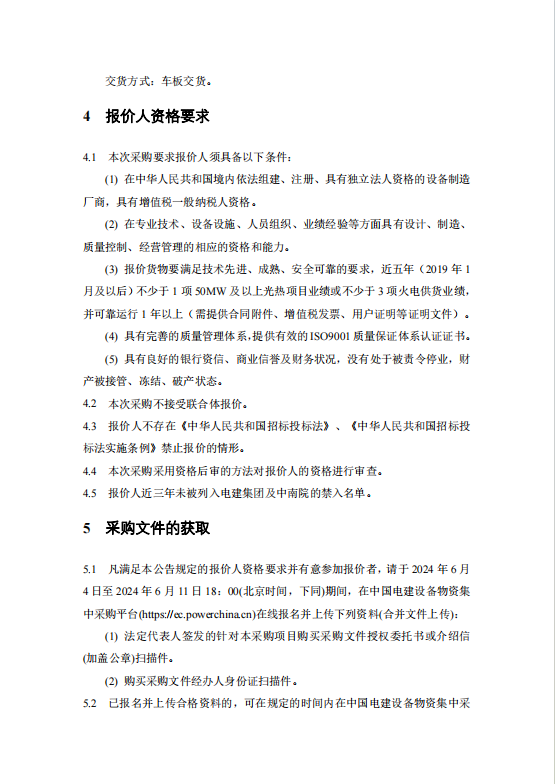

报价人主要资格要求:


1、报价货物要满足技术先进、成熟、安全可靠的要求,近五年(2019年1月及以后)不少于1项50MW及以上光热项目业绩或不少于3项火电供货业绩,并可靠运行1年以上(需提供合同附件、增值税发票、用户证明等证明文件)。


2、具有完善的质量管理体系,提供有效的ISO9001质量保证体系认证证书。


3、本次采购不接受联合体报价。


公告原文如下:
