据西北电建三公司消息,近日,由中国能建西北电力设计院总包、西北电力建设第三工程有限公司承建的甘肃玉门“光热储能+光伏+风电”示范项目10万千瓦光热储能工程化学制水一次成功,为工程各项系统调试工作的全面展开奠定了坚实的基础。

玉门“光热储能+光伏+风电”示范项目是甘肃省首批“光热+新能源”示范项目之一,项目总规划装机700兆瓦,包括10万千瓦光热储能发电项目、40万千瓦光伏发电项目、20万千瓦风力发电项目。

其中,10万千瓦光热储能项目是目前在建全球装机容量最大的熔盐线性菲涅尔光热电站,集热面积为130万平方米,配置了8小时熔盐储热系统。

整体项目建成后,年上网新能源发电量约17.5亿千瓦时,年可节约标准煤52.1万吨,减排二氧化碳135.3万吨。

本项目的建设,将有效推动甘肃省基地型一体化综合能源示范项目开发,提升当地组合电源电力品质,降低整体出力峰谷差和波动率,减小跟踪发电计划误差,有效改善大规模新能源涉网性能,对于实现当地清洁能源的最大化利用,实现甘肃省光热储能、光伏、风电多能互补,深化电力体制改革,构建以新能源为主体的新型电力系统等具有重要意义。

项目建设节点回顾

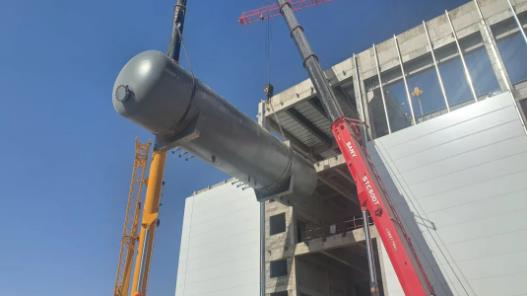

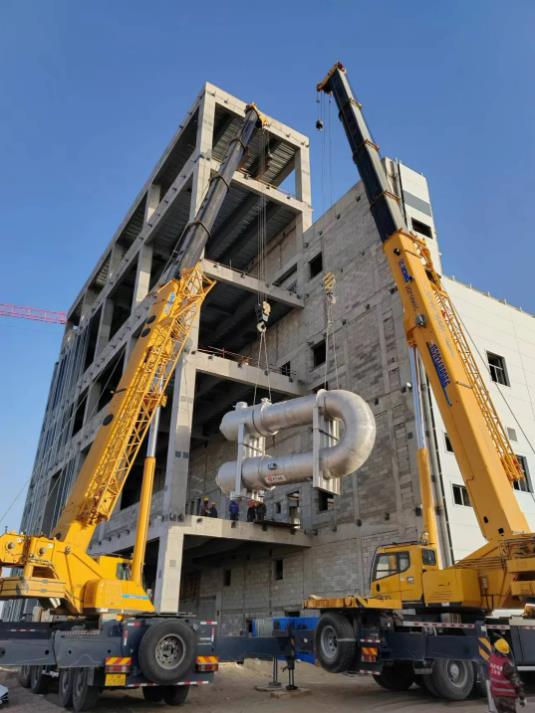

2023.06.28 主变、厂高变吊装就位完成

0605 004.jpg

2023.10.21 汽机房行车吊装完成

2023.10.25 高低加热器吊装完成

2023.10.29 除氧器吊装完成

2023.11.03 预热器、蒸发器吊装完成

2023.11.18 发电机定子吊装完成

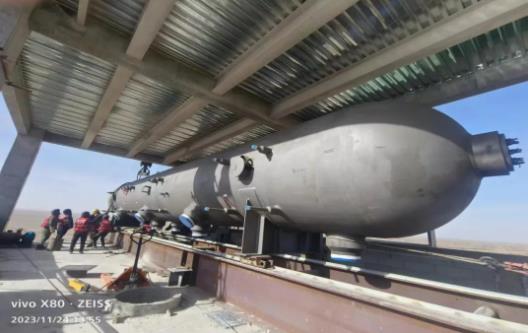

2023.11.23 汽包、再热器吊装完成

2024.01.11 高压模块吊装完成

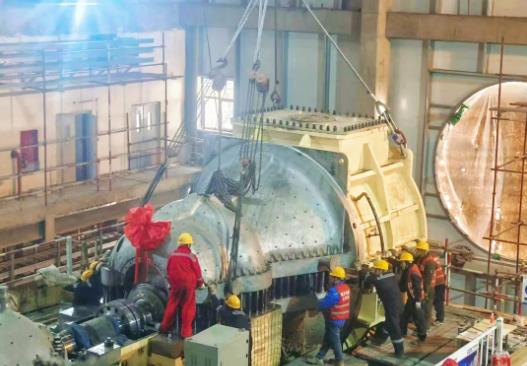

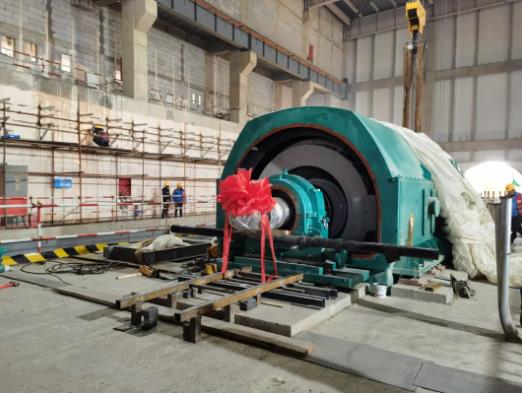

2024.03.02 发电机穿转子完成

2024.03.20 汽轮机扣盖完成

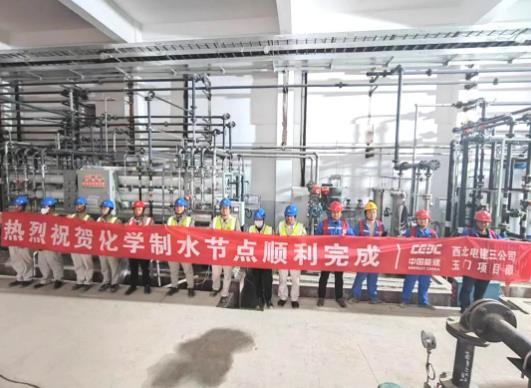

2024.05.27 化水制水合格
