据中国电建集团西北院工程建设公司消息,中电建共和100万千瓦光伏光热项目位于青海省海南生态太阳能发电园区内,园区道路以北,已建共和50MW光热项目以西。项目装机规模为1000MW,包含光伏发电部分交流侧容量900MW和配套太阳能热发电系统100MW。
上半年,工程各标段均取得突破性节点。光伏工程共计完成758MW桩基浇筑作业,完成375WM支架组件安装。

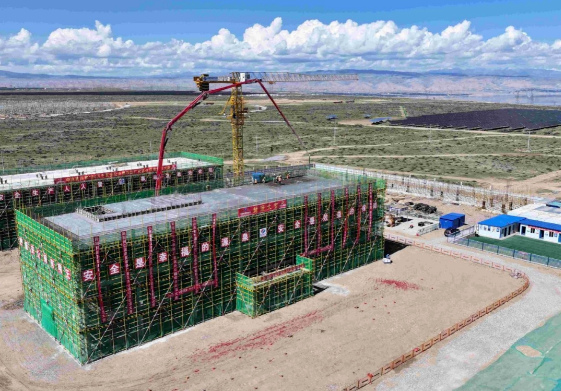

光热工程厂前区办公楼、生活楼、车库三栋单体完成结构封顶,正在进行二次结构砌筑施工,计划10月底具备入住条件。
定日镜场PHC管桩单桩重量2.4吨,同时满足中心定位、角度定位、桩顶水平度和竖向垂直度四个毫米级控制指标,项目部突破各项技术难题和施工难点,顺利完成了精准安装,48.5㎡五边形定日镜安装已初具规模。

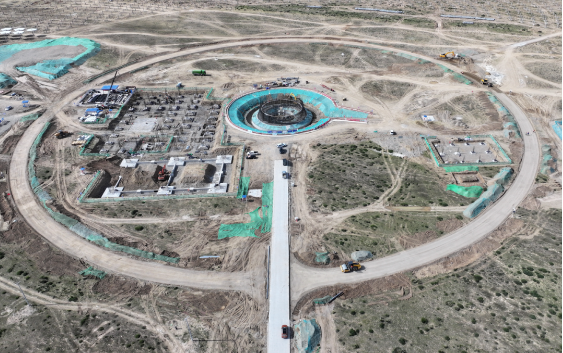

发电区工程主厂房基础混凝土浇筑完成80%,环形道路级配碎石铺垫完成;空冷支架基础施工完成,回填完成50%;检修库材料间基础浇筑完成。吸热塔环基基础浇筑完成;筒座钢筋安装完成,模板开始安装。
设备采购完成光伏支架、汽轮发电机组、直接空冷设备、蒸汽发生系统、固定可调支架、光伏专用电缆招标、汽机房桥式起重机、凝结水泵、除氧器及压力容器设备、高压加热器、空压机及后处理设备、给水泵、疏盐泵及吸热塔电梯等30个设备招采。
设计文件完成光伏区全厂道路、围栏图纸;完成光伏区固定形式支架基础、支架和组件安装、电气(除集电线路)和总图设计;完成厂前办公宿舍区全部施工图纸;完成吸热塔基础、基础接地及塔壁构造钢筋、0-58米塔体及洞口配筋图、空冷支架全部图纸、主厂房基础图(包括0米以下全部设备基础图纸)、危废品库施工图、材料库检修间施工图;完成定日镜基础图、G0和G1环定日镜布置图。
5月30日,项目作为西北院及电建新能源集团主会场,举行2024年“安全生产月”启动仪式。
下半年,中电建共和100万千瓦光伏光热项目聚焦年度目标任务,谋方向、定措施、提能力、增效益,扎根高原,攻坚克难,艰苦不怕吃苦、缺氧不缺精神,以实际行动推进项目高质量履约,助力公司高质量发展。
