2024上半年,国内35个在建/推进中的光热发电项目进展如何?
发布者:Catherine | 0评论 | 8632查看 | 2024-07-09 11:06:49

风光大基地建设是“十四五”新能源发展的重中之重。当下,以沙漠、戈壁、荒漠地区为重点的大型风光基地项目正在中国多地加快推进。


据统计,目前国内在建/推进中的光热发电项目共计35个,这些项目集中分布在西部四省和东北一省,具体为青海(7个)、甘肃(6个)、吉林(2个)、新疆(14个)、西藏(6个)。




2024年上半年已经过去,这些项目的最新进展情况如何?CSPPLAZA光热发电平台对此汇总如下。


一、青海


1、青海海南、海西基地青豫直流外送项目(1标段)


项目概况:本项目由国能青豫(共和)新能源开发有限公司负责开发,位于海南州共和塔拉滩,项目总规模为光伏90万千瓦和光热发电10万千瓦。10万千瓦光热电站场址位于海南州生态太阳能发电园区南部,距离共和县城约33km。


最新动态:在建中。2024年3月,吸热塔基础开挖;4月1日,10万千瓦光热建设项目正式开工;5月21日,光热项目定日镜场桩基础开始浇筑施工,定日镜场进入全面施工阶段;6月,吸热塔正在浇筑,熔盐储罐基础垫层已经浇筑,熔盐泵平台即将搭设完成;定日镜组装车间已建成,立柱安装进行中,首套定日镜已组装下线,定日镜场安装施工全面拉开序幕。




2、青海海南、海西基地青豫直流外送项目(2标段)


项目概况:本项目由格尔木绿耀光电有限责任公司负责开发,包含海南州共和塔拉滩光伏90万千瓦、海西州格尔木乌图美仁光热10万千瓦。


最新动态:在建中。2022年3月30日,启动100MW光热项目接入系统设计技术咨询招标。


3、青海海南、海西基地青豫直流外送项目(3标段)


项目概况:本项目由三峡皓日(格尔木)新能源有限公司负责开发,项目总装机容量1000MW,包括900MW光伏项目、100MW光热项目。100MW光热项目采用熔盐塔式技术,位于青海省海西州格尔木市乌图美仁太阳能发电园区南部。镜场选用30平米的四边形定日镜共23731面,总集热面积为71.193万平方米,储热时长为12小时。


最新动态:在建中。2024年5月25日,三峡能源青豫直流二期三标段海西基地10万千瓦光热EPC总承包工程发电机定子顺利吊装就位,标志着项目主机系统正式进入安装阶段;6月29日,100MW光热项目第23731面定日镜组装下线,标志着浙江可胜技术股份有限公司已按期圆满完成全部定日镜生产交付任务。




4、三峡能源海西基地格尔木光伏光热项目


项目概况:本项目由三峡新能源格尔木发电有限公司负责开发,总装机容量1100MW,包括1000MW光伏发电项目、100MW熔盐塔式光热项目,位于青海省海西州格尔木市乌图美仁太阳能发电基地内。镜场采用115.75㎡大尺寸定日镜,镜场面积约74.75万平方米,配置8小时储热系统。


最新动态:在建中。2024年3月18日,三峡能源青海格尔木100MW光热项目EPC总承包工程吸热塔顺利封顶;5月5日,100MW光热EPC总承包工程发电机定子顺利吊装就位;5月24日,汽包吊装顺利完成,标志着蒸发器系统的安装将全面展开;6月,光热项目发电机定子和蒸汽发生系统安装就位。




5、海西州德令哈2000MW光储热一体化暨海西州调峰中心基地项目/一期:中广核德令哈200MW塔式光热发电项目


项目概况:本项目由中广核太阳能德令哈有限公司负责开发,位于青海海西州德令哈市光伏(光热)产业园区,规划面积约5.3万亩,总装机容量200万千瓦,其中光伏160万千瓦、光热40万千瓦,储能配比率25%、储能时长6小时。按照规划,一期新建800MW光伏+200MW熔盐塔式光热发电项目,二期新建800MW光伏+200MW熔盐槽式光热发电项目。


最新动态:在建中。2024年3月13日,中广核新能源青海德令哈光储热一体化200万千瓦(光热20万千瓦)项目开工;4月24日,光热工程吸热塔基础混凝土顺利浇筑完成;5月,主厂房汽机岛基础完成出零米。




6、海南州共和县光热多能互补和源网荷储一体化项目


项目概况:本项目由海南州西北水电新能源有限公司负责开发,位于海南州生态太阳能发电园区南部,该项目装机规模1000兆瓦,包含光伏发电部分交流侧容量900兆瓦和配套太阳能热发电系统100兆瓦,其中100兆瓦光热电站采用熔盐塔式技术路线,镜场总采光面积约50万平方米,吸热器热功率260兆瓦,以二元熔盐作为传热储热介质,等效储热时长达8小时。


最新动态:在建中。2024年6月,光热工程厂前区办公楼、生活楼、车库三栋单体完成结构封顶,正在进行二次结构砌筑施工,计划10月底具备入住条件;48.5㎡五边形定日镜安装已初具规模;吸热塔环基基础浇筑完成;筒座钢筋安装完成,模板开始安装。




7、华能青海公司格尔木50万千瓦超临界二氧化碳光热融合示范项目


项目概况:格尔木50万超临界二氧化碳光热融合示范项目位于青海省格尔木,项目配套光伏容量45万千瓦、搭配5万千瓦超临界二氧化碳循环发电机组,正在开展可研阶段工作,5万千瓦超临界二氧化碳循环发电机组拟采用发电、调相两用模式,白天空载运行主要作为调相机使用,夜间大负荷运行支撑晚高峰用电需求。


最新动态:推进中。2023年12月,中国电力工程顾问集团西北电力设计院有限公司中标项目可行性研究编制。


二、甘肃


1、敦煌70万千瓦“光热储能+光伏”试点项目


项目概况:本项目位于甘肃省敦煌市七里镇光热光伏协同示范基地内,项目规划总装机容量700MW,包括120MW光伏发电工程,480MW风力发电工程,100MW熔盐线性菲涅尔光热储能发电项目工程。光热部分集热系统采用113万㎡线性菲涅尔集热场,用于吸收太阳能,储热时长8小时。


最新动态:在建中。2024年1月,120兆瓦光伏项目全容量并网发电。光热部分拟2024年12月底前完成并网,2025年6月底前完成各项竣工验收。


2、阿克塞汇东新能源有限公司75万千瓦光热+示范项目


项目概况:本项目位于甘肃省酒泉市阿克塞哈萨克族自治县四十里戈壁千万千瓦级光热发电基地西北角G215国道东侧,项目规划总装机容量750MW,其中,光热发电110MW,光伏发电640MW。110MW光热项目集热面积为58万平方米,配置8小时熔盐储能系统。


最新动态:在建中。2024年1月23日,110MW光热项目11960面定日镜全部安装完成,标志着项目镜场施工全部结束;6月10日,SGS区域汽水系统水压试验一次成功,标志着蒸汽发生系统主体安装工作全面结束;7月4日,由中铁十一局承建的阿克塞汇东新能源光热+光伏试点项目光伏区调试完成,为后续并网发电奠定基础。




3、玉门新奥70万千瓦光热储能+光伏+风电示范项目


项目概况:本项目由中核集团玉门新奥新能源有限公司投资建设。项目规划总装机容量70万千瓦,包括10万千瓦光热储能发电项目,40万千瓦光伏发电项目,20万千瓦风力发电项目。其中,10万千瓦光热储能电站位于甘肃省玉门市花海镇境内花海光电基地,采用熔盐线性菲涅尔式光热发电技术路线。集热面积为130万平方米,配置8小时熔盐储热系统。


最新动态:在建中。2024年5月27日,10万千瓦光热储能工程化学制水一次成功,为工程各项系统调试工作的全面展开奠定了坚实的基础;6月24日,10万千瓦光热储能工程厂用受电一次成功,机组厂用系统稳定运行,各项参数指标正常,标志着工程正式进入了分部试运阶段;7月3日,玉门10万千瓦光热储能工程蒸汽系统吹扫顺利完成。




4、三峡恒基能脉瓜州70万千瓦光热储能+项目


项目概况:本项目是甘肃省第一批大型风电光伏基地建设项目,是2021年10月酒泉市集中开工新能源项目。项目总装机容量70万千瓦:光热发电装机10万千瓦,光伏发电装机20万千瓦,风力发电装机40万千瓦。其中,光热发电采用塔式熔盐技术路线,装机规模为2×50MW,采用“双塔一机”模式100MW光热项目集热面积为80万平方米,储热时长6小时。


最新动态:在建中。2024年4月,100MW光热项目主厂房主体结构封顶,汽轮发电机定子吊装完成,东吸热塔181.4米层高压空气罐顺利就位;5月,100MW光热项目汽包、蒸汽发生器相继吊装就位,主厂房内全部百吨以上设备的吊装工作全面完成;6月2日,光热电站成功完成东吸热塔的吸热器第一个管屏的吊装工作。




5、金塔中光太阳能“10万千瓦光热+60万千瓦光伏”项目


项目概况:本项目由金塔中光太阳能发电有限公司开发建设,总装机规模70万千瓦,采用“光热+”的配置模式,包括光热10万千瓦,光伏60万千瓦,其中光热部分采用浙江可胜技术股份有限公司自主研发的塔式熔盐光热发电技术。集热面积为76.782万平方米,配置8小时储能时长。


最新动态:在建中。2024年1月,项目汽轮机扣盖顺利完成,10万千瓦光热工程吸热器本体顺利吊装完成;4月,220米吸热塔钢结构、吸热器完成吊装,镜场25594面定日镜全部安装完毕,冷盐储罐制作完成,完成动力岛主厂房封闭。




6、甘肃光热50MW高温熔盐槽式光热电站规划新能源项目配套储能项目


项目概况:阿克塞县50兆瓦太阳能光热发电项目是国家2016年确定的第一批太阳能热发电20个示范项目之一,也是甘肃省列重大项目之一。项目总投资19.65亿元,2017年4月开工,累计投资10亿元后因诸多原因搁浅。


最新动态:在建中。2024年5月,项目顺利复工复产。目前集热场桩基10944个已全部施工完成,集热器塔架安装1350个,驱动塔安装410个,储换热系统已完成储罐基础,项目计划年底前并网发电。


三、吉林


1、吉西基地鲁固直流白城140万千瓦外送项目1-1(光热100MW)


项目概况:本项目由通榆中吉光热发电有限公司负责开发,位于吉林白城通榆县,包含风电400MW+光伏200MW+光热100MW,其中光热系统采用单塔单镜场塔式熔盐技术路线,配套8h储热系统,同时配备40MW电加热器,电加热器可以加热熔盐储存风电或光伏的弃电。


最新动态:在建中。浙江可胜技术股份有限公司为聚光集热系统提供方,蒸汽发生器、汽轮发电机组等关键装备已完成采购。2024年2月28日,100MW光热工程EPC总承包中标候选公示发布,中标候选人首选为中国电建集团吉林省电力勘测设计院有限公司(联合体:山东电力工程咨询院有限公司)。


2、吉西基地鲁固直流白城140万千瓦外送项目2-1光热100MW项目


项目概况:本项目由大安市广投中能光热发电有限公司负责开发,位于白城大安市,包含风电400MW+光伏200MW+光热100MW。拟建1×100MW单塔单镜场塔式熔盐光热发电站(共建),采用塔式熔盐技术路线,同时配备40MW电加热器,电加热器可以加热熔盐储存风电或光伏的弃电。储热时长为8小时。


最新动态:在建中。2024年5月,镜场定日镜PHC管桩施工、定日镜连接法兰焊接作业正按计划有序推进,完成后可开始定日镜安装;5月18日,吸热塔基础浇筑完成。




四、新疆


1、鲁能阜康90万千瓦光伏+10万千瓦光热多能互补项目


项目概况:本项目由阜康鲁能新能源有限公司负责开发,位于新疆昌吉州阜康市,拟建10万千瓦光热配置90万千瓦光伏。


最新动态:在建中。2024年3月,10万千瓦光热发电项目已完成集热塔地基等基础建设工作;6月,光热工程总承包、聚光集热系统设备、熔盐储换热系统设备均已定标。


2、中能建哈密光(热)储项目150MW光热电站


项目概况:本项目由中能建设哈密绿色能源有限公司负责开发,位于新疆哈密市巴里坤县三塘湖镇,规划装机1500MW,光伏1350MW、储热型光热150MW(塔式熔盐技术路线),按照“光热+光伏”一体化模式开发建设。

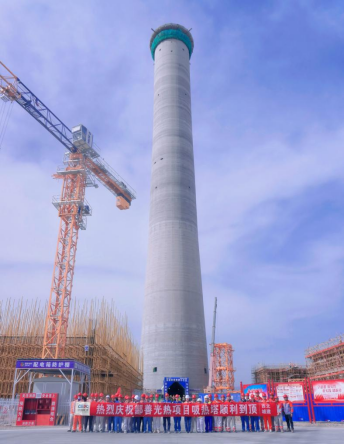

最新动态:在建中。2024年5月13日,吸热塔基础混凝土浇筑完成,标志着该项目光热部分主体工程全面启动。




3、三峡新能源哈密100万千瓦“光热+光伏”一体化综合能源示范项目


项目概况:本项目由中国三峡新能源(集团)股份有限公司负责开发,位于新疆哈密市,规划900MW光伏发电项目和100MW熔盐线性菲涅尔式光热项目,位于新疆哈密市伊州区西山乡境内,规划总用地面积约19km²(光热区占地面积约2.69km²)。100MW光热项目集热面积为79.74万平方米,储热时长8小时。


最新动态:在建中。2024年5月,100MW光热项目设计施工总承包、汽轮机、蒸汽发生器、发电机、熔盐泵、熔盐罐等重要标的均已定标;6月,100MW光热发电项目首套反射镜组装下线,项目反射镜施工全面拉开序幕,100MW光热发电项目主厂房全面“出零米”,标志着主厂房基础施工完成,主厂房全面进入主体结构施工阶段。




4、哈密北90万千瓦光伏发电+10万千瓦光热发电项目


项目概况:本项目由新疆申元能源有限责任公司负责开发,位于新疆哈密市巴里坤县三塘湖乡,拟建90万千瓦光伏发电+10万千瓦光热发电。


最新动态:在建中。EPC为首航高科能源技术股份有限公司、中国电力工程顾问集团华北电力设计院有限公司、中能建西北城市建设有限公司联合体。


5、大唐石城子100万千瓦“光热+光伏”一体化清洁能源示范项目


项目概况:本项目由大唐哈密风电开发有限公司负责开发,位于新疆维吾尔自治区哈密市伊州区境内石城子光伏园区西侧,拟建90万千瓦光伏+10万千瓦光热。光热项目聚光集热系统采用熔盐线性菲涅耳式技术路线。

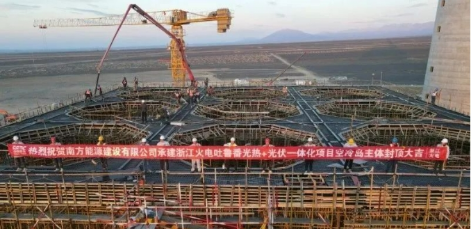

最新动态:在建中。2024年5月,100MW光热发电项目业主工程师完成招标;6月,光热三大主机完成招标;7月,100MW光热发电工程第1批设备开始采购招标,涉及高压加热器、低压加热器、除氧器、冷盐泵、热盐泵、调温泵、熔盐电加热器、凝结水泵等。


6、吐鲁番市托克逊县乌斯通光热+光伏一体化项目


项目概况:本项目由托克逊电建睿达新能源有限公司负责开发,位于新疆吐鲁番市托克逊县(乌斯通沟),装机规模为1GW,其中光伏发电、太阳能热发电装机规模分别为900MW和100MW,光热部分采用塔式技术。总集热面积44.04万平方米,储热时长为8小时。


最新动态:在建中。2024年1月24日,项目首套定日镜顺利组装下线。


7、唐山海泰新能科技股份有限公司光热+光伏一体化项目


项目概况:本项目由唐山海泰新能科技股份有限公司负责开发,位于新疆吐鲁番市,拟建90万千瓦光伏+10万千瓦光热。


最新动态:在建中。2024年3月22日,100MW光热工程吸热塔基础施工、定日镜试桩工作已完成,主厂房基础及厂前区宿舍楼、综合办公楼基础开挖完成;5月15日,项目首套定日镜顺利组装下线,项目正式进入设备安装阶段。




8、国家电投集团河南电力有限公司光热+光伏一体化项目


项目概况:本项目由国家电投集团河南电力有限公司负责开发,位于新疆吐鲁番市鄯善县,拟建90万千瓦光伏+10万千瓦光热。


最新动态:在建中。2024年3月20日,光热项目首套定日镜顺利完成安装,项目正式进入设备安装阶段;5月7日,100兆瓦光热发电项目吸热塔顺利到顶。




9、中国能源建设集团浙江火电建设有限公司光热+光伏一体化项目


项目概况:本项目由吐鲁番华新新能源有限责任公司负责开发,位于新疆吐鲁番市鄯善县七克台镇,拟建90万千瓦光伏+10万千瓦光热,其中光热储能部分拟建设65.59万㎡塔式镜场(采用可胜技术自主研发的30平方米高精度智能定日镜,共计21865面)。储能时长12小时。


最新动态:在建中。2024年1月,100MW光热项目空冷岛主体顺利封顶。




10、国投若羌县10万千瓦光热储能配套90万千瓦光伏市场化并网发电项目


项目概况:本项目由国投新疆新能源有限公司负责开发,位于新疆巴州若羌县铁木里克乡境内,拟建90万千瓦光伏+10万千瓦光热,其中光热部分将新建1×100MW塔式太阳能热发电机组,配置8h的熔盐储热系统。


最新动态:在建中。2024年5月1日,吸热塔筒壁第一板混凝土开始浇筑,标志着项目主体工程施工进入全面冲锋阶段。




11、中电建若羌县10万千瓦光热(储能)+90万千瓦光伏示范项目


项目概况:本项目由若羌电建睿达新能源有限公司负责开发,位于新疆巴州若羌县境内,拟建90万千瓦光伏+10万千瓦光热,其中光热部分采用塔式聚光集热发电技术路线,镜场面积为65万平方米,储热时长为8小时。


最新动态:在建中。2024年5月13日,中电建若羌光热EPC项目举行吸热塔筒壁浇筑开工仪式;6月11日,光热项目吸热塔筒壁成功浇筑至30米高度,标志着该项目的主体工程施工已进入全新阶段;7月3日,中电建若羌光热项目吸热塔筒壁成功浇筑至100米高度。




12、新华水力发电有限公司博州10万千瓦储热型光热配建90万千瓦新能源项目


项目概况:本项目由新华博泰(博乐)电力投资有限公司负责开发,位于新疆博州,拟建90万千瓦光伏+10万千瓦光热,其中光热部分采用塔式聚光发电技术路线,储热时长为8h。


最新动态:在建中。2024年3月5日,博州10万千瓦储热型光热配建90万千瓦新能源项目开启吸热塔基础浇筑;3月24日,10万千瓦光热项目吸热塔基础浇筑顺利出零米,标志着吸热塔主体工程施工将全面铺开;6月16日,项目首套定日镜顺利组装下线并完成安装,定日镜场区设备安装全面拉开序幕;6月25日,光热项目核心工程吸热塔完成第67节(100.5米层)的浇筑,吸热塔施工顺利突破百米大关。




13、精河新华新能源有限公司“光热储能新能源”一体化基地项目


项目概况:本项目由精河新华新能源有限公司负责开发,位于新疆博州精河县,拟建90万千瓦光伏+10万千瓦光热,其中光热部分采用塔式技术路线,储热时长为8h。


最新动态:在建中。2023年12月,100MW光热项目已转入施工主体阶段;6月14日,精河新华1GW“光热储能新能源”一体化基地项目获“不动产权证书”。




14、兵地融合3GW光伏基地项目(一期建设100MW压缩二氧化碳熔盐储能型光热发电+900MW光伏发电一体化项目)


项目概况:本项目由华能集团、首航高科、天算神机共同投资约129亿元。规划装机容量3GW,压缩二氧化碳熔盐储能型光热发电与光伏以1:9规划。一期项目建设压缩二氧化碳熔盐储能型光热发电100MW+900MW光伏发电一体化项目。首期1GW项目预计2025年内完成并网发电。


最新动态:2024年5月,举行开工仪式。




五、西藏


1、中广核阿里150MW“零碳”光储热电示范项目


项目概况:本项目由中广核(谢通门)太阳能有限责任公司负责开发,位于西藏阿里地区普兰县,拟建50MW光热发电与供暖+100MW光伏发电示范项目,其中光热部分拟采用熔盐槽式技术,配置16h储热。


最新动态:在建中。2024年5月23日,50MW太阳能热发电与供暖工程常规岛、储热岛及供暖部分EPC总承包工程已定标;6月29日,由中国能建湖南火电承建的中广核阿里雪域高原“零碳”光储热电示范项目50兆瓦光热项目正式开工。




2、西藏扎布耶源网荷储一体化项目光热电站


项目概况:本项目由西藏日喀则扎布耶锂业高科技有限公司负责开发,位于西藏日喀则市仲巴县扎布耶盐湖,为可再生能源孤网系统,由电源(光热+光伏)、负荷(电、蒸汽)、储能(储热+电化学储能)、变配电和控制系统构成的热电综合能源系统,包含光热系统40MW,光伏系统容量35MW(交流侧),电化学储能20MW/40MWh,主要为扎布耶碳酸锂厂提供孤网运行、电网应急、综合能源等一揽子调度运行方案。40MW光热项目总集热面积为62.13万平方米,配置16小时储热时长。


最新动态:在建中。2024年3月16日,熔盐罐安装工作正式开始;3月底,3号溢流罐安装工作顺利完成;4月,汽轮机低压缸吊装就位工作顺利完成;6月,储换热DCS系统和汽机DCS系统受电一次成功,标志着该项目又一里程碑节点顺利实现;6月30日,项目顺利完成向碳酸锂厂连续供汽供电重要节点目标任务。




3、中能建拉萨当雄250MW光伏+100MW光热发电项目


项目概况:本项目位于西藏自治区拉萨市当雄县郝如村西南7公里处,距离拉萨市区200公里,海拔4400米。该项目总体规划装机容量为650MW,其中包括100MW储热型光热发电和550MW光伏发电项目。该项目将分为两期建设,一期建设规模350MW,包括100MW储热型光热发电项目(建设约80万平米槽式太阳能集热回路的集热场),250MW光伏发电项目,按照“光伏+光热”一体化项目开发建设。


最新动态:在建中。2023年8月30日,一期工程举行开工仪式。


4、西藏开投安多县土若125MW光伏+50MW光热一体化发电项目


项目概况:2024年5月那曲市发展和改革委员会就那曲市新能源发电项目竞争性配置(二次)项目,西藏开发投资集团有限公司中标安多县【光伏12.5万千瓦、光热5万千瓦】。

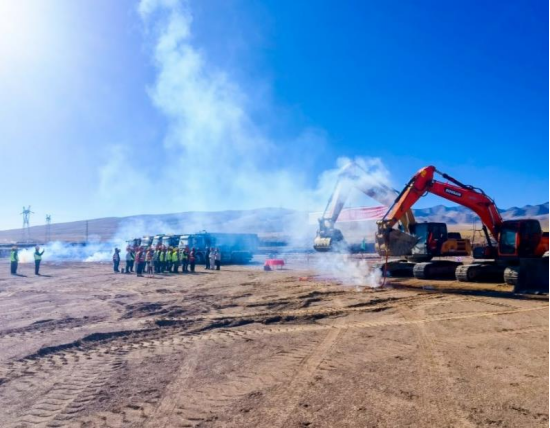

最新动态:在建中。2024年4月26日,那曲市安多县与西藏开投那曲河水电开发投资有限公司就西藏开投安多县土若125MW光伏+50MW光热一体化项目完成签约,总投资约20亿元;5月20日,项目举行开工仪式。




5、西藏华电拉萨当雄100MW光热900MW光伏一体化多能互补示范项目


最新动态:推进中。2023年12月,项目可研及前期专题专项设计启动招标,中国电建集团西北勘测设计研究院有限公司中标。


6、中广核新能源西藏当雄乌玛塘光热+光伏一体化项目


项目概况:本项目位于西藏自治区拉萨市当雄县乌玛塘乡郭尼村,距离拉萨市区直线距离115公里,位于当雄县城东部45公里处,厂区南部紧邻G109、京藏高速,交通便利,土地不涉及压盖重要矿产资源、不涉及生态保护红线、不涉及基本草原。


最新动态:推进中。2023年11月,中国电建集团西北勘测设计研究院有限公司中标项目可研。


注:CSPPLAZA持续跟踪光热项目的最新动态,定期汇总各项目的详细信息并共享给平台会员单位。【加入平台会员,请添加微信号cspswd或电联18515082346了解详情】。
