吸热塔已建设至100米!国能青豫直流二期10万千瓦光热项目最新进展
发布者:Catherine | 来源:中国电建集团西北院工程建设公司 | 0评论 | 680查看 | 2024-08-12 16:24:10

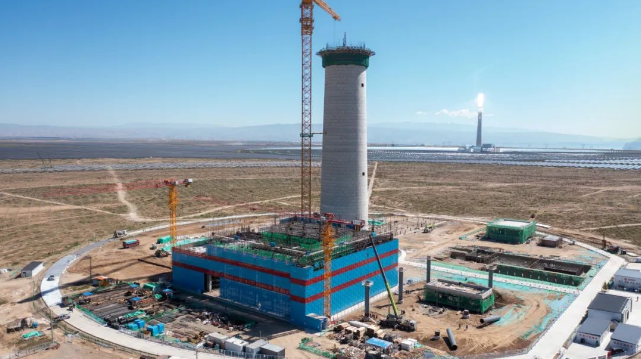

据中国电建集团西北院工程建设公司消息,截至2024年8月,国能青豫直流二期项目吸热塔已建设至100米,主厂房完成第二层浇筑,定日镜立柱完成2万余根,定日镜安装完成4000余面。




项目通过两万多台定日镜将70万平米的阳光聚焦定日镜场,像一朵向日葵“注视”着太阳,精确的“追日”系统确保这一神奇的操作成为现实。项目采用熔盐塔式技术,配合长达12小时的熔盐储能系统,有效地将太阳能转换为电能,为青电入豫这条“绿电大动脉”注入了新的活力。




项目建设过程中,在西北院领导、院相关职能部门及新能源工程院的大力支持下,项目管理团队秉承着“提前策划、着重落实、过程管控、重质高效”的工作原则,团结一致、攻坚克难,在相关技术团队的指导下,通过改进施工工艺,注重技术创新等方式,持续提升主要构筑物的建设效率和外观质量,项目核心区域——常规岛——所有构筑物均进入快速建设阶段,项目质量控制、进度管理及安全文明施工管理等方面受到业主好评。在项目后续建设过程中,全体参建人员将持续做好各项履约工作,为项目按期并网奠定基础。

相关阅读
最新评论
0人参与
马上参与
