西北电建三公司承建!唐山海泰(吐鲁番)光热+光伏一体化100MW光热吸热塔顺利到顶
发布者:Catherine | 0评论 | 1456查看 | 2024-08-16 18:21:25

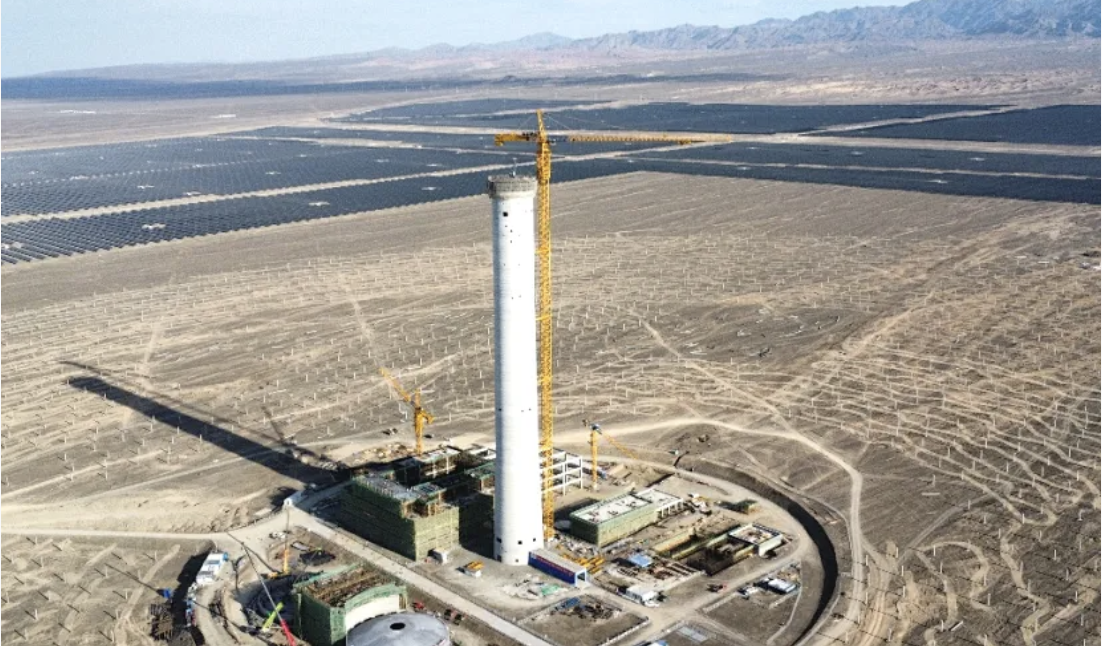

据西北电力建设第三工程有限公司消息,2024年8月10日上午10时16分,随着第116板最后一罐混凝土浇筑入仓,唐山海泰项目100MW光热工程项目吸热塔顺利到顶。


截屏2024-08-16 18.23.18.png唐山海泰项目100MW光热工程项目吸热塔顺利到顶


吸热塔的浇筑到顶,为光热项目的顺利推进奠定了坚实的基础。作为公司首个塔式光热项目,自项目开工以来,项目团队便以高度的责任感和使命感,投入到紧张而有序的施工当中。面对吐鲁番恶劣的气候环境,迎难而上,精心策划,科学组织,加强安全管理,确保施工过程零事故。后续将继续发扬西北铁军精神,全力以赴向后续的施工任务发起冲刺。


截屏2024-08-16 18.25.13.png

主厂房结构顺利封顶


2024年08月13日11点58分,唐山海泰光热+光伏一体化项目100MW光热项目主厂房屋面板混凝土浇筑完毕,标志着项目主厂房结构顺利封顶。


主厂房结构到顶,对项目部年度总体节点目标奠定基础,标志着接下来将全面进入设备安装和各楼层隔墙砌筑阶段。同时也为主厂房行车吊装及屋顶封闭创造条件。


据悉,唐山海泰新能科技股份有限公司光热+光伏一体化项目100MW光热项目位于新疆维吾尔自治区吐鲁番市高昌区北侧七泉湖镇,是新疆维吾尔自治区2022年第二批市场化并网新能源项目(吐鲁番市项目)的四个光热+光伏一体化项目之一,由中国能源建设集团西北电力建设工程有限公司总承包。项目采用光热+光伏一体化的形式,其中光热100MW,光伏900MW。该100MW光热发电项目采用塔式聚光集热系统,镜场面积为52.479万平方米,储热时长为12小时,吸热器中心标高为190米,额定输出功率为314MWt。100MW光热工程建筑安装工程由西北电力建设第三工程有限公司中标。

相关阅读
最新评论
0人参与
马上参与
最新资讯
