2025年,有望并网投运的光热发电项目盘点
发布者:xylona | 0评论 | 333查看 | 2025-03-14 09:01:09

2024年,中核玉门100MW菲涅尔光热项目、阿克塞汇东110MW塔式光热项目、西藏扎布耶源网荷储一体化综合能源站40MW槽式光热项目相继并网投运,实现新增光热发电装机共计250MW,而更多在建中的光热项目则将于2025年集中并网发电。

据CSPPLAZA统计,目前国内在建/推进中的光热发电项目共42个,总装机近5GW,集中分布在西部五省和东北一省,具体为青海8个、甘肃7个、吉林2个、新疆15个、西藏7个、内蒙古3个。

依据各项目的实际建设进度、各项目方对外宣称的投运时间,预计2025年将有如下17个,总装机超1.8GW的光热发电项目有望并网投运。(注1:仅统计商业化光热发电项目,如有纰漏,敬请指正;注2:以下是基于乐观情景下的预判,鉴于各种可能发生的情况的不可预测,实际能够投运的项目数量预计将低于本文的预测。)

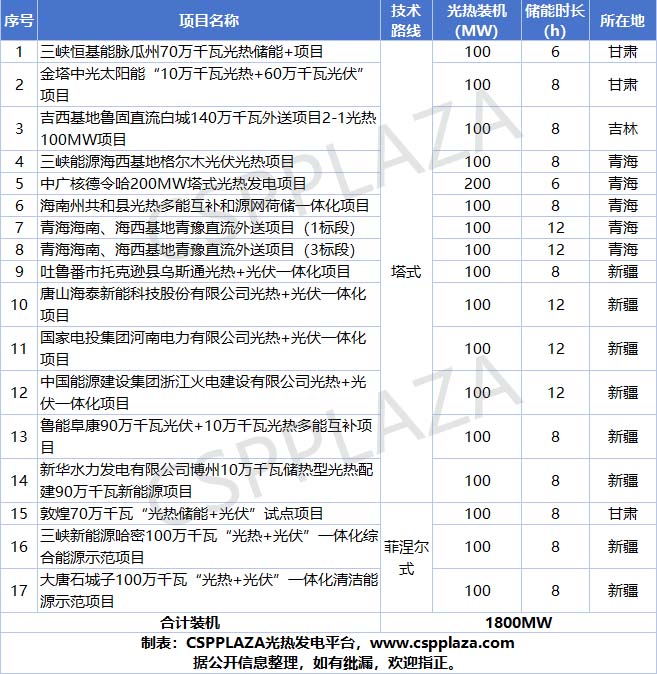

表:2025年有望并网投运的光热项目

附项目最新动态:

1、三峡恒基能脉瓜州70万千瓦光热储能+项目

本项目由三峡恒基能脉(酒泉)新能源发电有限公司开发建设,EPC为中国葛洲坝集团电力有限责任公司、甘肃省安装建设集团有限公司、恒基能脉新能源科技有限公司联合体。其中光热发电装机10万千瓦、光伏发电装机20万千瓦、风力发电装机40万千瓦。采用双聚光集热系统+一套储换热系统的双塔一机方案,目前电站建设已进入最后冲刺阶段。

2、金塔中光太阳能“10万千瓦光热+60万千瓦光伏”项目

项目由金塔中光太阳能发电有限公司开发建设,总装机规模70万千瓦,采用“光热+”的配置模式,包括光热10万千瓦,光伏60万千瓦,其中光热部分由浙江可胜技术股份有限公司组织建设,并采用其自主研发的塔式光热发电技术,配置8小时熔盐储能系统。2024年12月,10万千瓦光热主体工程已全部完工,正进行带电调试;60万千瓦光伏项目整体进度已达到80%,项目即将并网投运。

3、吉西基地鲁固直流白城140万千瓦外送项目2-1光热100MW项目

目前,中广核吉西基地鲁固直流10万千瓦熔盐塔式光热项目建设工作正在稳步推进,吸热塔混凝土筒壁已施工至170米(总高度189米),主厂房主体结构已封顶,汽轮发电机组已安装就位,预计2025年并网发电。该项目是东北地区首座光热电站,也是我国高纬度地区塔式光热技术的首例实践。

4、三峡能源海西基地格尔木光伏光热项目

本项目由三峡新能源格尔木发电有限公司负责开发,包括1000MW光伏发电项目和100MW光热项目。光热电站EPC总承包为首航高科能源技术股份有限公司、中国电力工程顾问集团西北电力设计院有限公司、中国电建集团四川工程有限公司、上海勘测设计研究院有限公司组成的联合体。2024年11月9日,厂用系统受电一次成功,标志着工程建设正式进入分系统调试阶段。

5、中广核德令哈200MW塔式光热发电项目

该项目位于青海省海西州德令哈市光伏(光热)产业园区,是国内在建光热储能配比率最高的光热储多能互补项目。其中,80万千瓦光伏发电已并网发电;20万千瓦光热是国内单体规模最大的塔式光热项目,目前吸热塔、主厂房主体结构已顺利封顶,各项设备安装工作有序推进。本项目由中广核太阳能德令哈有限公司负责开发,光热EPC为中国电建西北勘测设计研究院有限公司与、中电建湖北电力建设有限公司与西北水利水电工程有限责任公司联合体。

6、中电建青海共和100万千瓦光伏光热项目

本项目由海南州西北水电新能源有限公司负责开发,项目装机规模为1000MW,包括900MW光伏和100MW光热。光热EPC为中国电建集团西北勘测设计研究院有限公司。东方电气集团东方锅炉股份有限公司负责100MW光热发电项目的聚光集热系统和蒸汽发生器系统的建设工作。截至2024年底,光伏区完成整体建设进度的85%,光热区完成整体建设进度的42%。

7、青海海南、海西基地青豫直流外送项目(1标段)

本项目由国能青豫(共和)新能源开发有限公司负责开发,总规模为光伏90万千瓦和光热发电10万千瓦。光热EPC为中国电建集团西北勘测设计研究院有限公司、中国电建集团湖北工程有限公司组成的联合体。聚光集热系统设备由浙江可胜技术股份有限公司提供,采用30平方米的四边形定日镜。2月16日,光热项目发电机转子精准穿入定子;2月18日,高压高温熔盐电加热器正式装车发货,项目全面投产推进进入加速期,计划于2025年6月实现并网发电。

8、青海海南、海西基地青豫直流外送项目(3标段)

本项目由三峡皓日(格尔木)新能源有限公司负责开发,规划900MW光伏项目,配套100MW光热项目。光热EPC为中国电建集团西北勘测设计研究院有限公司、浙江可胜技术股份有限公司与中国能源建设集团浙江火电建设有限公司联合体。2024年12月,项目设备总体安装完成,目前处于全面试验调试阶段。

9、吐鲁番市托克逊县乌斯通光热+光伏一体化项目

本项目由托克逊电建睿达新能源有限公司负责开发,总装机容量1GW,包含100MW熔盐塔式太阳能热发电站和900MW光伏发电站。光热EPC为中国电建集团中南勘测设计研究院有限公司、中国水利水电第一工程局有限公司、中国电建集团核电工程有限公司、中国电建集团河北省电力勘测设计研究院有限公司联合体。2024年11月,光热项目全部14680面定日镜组装安装完成。计划2025年12月31日并网。

10、唐山海泰新能科技股份有限公司光热+光伏一体化项目

唐山海泰新能科技股份有限公司光热+光伏一体化项目100MW光热项目位于新疆维吾尔自治区吐鲁番市高昌区北侧七泉湖镇,是新疆维吾尔自治区2022年第二批市场化并网新能源项目(吐鲁番市项目)的四个光热+光伏一体化项目之一,由中国能源建设集团西北电力建设工程有限公司总承包。项目于2023年6月开工建设,占地面积27.34平方千米。项目总投资金额为55.67亿元,项目采用光热+光伏一体化的形式,其中光热100MW,光伏900MW,项目总体进度完成超过80%,正冲刺今年5月底的全容量并网目标。

11、国家电投集团河南电力有限公司新疆鄯善光热+光伏一体化项目

本项目位于新疆维吾尔族自治区吐鲁番市鄯善县七克台镇境内,由国家电投集团河南电力有限公司投资建设,总装机容量1GW,其中光伏装机容量900MW,光热装机容量100MW。100MW光热项目配置12小时熔盐储能,采用浙江可胜技术股份有限公司自主研发的塔式熔盐储能光热发电技术,并由可胜技术负责提供聚光集热系统集成供货。光热电站EPC为山东电力工程咨询院有限公司。2024年12月17日,全部16667面定日镜安装完成,聚光系统全面进入调试阶段。

12、中国能源建设集团浙江火电建设有限公司光热+光伏一体化项目

本项目位于新疆吐鲁番鄯善县七克台镇,是自治区2022年第二批市场化并网新能源项目,占地面积约30平方公里,项目总装机容量1吉瓦,其中光伏装机容量900兆瓦(交流侧),光热项目装机容量100兆瓦。光热发电项目镜场采用30平方米高精度智能定日镜,共计21865面,储热时长为12小时。由吐鲁番华新新能源有限责任公司负责开发,光热EPC为中国能源建设集团浙江省电力设计院有限公司、浙江可胜技术股份有限公司与浙江华业电力工程股份有限公司联合体。今年3月,项目完成15000吨储能熔盐共晶,并顺利推进至发电并网调试的二次升温阶段。

13、鲁能阜康90万千瓦光伏+10万千瓦光热多能互补项目

本项目建设90万千瓦光伏发电项目和10万千瓦光热发电项目,投资约60亿元,其中,光热发电储热时长可达8小时,每年可支持电网调峰135次。由阜康鲁能新能源有限公司负责开发,光热EPC为中绿可胜工程技术有限公司。2024年12月,项目已完成70%的整体工程进度,预计将在2025年底建成并网发电。

14、新华水力发电有限公司博州10万千瓦储热型光热配建90万千瓦新能源项目

本项目由新华博泰(博乐)电力投资有限公司负责开发,光热EPC为甘肃省安装建设集团有限公司与恒基能脉新能源科技有限公司联合体。2025年3月,项目发电机转子精准穿入。

15、敦煌70万千瓦“光热储能+光伏”试点项目

本项目包括600MW光伏发电和100MW熔盐线性菲涅尔光热发电工程,业主单位为国家能源集团甘肃电力公司、兰州大成科技股份有限公司;实施单位为龙源(敦煌)新能源发展有限公司,光热PC总承包为甘肃省安装建设集团有限公司。截止2024年12月底,已完成集热场基础建设工作和35%的钢结构安装工作,计划2025年夏季建成调试。

16、三峡新能源哈密100万千瓦“光热+光伏”一体化综合能源示范项目

本项目总装机容量100万千瓦,分别为10万千瓦“线性菲涅尔”光热储能电站和90万千瓦光伏电站。由中国三峡新能源(集团)股份有限公司负责开发,设计施工总承包为中国电力工程顾问集团西北电力设计院有限公司、中国能源建设集团华中电力试验研究院有限公司联合体。2024年12月30日,集热场钢结构工程顺利完工,预计今年6月底并网发电。

17、大唐石城子100万千瓦“光热+光伏”一体化清洁能源示范项目

本项目总装机规模100万千瓦,其中储热型光热发电装机容量10万千瓦(储热时长8小时,采用熔盐线性菲涅尔式技术路线),光伏发电装机容量90万千瓦。由大唐哈密风电开发有限公司负责开发,光热EPC为中国电力工程顾问集团西北电力设计院有限公司、西北电力建设第三工程有限公司联合体。2月26日,项目核心部件“高品质反射镜”首件成功下线,光热项目计划于今年11月投产。
