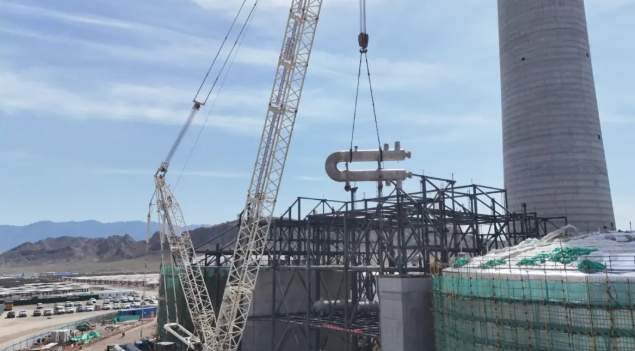

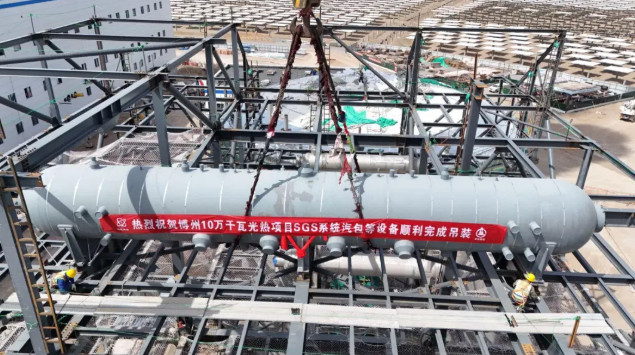

据CSPPLAZA平台会员单位——甘肃省安装建设集团有限公司消息,5月28日,新疆博乐10万千瓦光热项目蒸发器、汽包、过热器、再热器、预热器等核心设备顺利吊装完成,SGS大件设备吊装全部完成。
吊装前,项目部积极准备,提前策划,制定了周密的施工技术方案,组织业主、监理及项目部人员进行安全技术交底。吊装过程中,在业主、监理及项目部人员全程见证下,各专业人员齐心协力,高效配合,最终各大件顺利就位。
目前,项目已全面进入施工高峰期,空冷岛、化水车间、辅机冷却塔、综合水泵房等单体已完成,进入消缺调试阶段。主厂房汽轮机及辅机设备已完成,管道安装完成95%;吸热器下部钢架已完成吊装,正在进行中部钢架吊装及上部钢架组装;吸热器管屏电伴热已完成,正在进行保温工作;塔内熔盐管道已开始安装。
进入建设新阶段,项目部将围绕厂用电受电里程碑节点目标,同步推进工程建设和生产准备工作,为项目顺利投产并网发电拉满工程“进度条”。
博乐光热项目位于新疆维吾尔自治区博尔塔拉蒙古自治州博乐市达勒特镇,占地面积204万平方米,由新华发电投资,甘肃建投安装公司、恒基能脉联合体承建。项目采用熔盐塔式技术路线,配备13402面定日镜,将53万平方米的光照集中起来,通过熔盐储能系统,使夜间、阴雨天也能源源不断产生绿色电能。光热电站建成后,年均可发电量1.72亿千瓦时。
