新疆光热发电市场全景一览
发布者:Catherine | 0评论 | 469查看 | 2025-09-24 09:06:35

9月18日,三峡集团哈密100万千瓦光热+光伏一体化综合能源示范项目全容量并网发电,项目配置90万千瓦光伏+10万千瓦熔盐菲涅尔光热发电系统。

这是新疆地区已建成的第5个光热发电项目,第4个风光热一体化项目,实现总投运光热装机达到450MW。新疆,正愈发成为光热发电的热点市场。

1

新疆:在建光热装机全国第一

图:全国在建光热发电项目统计

据CSPPLAZA最新数据统计,当前全国在建光热发电项目(有实际建设动态的项目)总装机2450MW,其中新疆以1150MW的装机规模领跑,占比约47%。

图:我国已投运商业化光热电站统计

对于已投运装机,目前甘肃省的规模最大,达610MW;新疆紧随其后,为450MW。

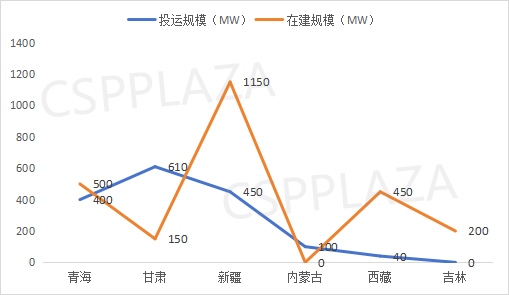

图:各省投运/在建商业化光热发电项目规模

2

央国企扎堆布局

截至目前,国家电投、大唐、华电、华能、三峡、中国能建等多家央国企已落子新疆,在哈密、吐鲁番、精河等区域布局开发风光热一体化项目。

图:在新疆布局光热发电项目的央国企

3

塔式熔盐占主导地位

图:新疆地区在建/投运的光热项目技术路线统计

新疆地区在建/投运的16个光热发电项目中,有13个项目都采用了塔式熔盐技术路线,占绝对主导地位。

4

关键驱动力:政策+资源

在风光热一体化项目开发时代,新疆光热市场的关键驱动力,主要源于其明确的配比政策。

2022年3月4日,新疆发改委对外发布《服务推进自治区大型风电光伏基地建设操作指引(1.0版)》,提出配置新能源规模=4小时以上时长储能规模×4,如:建设10万千瓦/40万千瓦时(4小时时长)储能规模,可配置新能源规模=10×4=40万千瓦;若建设10万千瓦光热发电项目,则可配置90万千瓦光伏项目。

这对储能的时长要求提高到了4小时以上,同时,相较于配置4小时的其它储能技术,配置同等装机的光热发电可以拿到超过2倍的新能源开发指标。在此框架下,配置光热的一体化项目的整体经济性显著增强。

较于其他省区,新疆明确的光热配比支持政策,直接推动了光热项目在新疆的布局和落地。2022到2023年间,诸多项目投资方积极布局新疆市场。

此外,新疆光热市场的崛起,亦得益于其独特的资源禀赋。

新疆坐拥全球顶级的太阳能资源禀赋,其核心区域的资源条件与开发潜力均处于国际领先水平。其太阳能资源理论蕴藏量达22.6万亿千瓦时,技术可开发量更是高达32.09亿千瓦,为大规模光热发电项目提供了天然条件。

其中哈密地区作为新疆太阳能资源的核心富集区,年平均日照时数高达3380小时,部分站点实测峰值超3450小时。中能建哈密项目负责人就曾坦言,尽管当地存在风沙大、施工窗口期仅7个月的挑战,但优质的光照资源足以抵消这些不利因素,保障项目具备优异的发电效率。

另外,新疆广阔的戈壁和荒漠地区集中连片,为光热电站的规模化布局提供了理想的土地资源。同时,新疆还探索出“发电+生态修复”的双赢模式。通过光伏板减少地表蒸发、定日镜反射光抑制荒漠化,在发电的同时改善当地生态环境,实现新能源开发与生态保护一举两得。

展望未来,以新疆光热项目布局的核心区域哈密市为例,该市最近发布的光热发展规划显示,到2027年实现光热装机容量将达到1000MW,2030年实现4000MW,2035年突破10000MW,形成千万千瓦级示范基地,这一规划为新疆光热市场的发展提供了明确的增长预期。

但也要看到的是,国家发改委136号文发布之后,新能源上网电价政策尚不明朗,新疆发改委于6月22日发布了新疆版“136号文”,未来的电价水平将在很大程度上取决于市场竞争以及每年一度的机制电价竞价结果,这对新疆后续的光热发电项目投资带来了不确定性。
