两大里程碑工程已顺利完成!博州10万千瓦储热型光热配建90万千瓦新能源项目进入投产前冲刺阶段
发布者:Catherine | 来源:博尔塔拉融媒体中心 | 0评论 | 279查看 | 2025-10-18 21:51:33

据博尔塔拉融媒体中心消息,近日,总投资约62亿元的博州10万千瓦储热型光热配建90万千瓦新能源项目化学除盐水调试与厂用电受电两大里程碑工程已顺利完成,标志着这一重大新能源项目全面进入投产前冲刺阶段。

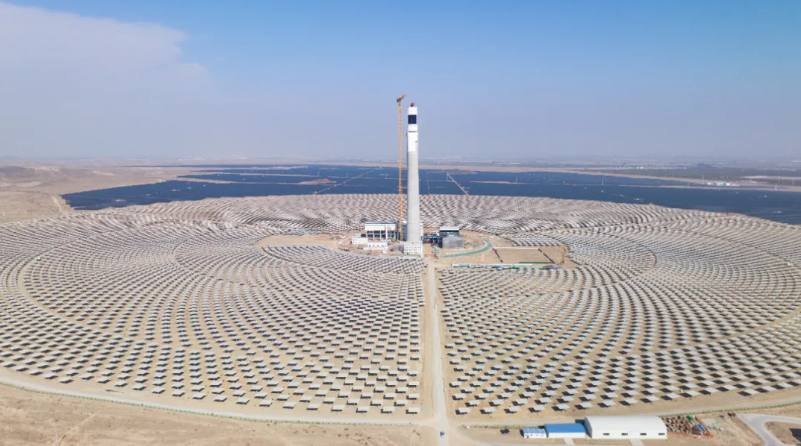

10万千瓦熔盐塔式光热储能电站配建90万千瓦新能源项目全景图


10月16日,项目建设现场繁忙而有序,工人全力以赴推进厂区道路及附属基础设施的施工,技术人员穿梭其间对设备进行联动调试,13402面定日镜在秋日阳光下熠熠生辉。

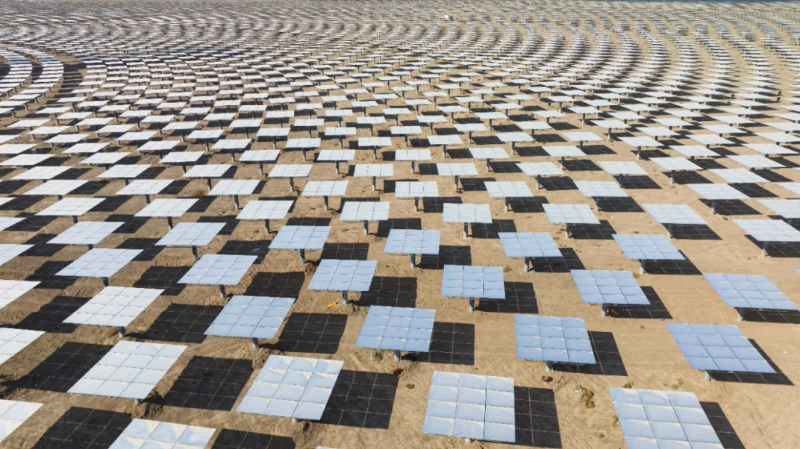

定日镜


据项目承建单位甘肃省安装建设集团有限公司博州光热项目总工程师周佩介绍,截至目前,项目已完成两大施工节点:8月30日,完成化学除盐水的调试工作,并制出合格除盐水;9月30日,完成厂用电受电,为项目调试工作奠定基础。13402面定日镜已完成96%安装、92%调试,基本安装就位。项目计划于11月进入联调联试阶段。


博州10万千瓦储热型光热配建90万千瓦新能源项目位于博乐市达勒特镇和博乐四台地区,占地面积约3.6万亩,采用了先进的塔式光热技术。作为整个光热系统的核心,吸热塔总高度219.5米,其中塔体高178米,顶部吸热器高41.5米,是目前区域内的标志性构筑物。如今,吸热塔本体及吸热器已全部安装就位,塔内管道、电梯等设施也已安装完成,目前施工人员正进行管道电伴热和保温施工,即将启动冷态循环试运。

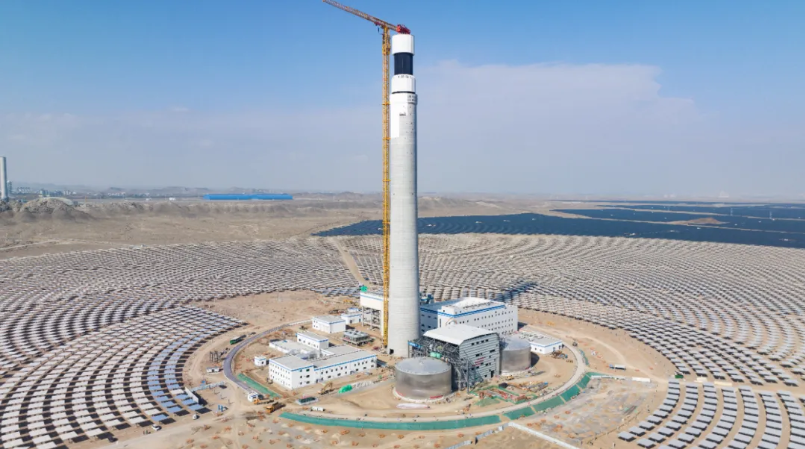

10万千瓦熔盐塔式光热储能电站项目吸热塔


在工程快速推进的同时,生产运营准备工作同步落地。新华博泰(博乐)电力投资有限公司机电物资部经理吴小雄表示,目前项目运维团队已全面进驻,办公楼、宿舍楼、餐厅、科技楼、体育馆等配套设施已投入使用,集控室及各类电子控制设备也已启动运行。“从人员培训到设备联调,12月底并网前的各项准备工作正按计划有序推进,确保项目投产后即可实现高效运营。”吴小雄说。


集控室内,技术人员正对各项控制设备进行深度联调。国网博尔塔拉供电公司技术团队针对并网流程、运行规程等关键环节提供了详细指导,确保项目满足并网技术要求、符合电网安全运行标准。

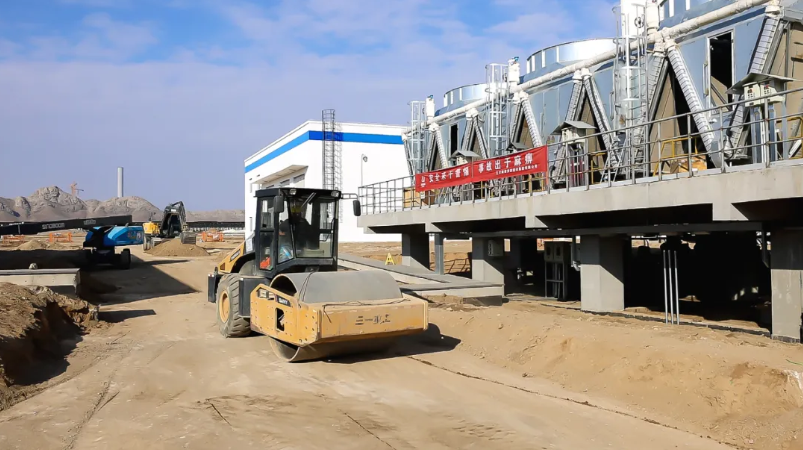

项目施工现场


“该光热发电项目能匹配博州电网的晚高峰用电需求,且能有效提升电网消纳、可再生资源能力,保障电网安全稳定运行。我们将对项目进行定期跟踪,开展并网业务指导,满足合规化要求,确保度冬期间顺利入网。”国网博尔塔拉供电公司电力调度控制中心方式计划室主管李娟说。


该项目建成后,预计年收入达5.3亿元,年节约标煤约92.24万吨,减少二氧化碳排放量约109.84万吨。目前,500余名建设者正开足马力冲刺,全力确保这一集光热发电、光伏发电、储能于一体的综合性清洁能源项目如期建成,为新疆能源结构转型升级和“双碳”目标实现提供有力支撑。


据此前报道,该项目位于新疆维吾尔自治区博尔塔拉蒙古自治州博乐市达勒特镇,占地面积204万平方米,由甘肃省安装建设集团有限公司、恒基能脉新能源科技有限公司联合体PC总承包建设。项目采用熔盐塔式技术路线,配备13402面定日镜,将53万平方米的光照集中起来,通过熔盐储能系统,使夜间、阴雨天也能源源不断产生绿色电能。
