CSPPLAZA光热发电网讯:德国宇航局(DLR)当前正在为摩洛哥瓦尔扎扎特在建的首个160MW的NOOR1槽式电站、南非在建的50MW的Bokpoort槽式电站拟采购的集热管和反射镜核心产品作性能和耐久性等质量测试。
该测试工作由DLR的研究人员和西班牙环境能源技术研究中心(CIEMAT)合作进行,他们是受上述两大项目的EPC商委托,按设备采购招标规定的相关标准进行的这些测试。

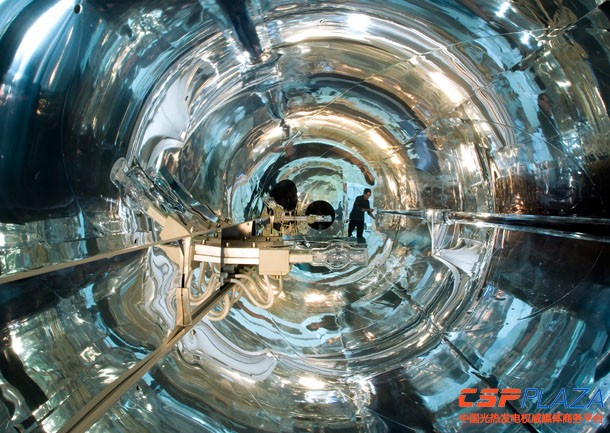

图:研究人员正在进行测试
摩洛哥NOOR1电站和南非Bokpoort电站均由Acciona Energia、SENER和TSK组成的联合体负责工程总承包。通过委托DLR和CIEMAT对关键组件进行质量控制是评估一个太阳能热发电站的组件质量和寿命的第一步。
槽式光热电站的效率、发电产能以及寿命很大程度上取决于反射镜和集热管的质量,这两种组件是槽式光场系统的核心部件。SENER对此十分重视,其认为对这两种组件进行质量检测是保证电站建成成功完成的重要步骤,SENER表示,“DLR的质量控制使我们能够确保选购到最好的组件供应商,他们还能够帮助我们准确评估光热电站的运行性能和寿命。”
DLR太阳能研究中心的研究者们在DLR位于科隆的QUARZ中心对相关设备性能进行测试,主要对集热管的热损和光学效率进行评估,其对反射镜的测试则主要集中于反射率、耐久性和型面检测。“这些质量检测都遵循DLR为多年来受制造商所认可的标准流程进行。”DLR项目经理Johannes Pernpeintner表示。
在确定最终的反射镜和集热管的供应商之前,除了进行这些质量检测外,SENER还需要了解这些组件何以经得起25年的使用寿命?其老化迹象会以什么样的预期形式出现?为此,上述电站的EPC商和DLR、CIEMAT共同来定义这一测试的方法和质量标准。其中集热管的加速老化测试的途径之一是将被测集热管加热到480摄氏度的高温,这超出了槽式电站集热管的正常的400摄氏度的运行温度,并在此高温下持续1000小时(约41天),同时,在此过程中必须经过100个过热和速冷循环的测验,来评估其老化程度。
这种长期的测试方法同时被用于对集热管的玻璃管和钢管的封接处的波纹管进行测试,波纹管是一种具有弹性的、类似于六角形手风琴风叶的软性构件,其主要功能是抵消玻璃管和钢管在高温运行下产出的膨胀力,保证集热管的真空度,不因热胀冷缩而破裂。Pernpeintner表示,“我们在力学性能试验中对波纹管进行至少1000倍的拉伸和压缩,这相当于集热管在大约25年的寿命期内必须能够应对的运行挑战。”这些测试同时在DLR位于科隆的QUARA实验室和西班牙PSA的OPAC实验室进行,PSA是DLR和CIEMAT合作建设的光热发电场外测试中心。
反射镜的寿命测试也在OPAC实验室进行,研究者们在那里研究由于风沙侵袭对反射镜造成的机械磨耗,通过人工模拟搭建一系列的气候环境来测试反射镜材料的性能。虽然标准规定对10*10平方厘米的反射镜进行这一测试即可,但研究者们根据SENER的要求,同时也在科隆的TUV莱茵集团(TÜV Rheinland)对整块完整的槽式反射镜进行盐雾测试,来对反射镜的边缘腐蚀问题进行评测。Pernpeintner表示,“创新的老化性测试使我们可以提供给产品制造商以有价值的实验结果反馈,通过这些反馈他们可以进一步提高他们的产品性能和质量,这些是对反射镜进行标准老化测试的重要一步。”
摩洛哥规划到2020年实现2GW的太阳能发电装机,NOOR1电站是摩洛哥瓦尔扎扎特500MW太阳能发电园区的首个太阳能热发电项目,由沙特国际电力公司ACWA与西班牙Areis、TSK、Acciona Energia和Sener组成的联合体中标。摩洛哥即将开发建设的还有NOORII和NOORIII两大光热发电项目。2013年5月10日,NOOR1电站正式开工建设,目前该项目正在稳步推进中,预计2015年建成投运。
南非Bokpoort光热电站于2013年9月25日正式开工,是南非可再生能源独立电力采购计划REIPPP第二轮唯一的光热发电项目,电站装机50MW,配9.3小时储热。ACWA和其南非合作方SolAfrica公司组建的联合体中标,但电站EPC也为Acciona Energia、SENER和TSK组成的联合体。南非REIPPPP计划实施下的总的光热发电项目装机现已扩大到400MW。
