发布者:本网记者Spark | 来源:CSPPLAZA光热发电网 | 0评论 | 5352查看 | 2014-10-30 17:45:00
CSPPLAZA光热发电网讯:本网记者今日获悉,由中阳集团北京国投军安投资管理有限公司(以下简称“国投军安”)投资开发建设的张家口64MW槽式光热发电项目的先期配套工程现已取得显著进展,目前在项目所在地已可以看到相关配套工程的雏形。
据悉,该项目于今年7月6日举行开工奠基仪式,8月2日开始办公楼基础开挖,8月19日组织进行现场施工图会审。截至10月29日,已完成办公楼主体框架3层浇筑;综合服务楼一层浇筑;动力中心地下一层浇筑,水暖电管线预埋工程同步完成。
该配套工程项目总投资约3500万元,包括办公楼(七层计9997㎡,建筑高度31.8米)、综合服务楼(三层计2589㎡)、动力中心(二层计851㎡)建筑、装修及总平室外工程,预计到2016年2月10日完工。

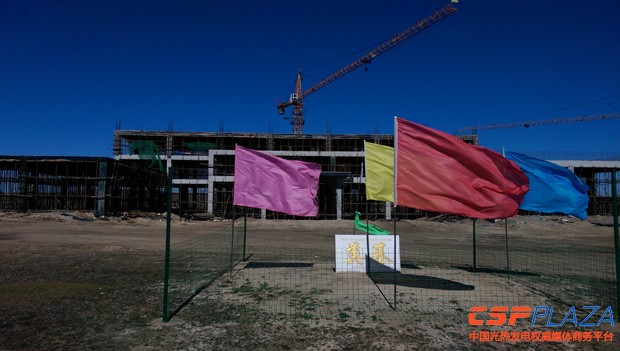

图:综合服务楼

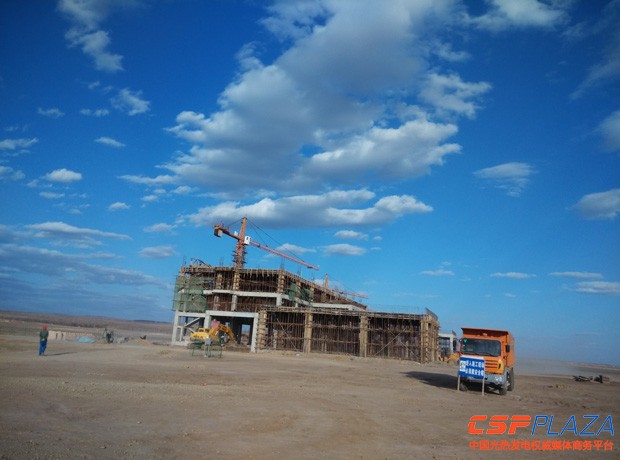

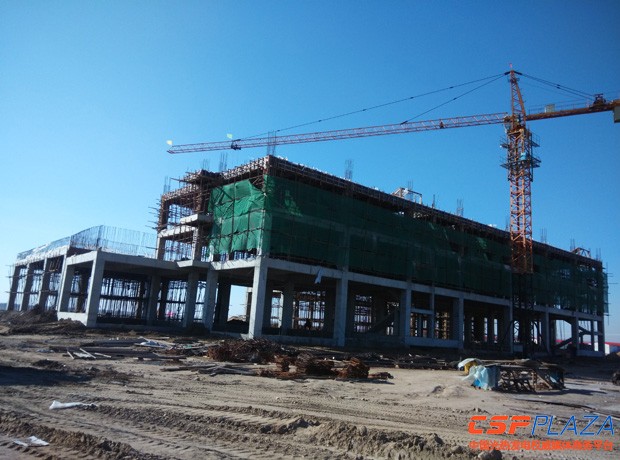

图:综合楼及动力中心
国投军安董事长杨玉荣此前介绍称,“该64MW光热电站分两期进行,一期建设办公楼等设施和一个1MW的小型光热示范电站,二期推进64MW大型电站的建设。”目前一期工程正在稳步推进中。
图:效果图
该电站选址于河北张家口察北管理区以北约15公里,拟引进国际领先的槽式光热发电技术,配置16小时的超长熔盐储热系统,将可实现24小时持续稳定发电,年发电小时数可达5470小时,设计年发电量高达3.5亿度。
