CSPPLAZA光热发电网报道:飞机在德令哈机场平稳降落,走出舱门,阳光刺入双眼,让饱受雾霾之困的人恍然间有种隔世之感,机场尽头是无尽的戈壁延伸至天际,阳光、荒地,金色的世界,这里似乎天然是为太阳能行业而存在的。
从机场乘车去往市中心,远方的两束亮光扑入眼帘,中控太阳能技术有限公司副总工程师徐能告诉记者,那就是中控德令哈10MW示范电站的两个集热塔。而此时,我们距离中控项目的直线距离还有25公里。这也间接证明了德令哈当地的空气透明度是非常好的。
但即便坐拥较好的自然资源条件,在德令哈开发光热电站仍然面临一些隐忧。德令哈辖区面积2.77万平方公里,总人口仅12万,是以蒙古族和藏族为主体的多民族聚居区。当地DNI辐照约2000kWh/平方米.年,属我国太阳能资源一类地区。海拔近3000米,属高原大陆性气候区,具有高寒缺氧、空气干燥、少雨多风、昼夜温差大等特点。虽然气候环境较为恶劣,但也算是中国适合开发光热发电项目地域的普遍特点。
图:德令哈机场环境
这个行业也早已接受了这一客观自然环境,在德令哈周边广袤的戈壁滩上,多个光热发电项目的选址已经圈定,包括中广核德令哈槽式电站、中控德令哈塔式电站、国电投黄河公司与BrighSource和上海电气合作开发的2*135MW塔式电站、国电电力50MW槽式电站、三峡新能源50MW项目、亚洲新能源50MW塔式电站、博昱新能源50MW槽式电站等众多项目。同时,更多的项目开发商正在这里积极寻找机会,欲图圈占更多光热项目资源。
电网消纳和接入能力有限
但不容忽视的问题是,德令哈本地电力消纳能力极为有限,当前的电网接入条件也较为落后,这为未来的电力送出埋下了隐患。多个光热项目所在地的西出口新能源产业园区目前仅有1座110KV汇集站(柏树变),由于该汇集站间隔有限,加之德令哈地区大电网设施较为陈旧,难以充分接纳光伏光热新增发电量。
中控德令哈10MW项目2013年7月并网,但由于当地接入有限,远距离接入又需企业自掏腰包投资上千万元建设输电设施,最终被迫接入低等级的当地农网,接入容量仅5MW,但据海西州能源局方面人士表示,几个月前这一问题已经得到解决,中控项目的电网接入容量目前已不再受限。同时,德令哈方面也规划将上述110kV汇集站升级至330kV,以进一步增大接入能力。另外一个细节是,记者在中广核50MW项目地看到,同样由于电网问题,项目地工人的日常用电只能靠柴油发电机满足,这为电站建设造成了不小困难。
图:中广核德令哈50MW项目场址
据了解,德令哈西出口太阳能产业园现有300MW光伏和50MW光热项目正在办理电网接入手续,为接入更高等级的由青海省发展投资有限公司建设的新的330kV升压站,然后并入主网,十几个太阳能项目的业主方正在和海西州能源局筹划共同出资建设110kV升压站,拟按项目装机比例出资建设,打通上网通道。
虽然光热发电的电能质量以稳定、可持续、并网友好为竞争优势,但这并不代表光热发电就不会面临光伏的限电问题。如若因电网消纳能力不足、外送通道欠缺等客观环境问题而导致限电,则对光热项目的收益将产生巨大影响。浙江中控太阳能技术有限公司董事长此前在接受CSPPLAZA记者采访时就感叹道,“好不容易投入巨资建成光热电站,但因为当地电网接纳能力有限而限电弃电,这是很令人遗憾的。经济帐做得再好,如果不能满负荷发电,最终还是没有经济效益。因此,送出通道的建设必须要尽快完善。”
其他细节问题不容忽视
另外,高海拔、严寒、风沙、全年可施工期较短、高原反应、本土化人才欠缺、物价较高等也是在德令哈开发光热发电项目所面临的不利因素。当然,这也很大程度上代表了在中国西部开发光热电站的普遍环境。
因地处高原,在德令哈建设光热发电项目的施工期较短,冬季11月到来年的4月份有大约5个月的时间地表上冻,不适宜进行土建施工,进行其它系统安装工作虽理论上可行,但实际上因气候寒冷,工人工作效率会随之大大下降,导致建设成本上升。中广核德令哈50MW电站的光场EPC招标施工期设定为330天,包括Abengoa等公司多认为在德令哈的环境条件下,这一工期设定太短。

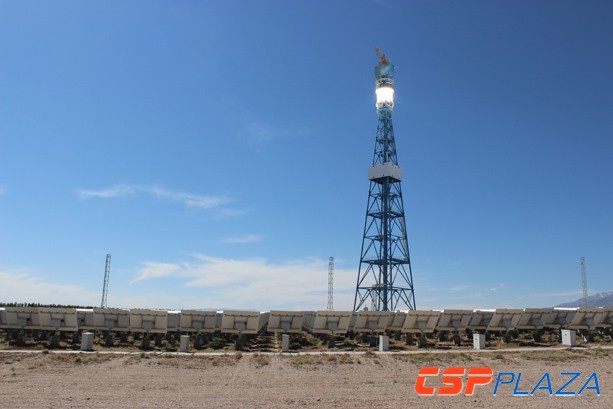

图:中控德令哈示范电站
不少外地人都或多或少地会出现一定程度的高原反应,并无法长期适应当地的生活。徐能在此前举办的德令哈太阳能热发电专项培训期间就表示,“找外地人在这里运营电站,让他们一年到头都待在这里,很少有人能长期待下去”。因此,必须找本地人。金建祥在此前一公开场合发表演讲时表示,“中控太阳能在建设项目之前就意识到了这一问题,提前两年与当地的职业学校联合办学,培养运行维护技术人员。”目前,中控电站的运维人员几乎全部都是本地人。
但是,在项目建设过程中,本地工人难于管理的弊病也比较突出,当地人多为藏族或蒙古族,长期以来的游牧文化造成了其“手里有钱就出去花、手里没钱就来干两天活”的生活特点,对光热项目建设而言,在建设高峰期需要大量工人,雇佣外地工人成本较高,本地工人又较为懒散。这可能也是项目管理必须考虑的一个问题。
同时,德令哈当地的项目用地地价问题也需关注。青海博昱新能源有限公司副总经理李波目前正在为青海博昱德令哈50MW电站跑前期手续,他希望赶在今年年底前将土地手续办好,把征地补偿款交付,原因是青海省今年7月份下发了《关于公布调整更新后的青海省征地统一年产值标准和征地区片综合地价的通知》(政(2015)61号),自2016年1月1日起执行新的地价标准,明年将从1408元/亩涨至1815元/亩。届时博昱50MW项目的征地补偿款比今年将要高出约30%左右。
再者,当地物料价格较高的问题也需考虑。李波对本网记者表示,零配件物料产品价格较高是在当地组装集热器面临的一个问题,同样一个螺母,德令哈本地的价格要比在成都本地采购贵一倍左右,青海博昱在德令哈建有一个光热设备加工工厂,李波表示,未来将尽可能地从内地采购辅料设备以节约成本。
但必须承认的是,德令哈仍是在中国开发光热发电项目的首选地之一,一些客观的非自然因素如能得到有效解决,在对抗自然环境方面能有更好的应对方案,在德令哈开发光热电站会更加顺畅一些。中控10MW示范电站的建设为在德令哈建设塔式电站应对自然环境问题积累了丰富经验,对任何一个欲在德令哈甚至中国整个西北地区建设光热电站的项目方而言,中控的经验都值得借鉴。
