发布者:本网记者Crystal | 来源:CSPPLAZA光热发电网 | 1评论 | 5079查看 | 2015-11-08 18:58:00
CSPPLAZA光热发电网报道:印度的光热发电产业近一年来发展滞缓,自信实电力125MW的菲涅尔光热电站等几个光热发电项目投运以来,近一年来没有取得多大的进展。
相关方面正在寻求让已投运的电站实现最大化的产能输出,以增大光热发电相对于光伏的竞争力。
截至目前,印度125MW的菲涅尔光热电站已经投运一年有余,这是亚洲最大的光热发电项目,位于拉贾斯坦邦的Dhursar。目前,该项目的EPC方Areva和业主方信实电力正在致力于提升其发电产能,并将其稳定在最大化的水平上。
这个菲涅尔电站是印度光热发电产业最具代表性的一个项目。其PPA协议电价为11.97印度卢比/kWh(约0.18美元/kWh),售电期限为25年。
该电站在2014年11月份正式并网投运,是印度尼赫鲁国家太阳能发电计划(JNNSM)第一期七大光热发电项目中第三个实现投运的光热电站,JNNSM计划到2022年实现20GW的太阳能发电装机。

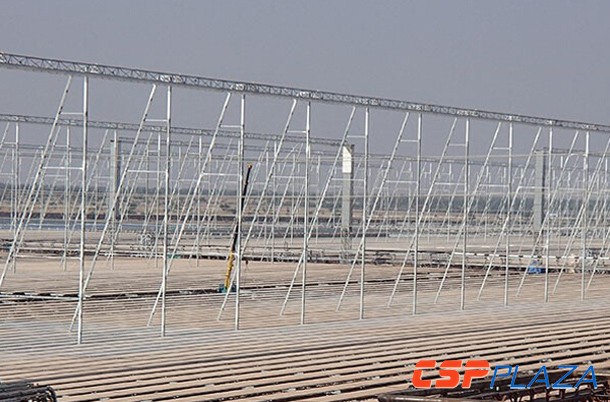

图:印度已投运的Megha槽式电站
据CSPToday今年10月份的数据显示,这七大光热项目中到目前为止,仅投运了三个,其余四个仍未实现投运。
印度政府在2015年2月份又宣称要在2022年实现175GW的可再生能源发电装机目标,其中100GW为太阳能,60GW为风电,10GW为小型水电,剩余5GW为生物质能。这一规划比JNNSM更大。但现实是,目前印度仅有4GW多的太阳能发电装机,距离这一目标还十分遥远。
上述100GW太阳能发电新增装机包括40GW的屋顶光伏发电和60MW的中大型太阳能电站。光热发电可通过持续可调的电力输出,与光伏发电共同推进印度太阳能发电装机的长期增长。
印度政府在2014年12月份曾经宣布计划开发一些大型的太阳能发电园区,至2019年完成25个太阳能园区建设,每个园区的装机在500MW甚至更多,但其并未说明是集中于光伏还是光热。

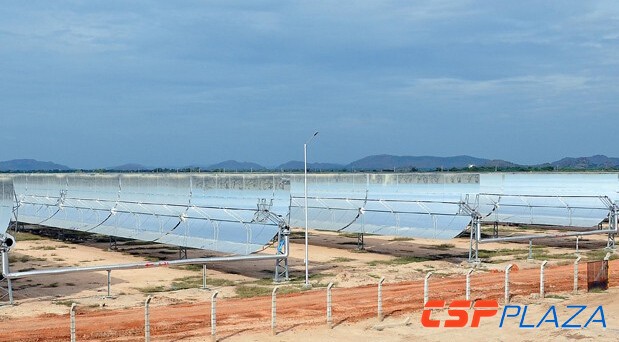

图:印度已投运的125MW菲涅尔电站
信实电力在开发这个125MW菲涅尔电站时遇到了多方面的挑战,包括比预期低的DNI数据。据NREL数据显示,该项目所在地的年均DNI在2150~2260kWh/m²,但实际上仅仅1850~1950kWh/m²。
同时,Areva退出CSP产业也给该项目带来了一些问题。
目前除了这个125MW项目,全球仅仅有47.7MW菲涅尔项目建成投运,只有西班牙装机30MW的Puerto Errado2项目的装机在5MW以上。
信实电力太阳能业务开发助理经理Chetan Pathak表示,“因为这是第一个如此大规模装机的线菲电站,该技术在实践中需要应对的挑战仍有待观察。”目前该项目的出力平均可以达到100MW,另外25MW作为备用容量。
据气候政策倡议咨询集团旗下的San Giorgio集团2014年的一份报告显示,“相关条款约定Areva应保证前五年该项目光场的运行表现实现预期设计,如果不能达到,其应补偿项目开发商在PPA协议下应获得收益的损失。”
Rajasthan可再生能源集团的Gopal Somani表示,“行业也一直在紧密地观察该项目的进展,同时也是在观察大规模菲涅尔系统的实际运行表现”。
虽然印度方面宣称目前该项目的实际运行表现良好,但CSP行业的不同人士对此的看法仍有不同,有些人认为菲涅尔系统不够高效,无法支撑其实现满负荷运转,也有人认为完全没有问题。
图:印度已投运的Godawari槽式电站
Gujarat Solar One是印度在建中的一个槽式电站,该电站是印度首个采用储热技术的电站,位于古吉拉特邦的Rapar,但该项目并不隶属JNNSM计划。
该项目最初计划于2013年四季度就投运,但到目前为止仍未能投运,项目开发商Cargo Power电力和基建公司的项目开发总裁Vimal Kumar表示,“该项目因土地征用问题而拖延。”该问题最近已经解决,在今年10月份该项目再度进入建设阶段,预计到2017年3月份能并网投运。
Kumar表示,“印度政府当局十分关心该项目的进展,因为这是印度第一个带储热的光热电站。”
印度光热发电产业正处于学习曲线的上升阶段,光伏发电的低价也是印度光热项目开发面临的一个重大挑战。
JNNSM计划到2022年同时实现太阳能发电平价上网。
对未来的CSP项目开发而言,问题是光伏发电的装机增长在驱动其成本继续下跌,已远低于光热的成本。
信实电力的太阳能发电业务助理经理Chetan Pathak表示,“印度CSP市场在JNNSM第一阶段计划下并未实现繁荣,行业的焦点在光伏上而非光热上。”
Pathak还说,“印度光伏发电的招标电价已经低至5.05卢比/kWh(0.07美分/kWh),这远远低于CSP,使CSP无法与光伏竞争。”
除了价格之外,印度中央和各邦政府对太阳能项目的招标,给予的完工时间一般仅12~15个月,对光热发电项目而言,这是难以完成的。
Kumar表示,“尽管面临光伏的竞争压力,但成功的CSP项目仍能为其未来奠定基础,现在我们需要一批成功的CSP项目。一旦我们的项目建成,政府、开发商、银行就会对CSP项目的价值另眼相看,我们相信储热型CSP是可调新能源发电的唯一路径。”Kumar的信心来自于CSP的可储能价值。
Somani则表示,“CSP的腾飞只是个时间问题,当更多的CSP项目成功建设,中国供应商的加入,CSP的成本可以得到进一步削减。”
Somani说,“我对印度CSP的市场是乐观的,印度有好的太阳能资源和政府的大力支持,目前JNNSM计划下已建成的三个项目已经证明了其可行性。”
印度Megha工程基建公司(MEIL)开发的一个50MW的槽式光热电站于2014年11月13日投运,Godawari绿色能源公司的50MW槽式电站则在2013年6月5日投运,信实电力125MW菲涅尔光热电站于2014年11月投运。这是印度目前已投运的三个光热电站。
最大的相同点,或许也是最大的不足之处是,上述已投运的三个项目均未配置储热,配9小时储热的Gujarat Solar One槽式电站尚未正式投运。这可能是导致印度对光热发电的价值未有理性认识的一大原因。而当下,印度需要的是用储热型CSP项目的成功来证明CSP的独特价值,以此为CSP赢得发展空间。
