青海博昱新能源有限公司(简称博昱新能)德令哈50MW槽式光热发电项目于2015年12月26日正式开工。今年以来,博昱新能加快了建设进度,场平、电站设计、手续办理及集热场装备制造等各项工作正有条不紊地进行着。博昱新能力争把该项目建成中国第一批正式并网发电的50MW级光热发电站。
该项目位于德令哈市以西10km左右,315国道北约7km处。项目装机容量为50MW,将配置9小时熔盐储热系统。以下是该项目各项工作的最新进展:
土建工作
先行的场平工作分成9个台阶作业,目前1、2、3、7、8、9号台阶全面施工,现场上百辆工程设备同时作业,进展顺利。场平工作预计4月份完成,5月份可以进入混凝土施工阶段。

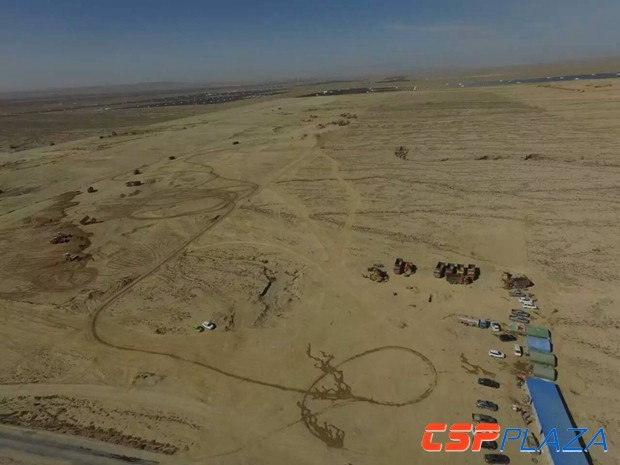

图:场平现场
电站设计
电站初设于3月1日开始,博昱新能已经开始与哈汽、东汽、东锅、太阳宝、百吉瑞等光热行业内厂家进行技术接洽,初设工作预计在4月份内完成。
图:初设现场
手续办理
青海博昱已经完成了电站用地的农牧民征地赔偿金的全部支付,完成了土地报建所需的全部手续,预计在2016上半年可以获得划拨土地使用证。

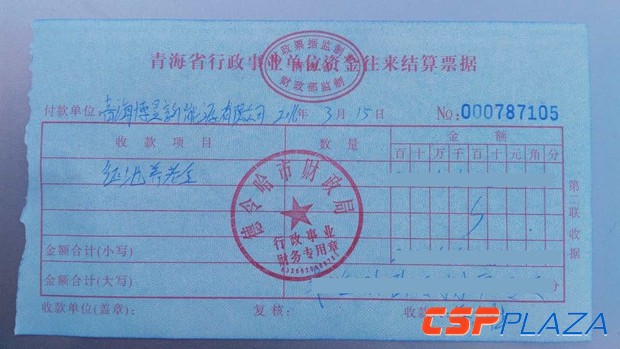

图:手续回执
集热场装备制造
对于该项目集热场装备,博昱新能已经生产了上千套钢结构立柱,准备在集热器基础完成后,开始进场进行集热器立柱的施工。后续生产工作已经纳入生产计划。

图:生产备货
电站实验平台
经过一个冬天的运行测试,经历了低温、风沙、大风等极端天气的考验,收集了非常重要的实验数据,对产品改良、电站建设起到非常重要的指导作用。

图:实验平台航拍
