2016年甘肃光伏保障收购年利用小时数仅400小时
来源:CSPPLAZA光热发电网 | 0评论 | 8471查看 | 2016-08-19 09:40:00
  CSPPLAZA光热发电网讯:甘肃工信委日前发布《关于下达2016年优先发电计划的通知》,通知明确指出,2016年甘肃光伏保障收购年利用小时数只有400小时,风电为500小时,而此前国家能源局、发改委下达的《关于做好风电、光伏发电全额保障性收购管理工作的通知》规定,甘肃一类地区1500小时,二类地区1400小时。这两者的额度相差甚远,地方政府与国家政府文件出现不符。

  与限电形成鲜明对比的是,近日甘肃省人民政府办公厅印发《甘肃省“十三五”战略性新兴产业发展规划》明确:2020年甘肃省太阳能发电装机达到11GW,包括:积极推进敦煌、金塔、肃州、嘉峪关、金川、凉州、民勤、高台等8个百万千瓦级大型光伏发电基地建设,在敦煌、金塔、玉门、金昌等光热条件较好的地区开展太阳能光热发电示范工程。到2020年,全省太阳能发电装机达到11GW,其中光伏发电9.9GW、光热发电1.1GW。风电装机达到25GW。

  截至2015年底,甘肃光伏总装机容量超过6GW,总投资近500亿元人民币,按年发电平均1500小时计算,年发电量90亿度以上,若按400保障小时数,年收购电量仅24亿度,对业主来说20年收不回投资成本。与国家层面给出的1500小时相比,年上网电量少60多亿度。但也有观点认为,甘肃省定这一指标也是无奈为之,更为接近现实,反映了光伏限电的惨烈现状。

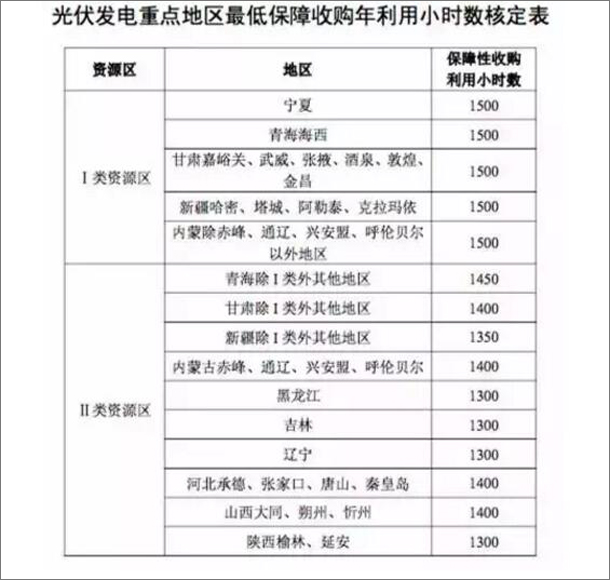

图:《关于做好风电光伏发电全额保障性收购管理工作的通知》给定的保障性收购小时数

图:甘肃工信委发布的上述通知

最新评论
0人参与
马上参与
最新资讯
