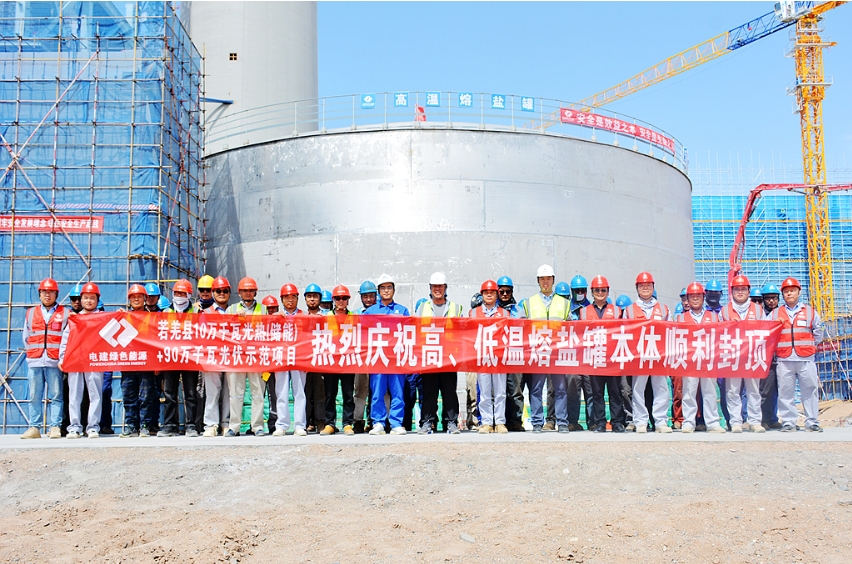

近日,由CSPPLAZA平台会员单位山东电力建设第三工程公司承建的若羌县10万千瓦光热(储能)配套90万千瓦光伏发电项目中电建若羌光热EPC项目高、低温熔盐罐本体顺利封顶,标志着项目部一重要里程碑节点顺利实现。

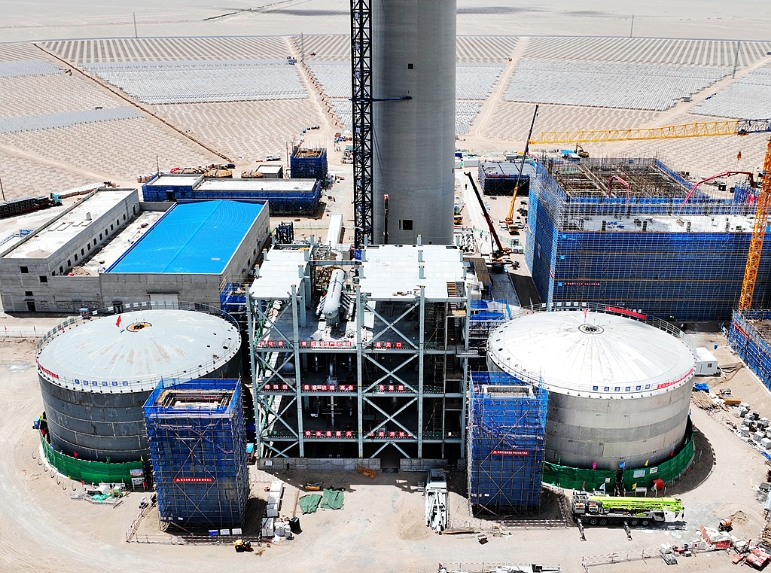

项目设计有高、低温两个立式圆筒形熔盐储罐,罐体为全焊接结构,其中高温熔盐罐直径32.5m、容积12000m³,罐体材质为347H,总重520.1t;低温熔盐罐直径31.2m、容积11000m³,罐体材质为A-516 Gr.70,总重523.7t。熔盐罐安装过程中,项目团队克服了高原缺氧等诸多困难挑战,采用倒装施工方案,自4月1日两熔盐罐正式开工以来仅用时86天便完成了主体的安装工作。

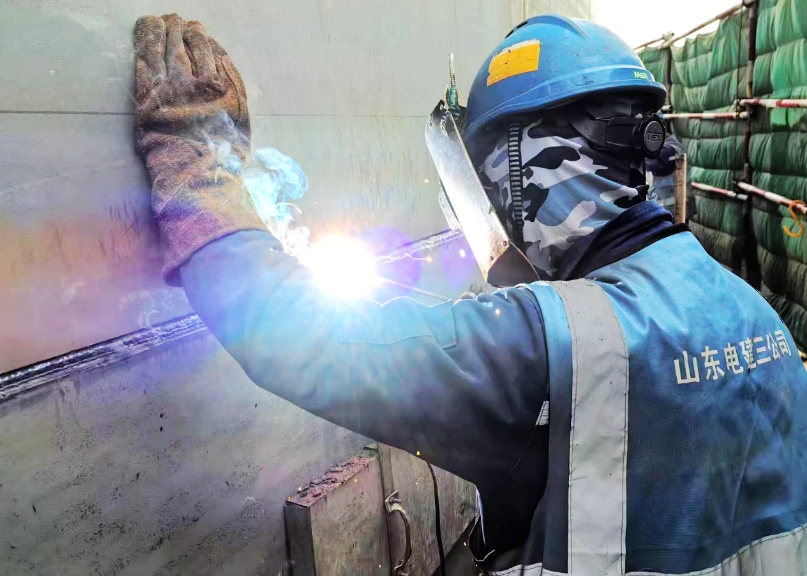

“施工过程中随着碳钢材质的低温盐罐壁板板材厚度的不断增加,为保证施工质量,项目采用电加热器对板材进行预热及缓冷处理,通过精准控制温度,保证了焊接施工质量。最终熔盐罐主体焊缝成型良好美观,经检测一次合格率高达99.18%。”中电建新能源集团若羌电建睿达新能源有限公司项目部负责人黄栋说道。
据悉,中电建若羌光热EPC项目作为全疆海拔最高的塔式熔盐光热项目,设计装机规模100MW,采用塔式熔盐技术路线,配置储热容量1988MWh,等效储热时长8h,储热介质选用60%NaNO3和40%KNO3。
项目建成后,平均年发电量约19.6亿千瓦时,每年可减少使用约69万吨标准煤,减排188万吨二氧化碳、12.22万吨废水。在充分利用若羌县光热资源优势,有效降低发电成本,提升能源利用效率和经济效益的同时,对于增强当地新能源调峰能力、提高电力系统稳定性和供电质量、地区能源结构优化、助推区域经济高质量发展具有重要意义。
