图赏首航节能敦煌100MW熔盐塔式光热电站建设现场
发布者:本网记者Catherine | 来源:CSPPLAZA光热发电网 | 0评论 | 6969查看 | 2017-07-28 15:52:00
  CSPPLAZA光热发电网讯:首航节能敦煌100MW熔盐塔式光热电站为首批光热示范项目中为数不多的推进速度较快的项目之一,下面一组图片展现了该电站最近的建设场景。从中可见,项目推进情况良好。

  该电站由一万余台定日镜围绕着261米左右的吸热器组成的聚光吸热系统、储能时长11小时的熔盐储热系统和发电岛系统组成,电站全年设计发电小时数3500小时,总投资30个亿。

  该电站于2014年开始前期工作,2015年底举行开工奠基仪式,2016年11月份进入全面建设阶段,目前正在进行定日镜基础的浇灌工作,镜场桩基累计成孔4065个,成桩3682个,承台367个。厂房等基础设施建设,截止到7月26日,吸热塔混凝土已浇筑至132.65米,计划于今年八月底完成封顶。同时所有的定日镜安装也计划于2018年5月份完成。汽轮机预计2018年3月份到货,2018年6月份完成汽轮机扣缸,预计2018年8月并网发电。

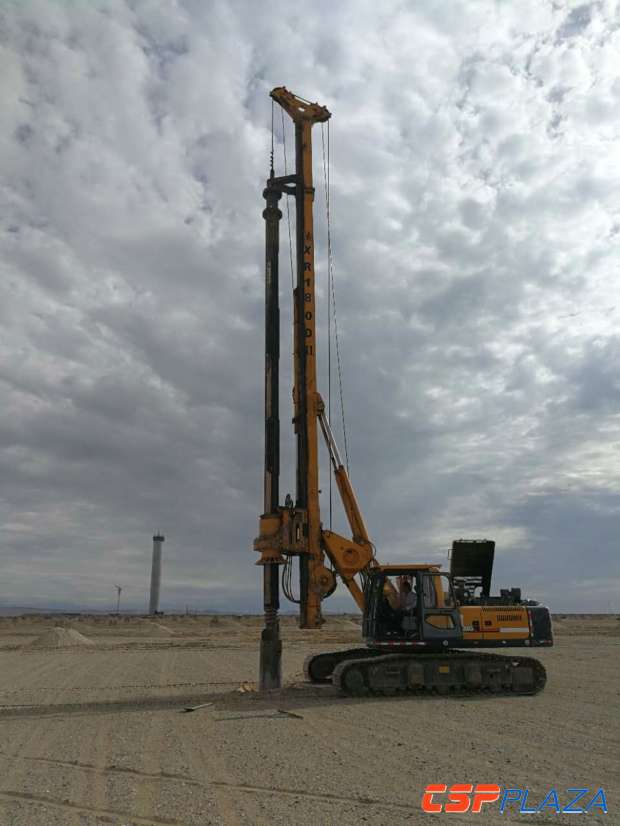

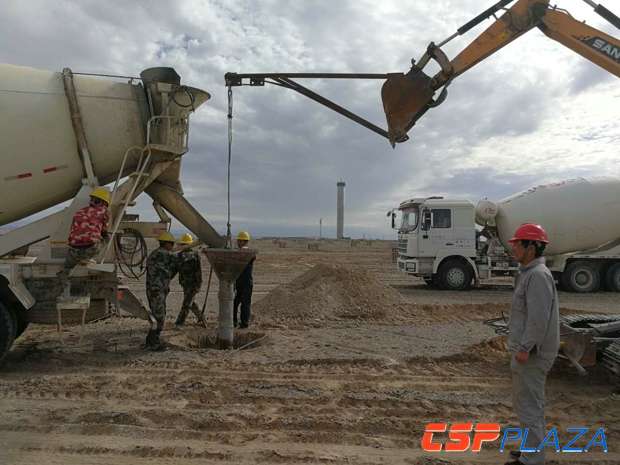

图:定日镜基础打桩、浇筑

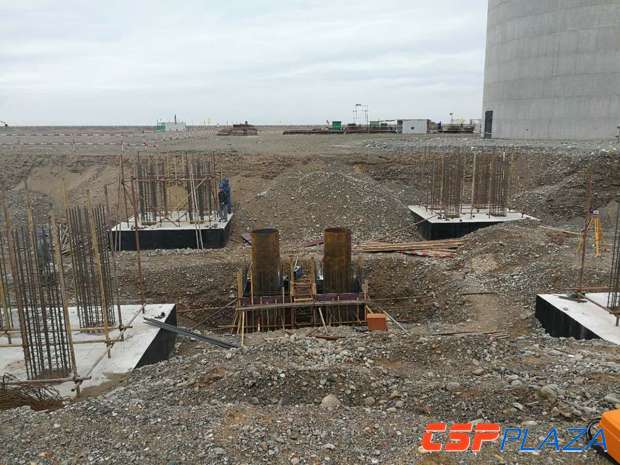

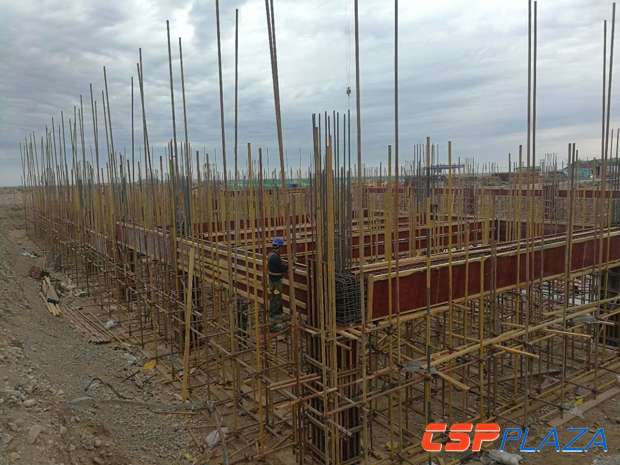

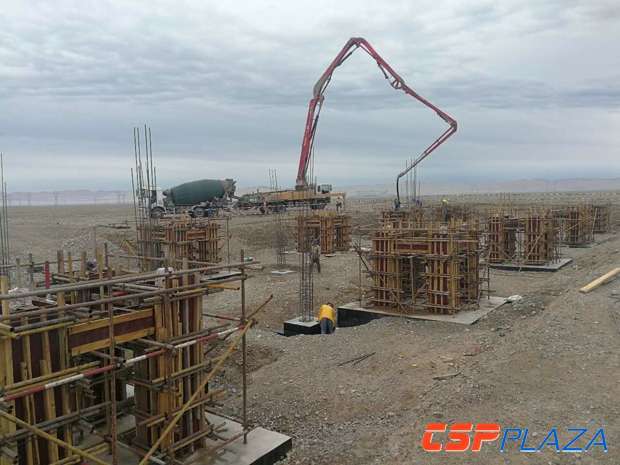

图:主厂房及组装车间基础建设

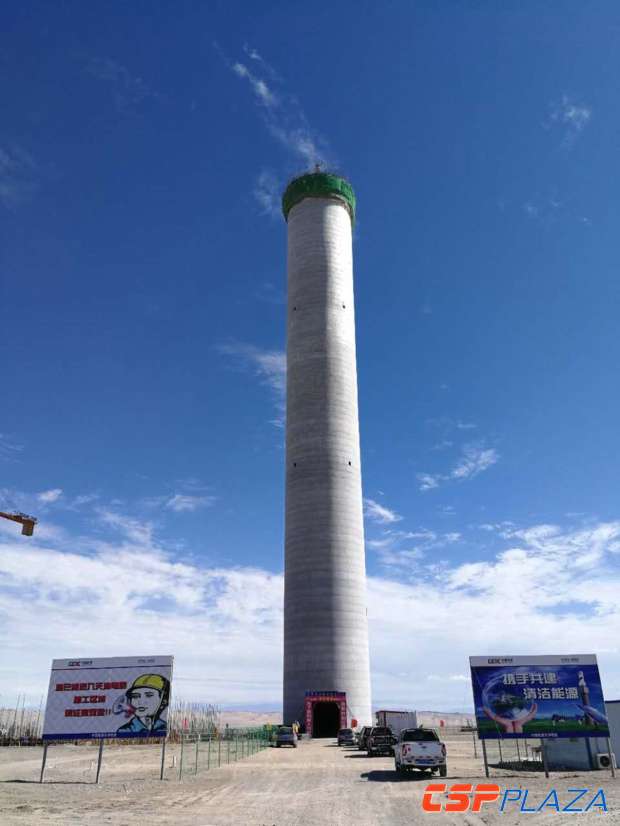

图:吸热塔
