首航敦煌100MW熔盐塔式光热电站预计明年8月并网发电
来源:CSPPLAZA光热发电网 | 0评论 | 26001查看 | 2017-06-19 09:06:00
  CSPPLAZA光热发电网讯:“首航敦煌100MW熔盐塔式项目2016年11月开始进入全面建设阶段,到今年6月10号吸热塔已突破了100米,计划在今年八月底完成封顶。9月份将开始定日镜的安装,计划2018年5月份完成所有定日镜安装工作。汽轮机预计2018年3月份到货,2018年6月份完成汽轮机扣缸,预计2018年8月并网发电。”2017年6月14~16日,在浙江杭州召开的中国国际光热电站大会暨CSPPLAZA年会2017(CPC2017)上,首航节能副董事长兼副总经理黄文博在作题目为《首航敦煌光热电站建设进展、经验与构想》的专题报告时如是表示,并结合现场实际建设照片详细介绍了首航敦煌100MW熔盐塔式光热电站的目前进度与整体计划。

  黄文博在报告中表示,首航敦煌100MW项目2016年11月份即进入了全面建设阶段。截止2017年6月10日,吸热塔已经建至100米的高度,今年8月底吸热塔结构到顶。预计到2018年3月份,整个项目的聚光吸热系统即完成全部的建造和安装。其中定日镜在9月份进入现场组装、检测和安装工作,到2018年1月底即可完成整个镜场的建设、安装,也就是仅需要5个月时间,便可以完成一个100MW项目所有定日镜的生产和安装工作,整个项目计划在2018年8月份发电。


  黄文博表示,首航敦煌100MW项目2018年8月份发电的计划具有较强的可执行性。首航节能基于在敦煌一期10MW项目建设和调试的经验上,对项目建设的各个环节和时间要求有了较为准确的预期;电站中约70%的产品和装备为首航节能采用大数据智能生产线制造,有较强的的把控力;一些长采购周期的外购装备则已经在更早的时候即已完成订货,一些施工耗时较长的环节也已经进行了较为周全的考虑;同时首航节能根据项目经验和特点,开发了一套5D管理软件,对工程设计3D数字化、资源配置、工程进度、成本预算、工程造价、工程决算、资金调度等进行统一平台透明可视化管理,可以使整个工程项目的开展更为科学有序。

图:首航敦煌100MW项目效果图

  以下为首航节能敦煌二期100MW熔盐塔式光热发电项目建设现场的一些图片:

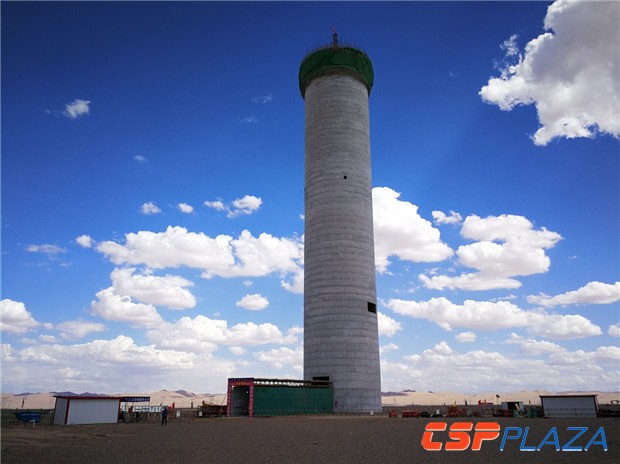

图:吸热塔高度已超过100米

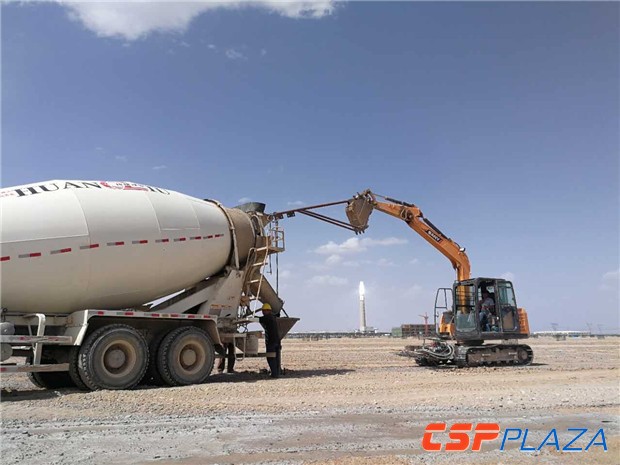

图:旋挖机施工

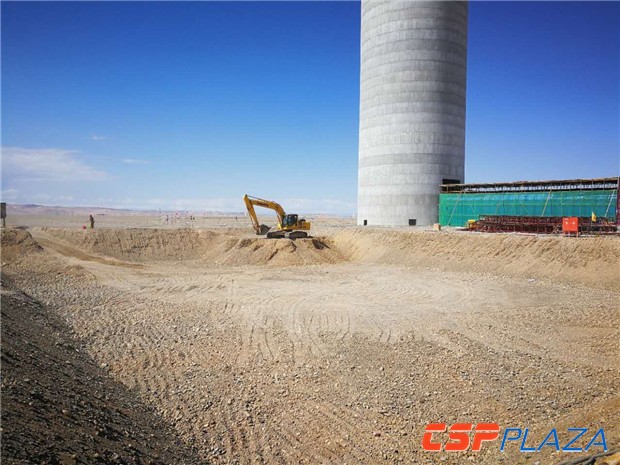

图:定日镜基础浇筑

图:主厂房基坑正在作业

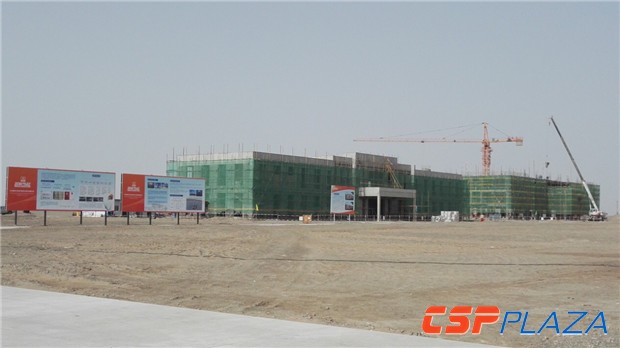

图:厂前区建筑结构已经完成

更多精彩内容,请阅读下面刊出的演讲全文(注:本文根据速记和录音资料整理,文章内容未经演讲者本人审阅,仅供参考):

  尊敬的各位领导、各位专家、各位同仁大家下午好。

  很高兴在这里和大家相聚,今天会议参会人员超过了1000人,再创行业新高,这体现了中国光热蓬勃发展。首航作为本次大会联合主办方,诚挚欢迎并感谢各位参会。

  我今天同大家分享的是首航节能敦煌100MW熔盐塔式示范项目的建设进展和经验。

  在分享之前我想简单介绍一下首航节能。首航节能是以清洁能源为主导,致力于光热发电、海水淡化、污水零排放等环境友好型相关技术开发以及关键设备制造的公司。公司在光热方面的发展经历了三个阶段,第一是在2006-2009年,进行了行业的调研跟战略的定位阶段。第二在2010-2013年,研发跟中试的试验阶段。从2014年到现在我们开始项目开发和产业化落地阶段。第一阶段的调研为我们战略定位提供了依据,第二阶段我们开发了一些中试实验,这些实验为我们项目的落地提供了大量的数据,减少我们整个设计的误差。同时我们成立了首航技术中心,首航欧洲、首航天津、首航敦煌,首航德令哈、首航上海设计院,通过几家分公司共同努力为我们光热保驾护航。在第三阶段我们完成了商业化定产结果,开发出自动化、智能化信息一体化系统。100MW的年产只需要9个人便可以完成一条生产线的生产。在这个基础上我们完成了敦煌10MW的建设,并于2016年底正式投入使用,还成功中标国内首个大规模商业化项目中广核德令哈50MW槽式项目槽式镜场EPC订单。这些是我们参与的国内一些示范项目的表格,包括我们敦煌一期10MW,二期100MW,还有跟中核德令哈50MW槽式项目。同时我们还刚刚参与了迪拜200MW项目的投标,还与中核合作,将在德令哈市人民政府所属行政区域内共同开发装机量500MW的光热发电项目,总投资为150亿元。

  接下来我简单介绍100MW熔盐塔式光热电站的进展、建设构想。在建设进度方面,我们首航100MW光热电站由一万多面定日镜围绕着200多米高的吸热器组成的聚光吸热器系统、11小时的储热系统、100MW的发电系统组成,全年发电小时3500小时,总投资30个亿。这个项目我们是2014年开始设计,2015年1月9日开工奠基,2016年11月开始进入全面建设阶段。在聚光吸热系统方面,我们到今年6月10号100MW项目的吸热塔已突破了100米,计划在今年八月底完成封顶。预计到2018年3月份,整个项目的聚光吸热系统即完成全部的建造和安装。定日镜基础建设今年5月开始,预计9月下旬完成全部浇筑。现场要组建一个生产车间,并于9月份投入使用。将安装一条制镜生产线和两条定日镜组装线,两条定日镜光学性能检测线。9月份将开始定日镜的安装,计划2018年5月上旬完成所有定日镜安装工作。储罐基础已经开工,预计7月5日开始安装工作,2018年7月份完成化盐。发电系统方面,我们所有主机已经采购,汽轮机预计2018年3月份到货,2018年6月份完成汽轮机扣缸,2018年7月份完成热力吹管,预计2018年8月并网发电。厂前区方面办公区和生活区土建已经封顶,正在装修之中,计划2017年9月投入使用,将进一步改善现场的施工环境,有利于施工进展。

  在建设经验方面简单介绍一下。光热光电是人才密集型、技术密集型、资金密集性的行业,具有技术新、工艺精、规模大、系统复杂、工期短凑等特点,所以从人才储备到技术研究、工艺设计到资金募集,到项目筹备及项目管理,每一个环节都很难一蹴而就,都要经历一段曲折漫长的过程。我们在项目的信息化方面,首航根据项目的特点跟经验,建立了一套5D的管理系统,对工程的设计、工程进度、资源配置、成本预算、工程造价、工程结算、资金调度等进行同一平台透明可视化管理。在整个项目中,吸热塔、主机和一些进口设备招标和供货周期都比较长,所以在这几方面建议尽早着手并采购。在自动化方面,聚光和吸热系统采用智能化生产,生产周期可以准确预期和把控,这些在10MW项目已经得到了验证。数字化设计方面,首航较早进行DNI和气象条件的一些测试,完成100MW项目的模拟设计,有多种不同工况的设计模型,在一年前就完成了基础设计,而且10MW项目中累计的数据经验为100MW项目建设提供了很好的借鉴,可以缩小设计的误差。敦煌10MW项目累计的经验和教训,特别是项目的进口阀门到货周期超出了预期,同时电伴热安装时间也超出了预期,这些经验我们在二期项目建设过程中都要吸取。我们一期10MW的项目2016年并网发电以后,我们进行了一系列的测试,从定日镜的清洗到镜面反射率测算,反射光速的路径损耗测量、定日镜校准方式等,这些除了让我们对设备性能有了深入了解之外,也为我们二期投运提供了良好的借鉴。


  借此机会我们也分享一下首航对国内光热发电发展的一些理解,同时也介绍一下首航在下一阶段的进展和工作。任何一项新技术的发展,都要经过摸索试验到逐渐成熟的过程,国内光热发电从第一批的20个示范项目公布以来,国内外对光热行业参与热情高涨,示范项目是否能够扎实稳健的推进,是否能得到预期的目标将影响整个行业的发展。首航将全力以赴、尽心尽力力保敦煌100MW熔盐塔式光热项目按时投产,完成国家示范的任务。从电网角度而言,太阳能热发电也是新技术,调度人员对热发电站的工艺流程、启动、运行、维护特性了解也需要一个过程,这需要加强与电网方面的沟通,配合好项目的上网工作。加强科研力度、推动新材料、新技术、新工艺的实践与运用,提高系统发电效率,降低光热发电成本。随着大型光热发电项目的开发建设,运行维护经验的积累,光热发电的成本必然会逐步下降,首航节能将通过设计、采购、生产和建设等各个环节的优化,努力降低发电成本,共同促进行业有序发展。第四,加大国际市场开发力度。海外光热发电市场空间巨大,特别是中东地区光照资源非常好,适合光热发电项目的开发。借助国内示范项目的经验积累,以及国家“一带一路”的金融和市场扶持政策,加强与国内外同仁强强联合,优势互补,共同参与国外大型光热发电项目开发。


  最后诚挚欢迎各位领导、各位专家、各位同仁到首航敦煌考察指导。首航衷心希望与国内外同仁一同推进光热发展。祝大会取得圆满成功,谢谢。
