来源:山东电建三公司 | 0评论 | 7929查看 | 2017-11-02 10:04:00
11月2日10时,随着动力岛溢流油箱最后一车导热油罐车注入完成,经过连续3个月坚持不懈的努力,摩洛哥努奥二期又一重要节点——镜场、导热油主管道、膨胀箱、溢流箱的导热油注油工作圆满结束。

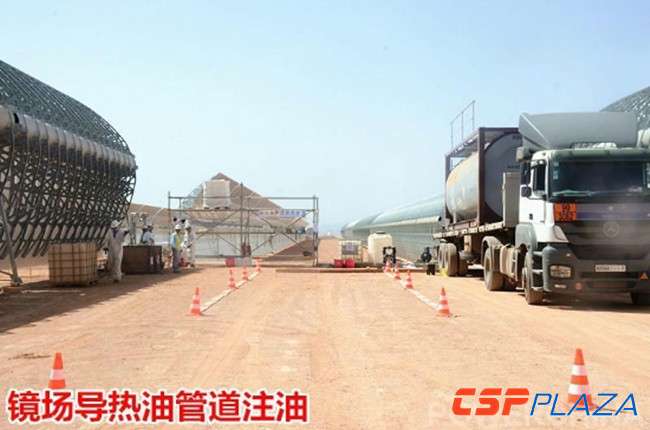

本次注油分两个注油点,一是北区一镜场,二是动力岛溢流油箱;历时93天,共计510车、11051吨导热油。为确保注油工作按时顺利进行,努奥二期项目部周密策划、科学组织,制定了详细的HTF导热油注油方案并做好充分的准备。注油工作开始前,项目部对所有参与人员进行了详细分工和安全技术交底,明确注油的注意事项,主要包括注油区域的安全设施的配置、各系统检查监控、注油管道连接、油车进退场等,注油工作各流程环节按标准有序衔接,安全高效进行。
导热油作为二期槽式光热电站的导热介质,其重要性不言而喻。导热油注油工作的顺利完成,积累了宝贵的光热经验,为后续镜场、HTF、SGS、熔盐等系统的调试工作奠定了坚实的基础。努奥二期项目将继续发扬“主动、担当、执着”的工作作风,勠力同心、执着推进,确保项目各项工作务期必成。
注:本文转自山东电建三公司,文章观点不代表本网立场。
