继2016年5月11日山东电建三公司摩洛哥Noor项目部二期汽轮机基础底板浇筑完成后,5月14日13点58分,二期施工现场再传喜讯,导热油膨胀箱和溢流箱基础第一仓混凝土浇筑顺利完成。项目部在一周内高效完成两项大体积混凝土浇筑项目,展现了公司过硬的执行力,得到了业主的充分肯定。

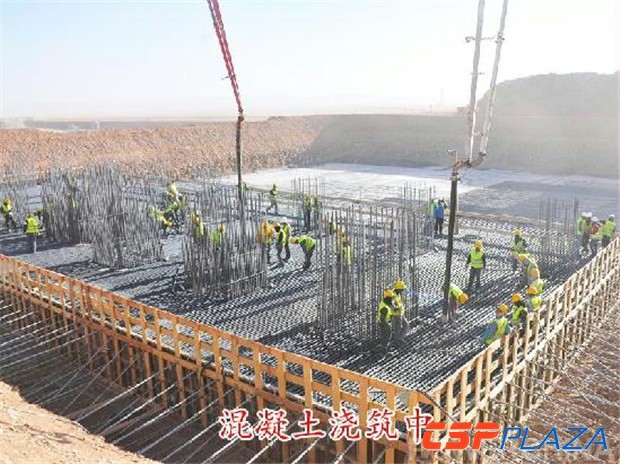

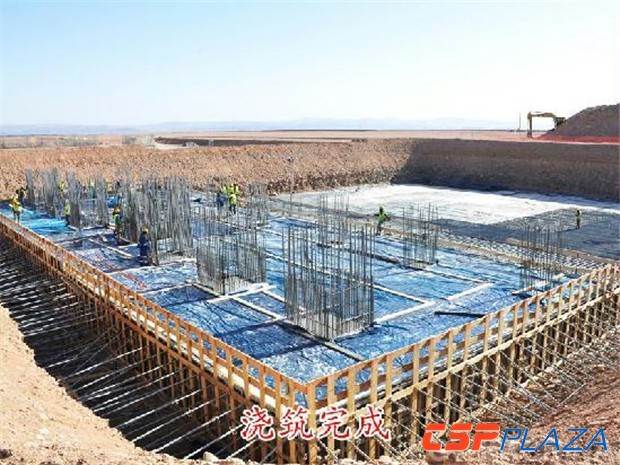

Noor二期导热油膨胀箱和溢流箱基础总长57.5米,宽45米,厚度2米,混凝土总量为5175立方米,分为三仓浇筑,第一仓浇筑混凝土1780立方米。浇筑前,项目部提前策划,各专业团结协作,5月13日19点,安全技术交底后,浇筑正式开始,19小时后,浇筑工作顺利完成。
导热油膨胀箱和溢流箱基础是Noor二期大体积混凝土浇筑项目之一。摩洛哥Noor光热项目二期是目前全球在建的装机容量最大的槽式光热电站。截至目前,镜场施工全面启动,动力岛施工正在高效推进。
