Noor3塔式光热项目吸热器已安装完成,计划10月底前并网发电
发布者:本网记者Cecilia | 来源:CSPPLAZA光热发电网 | 0评论 | 5018查看 | 2018-03-05 18:22:00

  CSPPLAZA光热发电网讯:作为目前世界上在建的单机容量最大与世界上第二个配置熔盐储热系统的商业化塔式光热发电项目,装机150MW的摩洛哥NoorIII光热电站自开建以来便备受瞩目。该项目于2015年5月正式开工建设,如无意外,将于今年10月份正式并网发电。


  据来自该项目联合EPC之一Sener公司的质量保证经理Sergio Relloso介绍,NoorIII项目的吸热器已经安装完成,接下来将进行整体光场系统的调试工作。Sergio Relloso表示,在今年1月份的第一周,NoorII槽式光热发电项目发电机首次并网一次成功,此后又逐步将产能提至200MW的最高负荷,目前已经达到商业化运行的水平。而NoorIII项目目前已进入调试阶段,目标是在今年夏天实现成功并网。

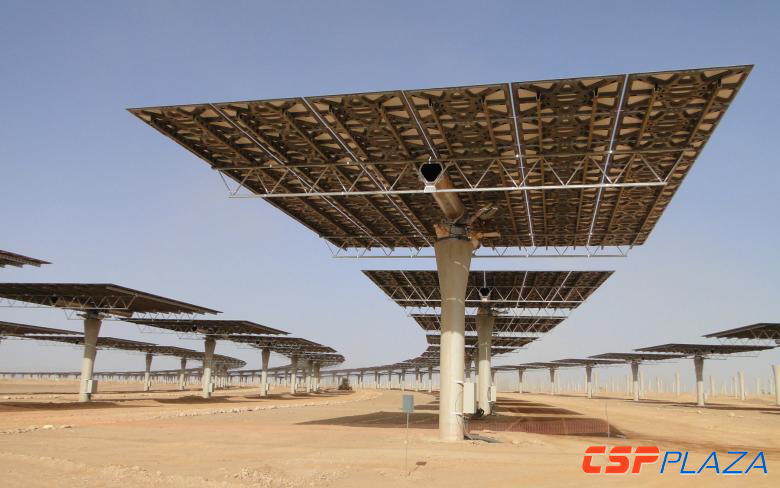

  图:NoorIII光热发电项目


  不久前,摩洛哥可再生能源署(Masen)负责人Mustapha Bakkoury也表示,Noor太阳能发电园区将于2018年夏季全部完工。总投资约10亿美元、装机200MW的NoorII槽式光热电站最晚将于2018年3月或5月投入使用,而NoorIII塔式电站以及装机70MW的NoorIV光伏电站将在6月底前完工。


  值得一提的是,中国企业山东电力建设第三工程有限公司作为联合EPC总承包方参与了NoorIII项目的建设,该项目也是另一中国企业西北电力设计院有限公司参与设计的首个海外光热电站项目。2017年5月29日,该项目汽轮发电机吊装就位完成。2017年10月19日,空冷岛24台风机全部顺利通过20%、50%、75%和100%转速空负荷试运行。11月26日,其正式开始倒送厂用电,受电范围包括努奥三期厂外升压站、三期厂内升压站、主变、高厂变、封闭母线、共箱母线等,当日14时37分,线路正式带电;11月27日15时16分,主变受电一次成功,项目倒送电圆满成功。

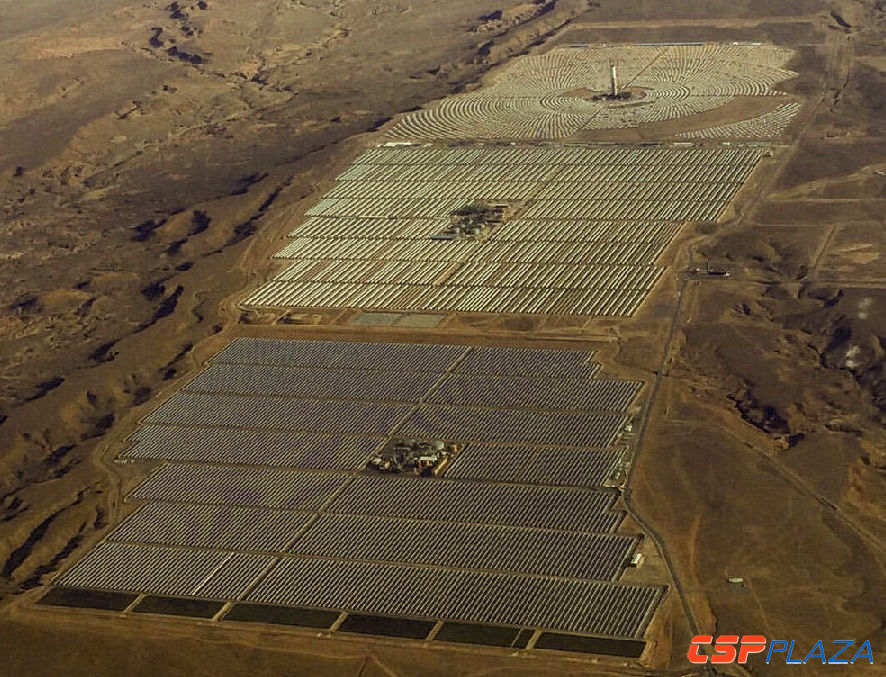

  图:Noor太阳能发电综合园区内的NOORI、NOORII与NOORIII项目


  位于摩洛哥中部德拉特菲拉(Drâa-Tafilalet)地区瓦尔扎扎特(Ouarzazate)市的Noor太阳能发电综合园区项目总装机高达580MW,占地2000公顷,耗资27亿美元,包括510MW的光热发电装机和70MW的光伏装机。当前已投运的为160MW装机的NoorI槽式电站项目。

相关阅读
最新评论
0人参与
马上参与
最新资讯
