阿克塞光热基地甘肃光热天然气管线工程进展顺利
发布者:张昌涛 | 0评论 | 4402查看 | 2018-04-22 20:44:00
  甘肃光热天然气管线工程自3月份开工以来,已完成布管14公里,排管焊接3公里,预计7月份完成全部建设任务。

  甘肃光热天然气管线建设工程供气管道位于阿克塞四十里戈壁光热基地,管道起点为花海子清管站,管道总体走向由南向北,最后到达位于阿克塞50兆瓦太阳能热发电项目部。

  供气管道设计压力为6.3MPa,管径为DN150,输气规模0.8×108Nm3/a,全线设2座工艺站场,其中改造花海子清管站1座,新建甘肃光热调压计量站1座。管道长度为23.3km,管道临时用地186400㎡,约280亩;调压站用地为626.5㎡,约0.94亩(调压站用地在已完成划拨手续的厂区内)。

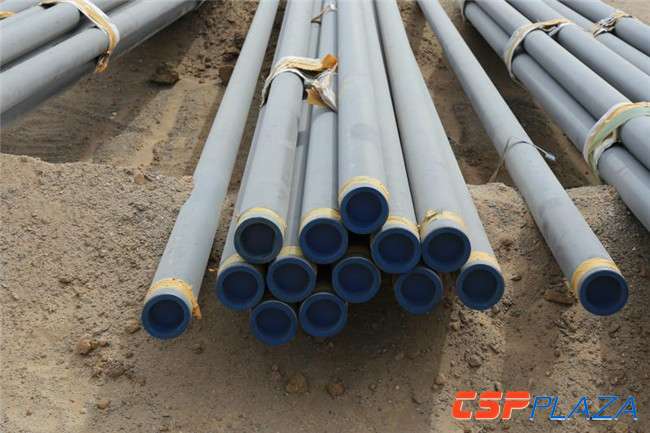

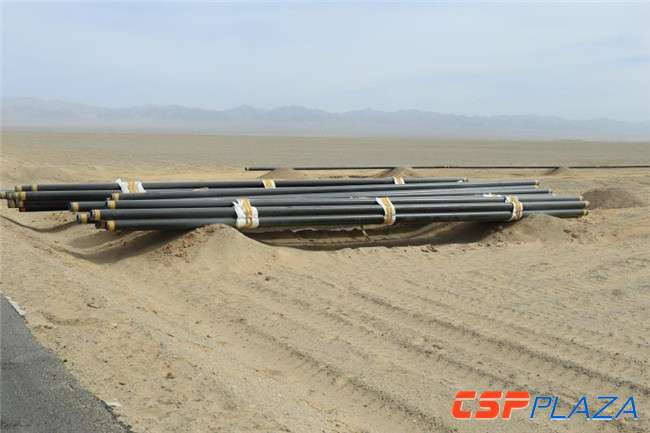

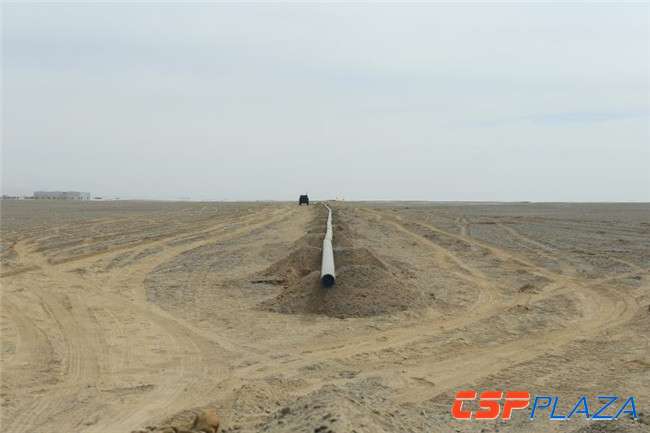

图:施工现场

  本工程共计投入约2888.26万元。项目建成后,将可满足阿克塞县四十里戈壁光热基地50万千瓦光热发电站的补燃和生活需求。
