据中控太阳能方面传来消息,2018年5月25日,经项目组及全体参与建设单位的不懈努力,克服施工现场天气复杂多变的不利因素,中控太阳能德令哈50MW塔式熔盐光热发电项目吸热塔顺利结顶。
该项目吸热器中心高度200米,吸热塔混凝土筒身高度183.2米。吸热塔于2017年7月5日基础开挖,2017年11月17日至2018年3月5日期间因天气寒冷而停止施工,经过累计216天的施工,最终于2018年5月25日顺利结顶,后续将进入钢结构和设备安装阶段。
吸热塔成功结顶为吸热器的安装奠定了扎实的基础;同时,作为一个重要的工程主线节点,该节点的顺利完成也为后续工程施工创造了有利条件。
该项目各项施工稳步推进中,截止发稿日,已完成11104套定日镜的安装;冷盐罐和热盐罐本体已焊接完成95%;换热系统设备正在安装中;主厂房、电控楼和其他附属建筑物都在全面施工中。
按既定计划,该项目将于2018年6月完成全厂主要土建工程;2018年8月完成厂用电系统受电;2018年10月完成全厂安装工程;2018年12月实现并网发电。

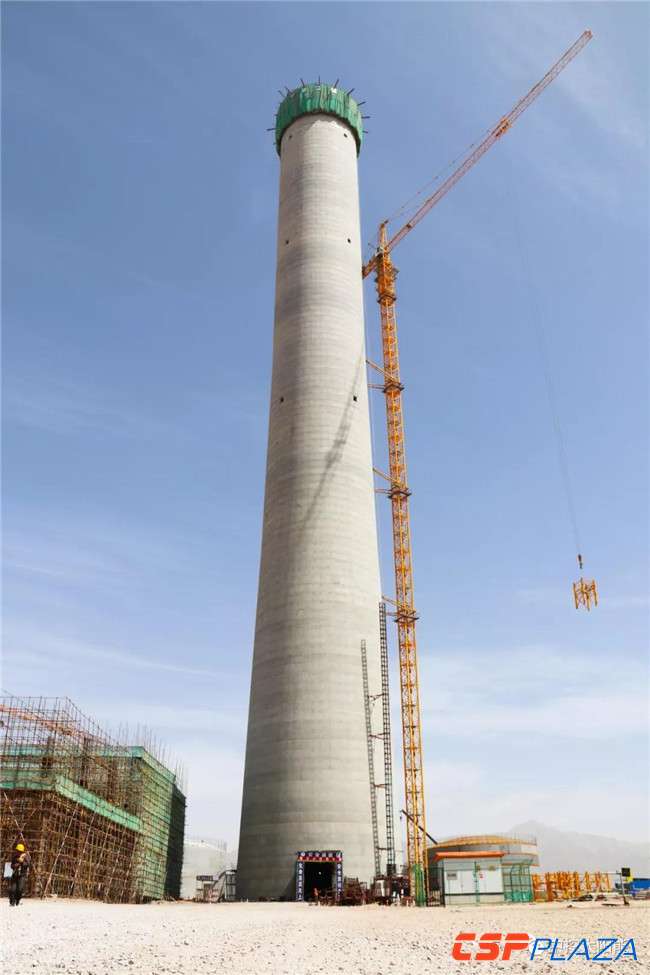

图1:高183.2米的吸热塔筒身

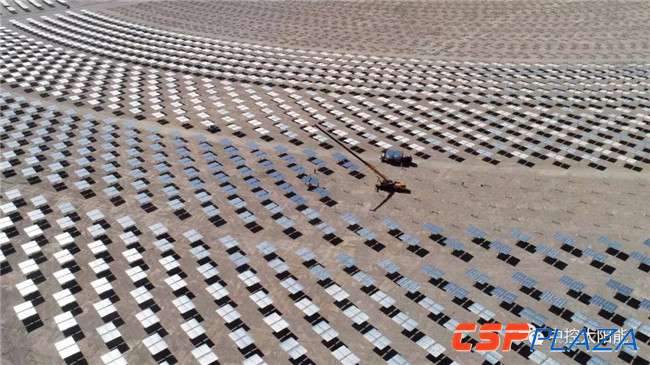

图2:已完成11104套定日镜的安装

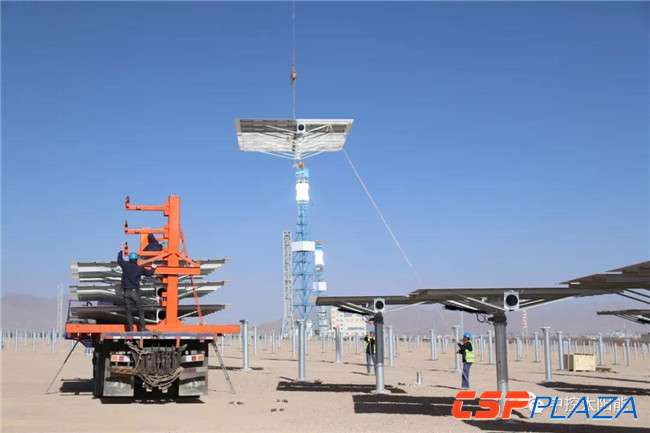

图3:定日镜吊装现场1

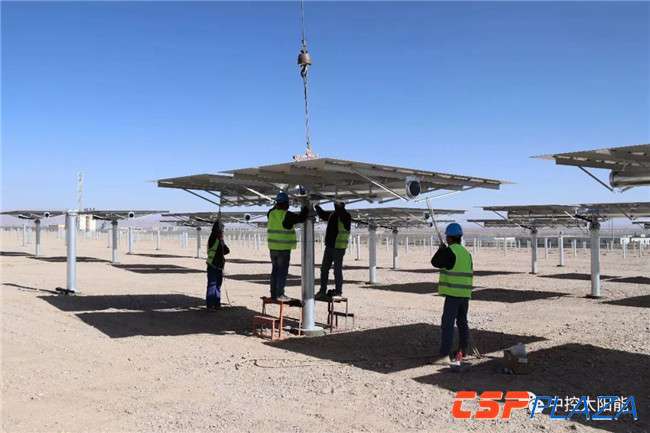

图4:定日镜吊装现场2

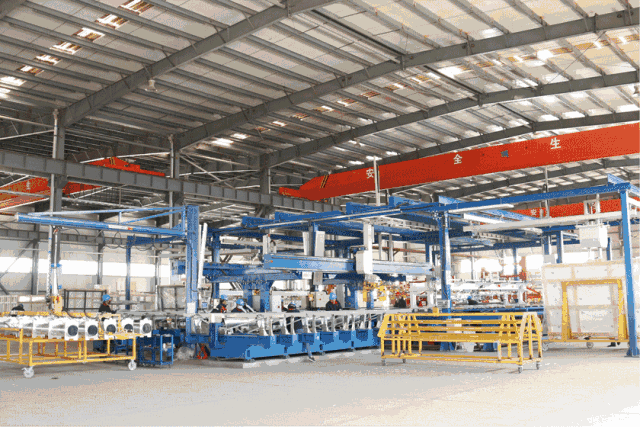

图5:定日镜组装车间

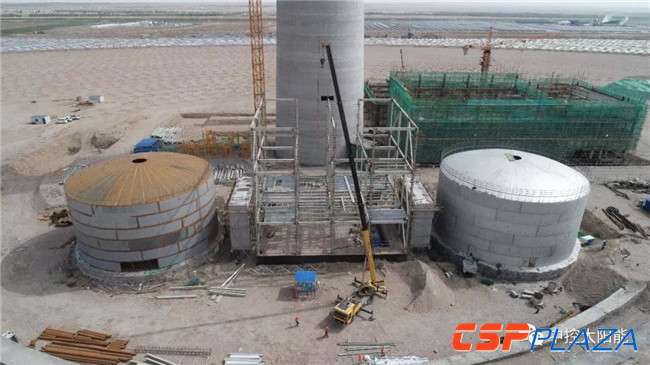

图6:储换热系统施工现场

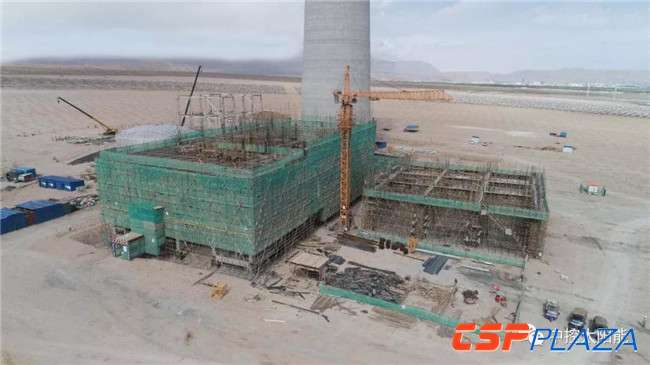

图7:主厂房施工现场

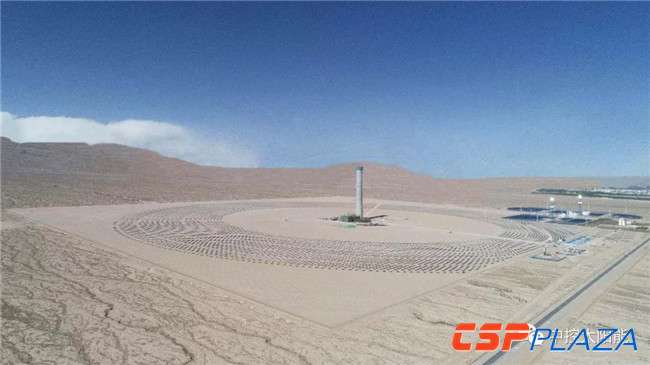

图8:全场鸟瞰图1
图9:全场鸟瞰图2
关于中控太阳能德令哈50MW塔式熔盐光热发电项目
中控太阳能德令哈50MW光热发电项目是国家首批光热示范项目之一,采用塔式熔盐技术。项目位于青海省海西州德令哈市,装机容量50MW,配置7小时储热系统,设计年发电量1.46亿度。该项目包含27135台20平方的定日镜,熔盐工作温度为290℃-565℃,主蒸汽参数为540℃/13.2MPa。
